2026年住宅整装项目经理绩效递延与工期质量安全否决模板风险抵押承包) | i人事-智能一体化HR系统

2026年住宅整装项目经理绩效递延与工期质量安全否决模板风险抵押承包)

2026年住宅整装项目经理绩效递延与工期质量安全否决模板

住宅整装项目往往规模不大但点多面广,工期短、回款慢、隐蔽工程集中、劳务流动性高,安全与质量风险在每一个施工日反复累积。多数企业仍然沿用固定月薪加年底酌情奖金的方式考核项目经理,顶多在项目毛利率上设置一个软挂钩系数。这种模式下,项目经理很难在工期紧张、班组赶工、签证混乱、返修发生的第一时间做出止损动作,因为疼痛感与个人收入之间缺乏明确的算账逻辑。

公开调研中一个常见的反馈是:工期延误了,公司只能事后处罚,处罚力度又缺少事前约定;隐蔽工程出了问题,返修成本很难追溯到个人责任;一次工伤事故就能吃掉整个项目的利润,却没有事先的经济制衡让项目经理真正紧张起来。企业真正需要的,是一套把工期、质量、安全、结算和项目经理切身利益绑在同一张表单上的绩效递延机制

本文所提供的风险抵押承包绩效考核模板,瞄准的正是这个管理真空。它以“风险抵押金+绩效递延25%基准+多指标否决联动+精品工程奖释放”为主线,将所有关键控制点转化为可填写、可核算、可追溯的字段,让项目经理从一开始就清楚:每一步延误、每一次签证违规、每一次质量隐患,都会在最终结算中量化为具体的金额。

核心判断:住宅整装项目管理的最大难点不是工艺,而是项目经理个人利益与项目全局风险的脱节。唯有通过风险抵押承包与工期、质量、安全的多指标否决联动,才能把“要我管”变成“我要管”,把模糊的责任变成清晰的个人契约。

为什么住宅整装项目急需风险抵押承包考核

住宅整装工程的生产节奏极快,通常一单工期只有几十天,但过程中涉及大量隐蔽工程验收、工序交叉、现场签证和临时用工调整。工期一旦延误,连锁反应就是房租补偿、客户投诉、回款周期拉长,甚至影响后续业务转介绍。隐蔽工程质量如果不在过程中被否决,墙地砖铺贴、防水层、电路埋管等问题只要一封板就再难追溯。更棘手的是,整装现场的高处作业、电动工具操作、粉尘环境等工伤风险点密度远高于传统公装,一次断指事故或高处坠落事故就可能让项目利润归零。

传统的项目经理考核方式存在几个难以突破的底线问题:第一,薪酬回报期固定,与项目半年度或年度的利润核算周期严重错配;第二,处罚机制多为事后追责,缺少事前约定的明确标准;第三,质量、安全、签证合规这些能够被日常行为影响的关键变量,往往只落在口头强调上,没有量化的扣减规则。当项目经理感觉不到扣减的即时压力时,管理动作就容易滞后。

风险抵押承包考核把项目经理预先缴纳的风险抵押金、月度绩效递延部分与竣工后的综合评定结果直接挂钩,本质上是在个人收入上建立了一个“与项目全生命周期风险对赌”的机制。这种机制在建筑总承包领域已经相对成熟,而住宅整装企业因为项目体量小、流转快、项目经理管理半径更短,反而更容易将这套机制做轻、做透、做到可复制。

一套表单能解决什么:核心价值与适用边界

这套表单承担了三个核心功能。其一,把结算及时率、现场签证合规率、工伤事故否决从管理概念转化为可检查的硬指标,每个指标都配有明确的扣减比例或否决触发条件。其二,通过绩效递延25%的基准设定,在项目经理全年收入中保留一个风险池,让季度和年度的综合评价能够真实影响最终拿到手的金额。其三,设置了精品工程奖的释放通道,全年零工伤且成本节约定额内的项目可以额外发放奖金,让优秀的项目经理获得比固定薪酬更高的回报。

模板适用于单项目金额在8万至50万元的住宅整装项目,项目经理管辖范围在1至3个同期工地的情况最为匹配。对于首次担任项目经理或者同时管理超过5个工地的情形,建议在抵押金比例和扣减力度上做适当调整,否则容易造成因管理半径过大导致的被动违规。对于企业高管层直接挂名但不实际驻场的项目,这套表单的否决项无法真正传导到责任人,不建议套用。

落地前必须避开的五个典型误区

误区一:抵押金设定过高,把风险共担变成了薪酬惩罚。某企业曾要求项目经理每月扣薪15%作为安全风险抵押金,承诺年底无事故双倍返还,结果不仅事故率没有下降,还出现了核心员工离职潮。抵押金的锚点应当兼顾威慑力和可接受度,一般建议按月绩效递延25%作为上限,不宜直接扣减基本工资。

误区二:工期延误扣减不区分关键线路和普通节点。如果对每一个二级节点的延误都同比例扣减,项目经理会被困在琐碎的进度表里,反而忽略了影响整体交付的关键线路。模板需要明确,只有影响最终交付日的关键线路延误才会触发较高比例的递延扣减。

误区三:质量否决只在竣工验收环节触发。隐蔽工程质量否决必须设置在过程节点,例如水电管线封槽前、防水层闭水试验后、吊顶封板前。一旦错过这些时点,否决项就失去了追溯能力。表单中需要预留每个隐蔽节点的验收确认字段,并明确未经验收通过不得进入下一工序。

误区四:签证记录全靠手工台账,导致数据缺失无法追溯。签证合规率的核算依赖于每一次施工现场签证的及时上传与审批记录。很多企业仍依赖微信拍照或纸质单据,导致签证是否合规在事后变成了一笔糊涂账。模板配套的记录方式必须明确为系统时间戳留痕,否则否决和核减条款会被架空。

误区五:工伤事故否决与行政罚款混为一谈。工伤事故的一票否决应当指向项目经理的风险抵押金和年度利润分享,而不是取代法定的工伤待遇或安全监管罚款。曾经有项目错误地将工伤保险赔付与绩效否决捆绑,引发了严重的劳资争议。模板在使用前必须从制度层面明确:否决指向的是企业的绩效激励部分,不减免雇主法定责任。

模板结构与核心字段说明

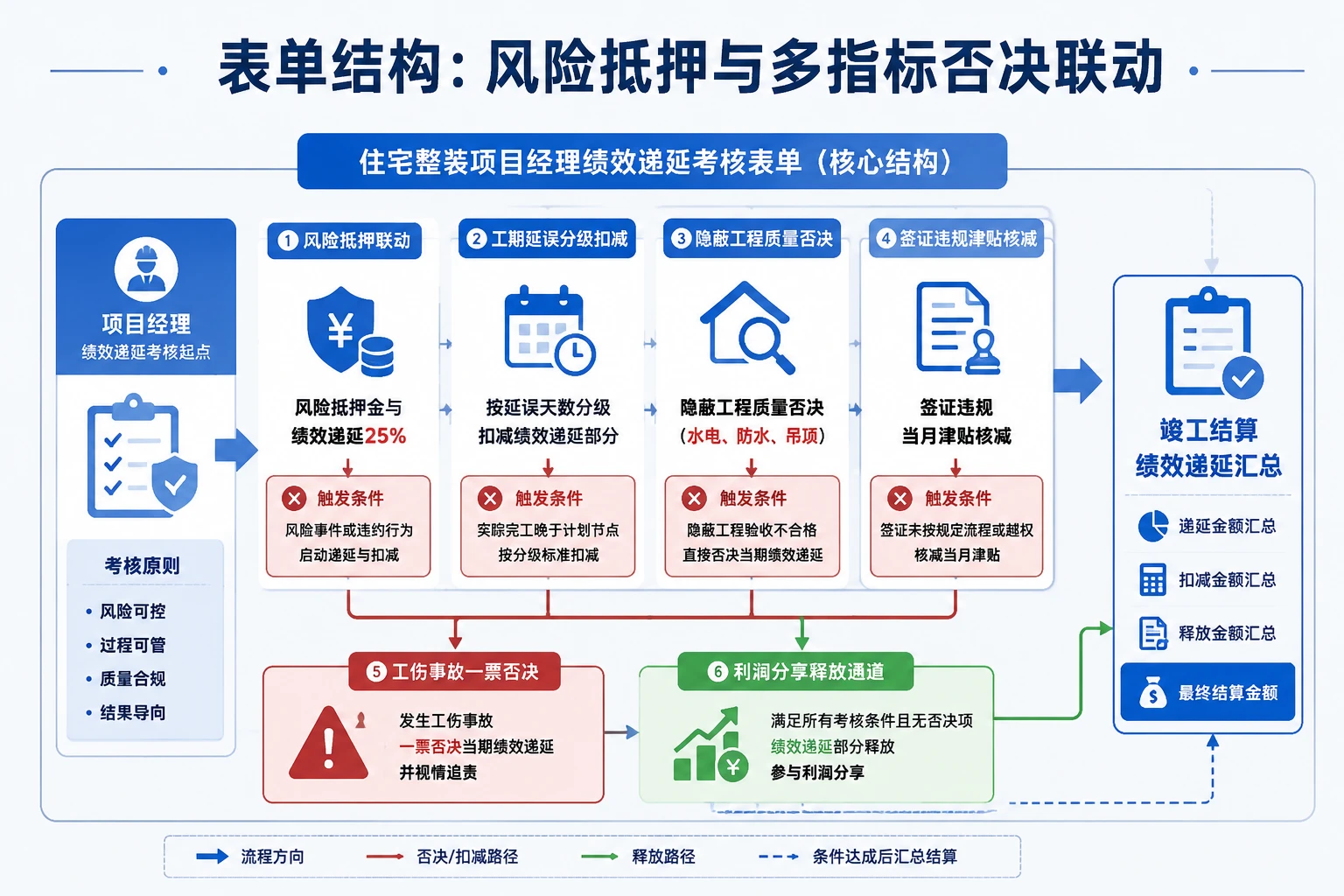

2026年住宅整装项目经理绩效递延与工期质量安全否决模板

以下表单覆盖了从项目启动到竣工结算的全周期考核要素,企业可以直接将字段对应嵌入自有的项目管理系统或在线表单中。各模块之间的扣减与奖励逻辑独立运行,最终在竣工结算阶段汇总计算递延返还金额和利润分享金额。

模块 考核指标 否决/扣减规则 数据来源 说明
项目基础信息 项目编号、合同金额、计划工期、项目经理、风险抵押金金额 ERP/合同系统 抵押金为月度绩效递延25%的累计额或一次性缴纳额,二选一
工期管理 关键线路延误天数 延误1-3天扣减递延10%,4-7天扣减30%,超出7天扣减全部递延并触发工期否决 施工日志、节点验收确认 仅考核影响竣工移交的关键线路,非关键线路延误记入月度评价但不触发高比例扣减
隐蔽工程质量 水电、防水、吊顶封板三大隐蔽节点一次验收合格率 任一节点验收不通过且产生返修成本时,按返修金额的50%从递延中扣减,同时计入质量否决项 验收记录、返修工单 必须在封板/封闭前完成验收,否则视为违规并直接触发当月津贴核减
现场签证合规 签证合规率(及时提交、附件完整、审批完整) 单次签证违规核减当月津贴的10%;月度违规次数≥3次,核减当月津贴50%并触发合同违约记录 签证台账、审批时间戳 签证需在施工完成后48小时内提交,超时即视为违规
工伤事故安全 工伤事故一票否决 发生任何需要申报工伤的事故,取消当年全部递延返还和利润分享资格;安全无事故天数达到全年标准时,释放精品工程奖条件之一 工伤认定记录、安全日志 否决仅影响项目经理的绩效递延与利润分享,不替代工伤保险赔付
结算管理 竣工结算及时率 结算超期30天以上,扣减递延总额的30%;超期60天以上,递延全部扣减 财务结算单、客户确认日期 结算完成以客户签字确认且工程款到达账户日期为准
精品工程奖释放 全年零工伤 + 成本节约定额内 + 工期达标率≥95% 满足全部条件时,按项目利润的3%-5%发放精品工程奖,在递延返还之外单独计算 财务利润核算、安全与工期汇总 奖金发放时间为年度项目经理考核会议后30个工作日内

隐蔽工程质量否决如何设计才能“否决在关口”

隐蔽工程质量否决的核心原则是:否决必须发生在封板前,否决项必须绑定返修成本追溯。表单中水电管线、防水层、吊顶三个节点的验收字段都要设置“是否通过”和“未通过时的返修金额”两个必填项。如果验收不通过却强行进入下一工序,事后发现则按签证违规的最高标准处罚,将合规压力直接传导给项目经理的现场决策。

结算及时率为什么必须与绩效递延强绑定

住宅整装的现金流高度依赖竣工结算的及时性。不少项目经理在竣工后把精力立刻转向新项目,遗留的结算尾巴让企业多次派人跟进,造成管理成本叠加。将结算及时率与绩效递延挂钩,意味着项目经理在收到最后一笔工程款之前,始终有一笔金额握在企业手上,这会显著提升其推动结算验收和尾款回收的主动性。

工伤事故一票否决的落地切口

工伤事故一票否决不宜简单设置为“发生事故就取消全部奖金”,这样容易诱发瞒报。模板的做法是把否决明确限制在“需申报工伤”的事件上,同时配合安全无事故天数的正向激励,对轻微皮外擦伤等不构成工伤认定的情形不做惩罚性扣减。这样既守住了安全底线,也减少了项目经理和工人之间就小伤是否上报的博弈空间。

签证违规当月津贴核减的即时反馈价值

签证合规问题往往是利润漏损的最大源头。传统做法是年底算总账,项目经理早已忘记几个月前某个签证有没有及时补手续。当月违规当月核减当月津贴,利用月度工资发放的即时反馈,能够让项目经理在下一次签证操作时条件反射般完成规范流程。企业只需要在工资条中列出核减明细,就可以大幅降低签证不规范的发生概率。

精品工程奖的释放逻辑——不只是发钱

精品工程奖的设计要点在于,它不仅是递延返还的一个补充,更是全年零工伤、成本节约和工期达标三个最高管理目标的交汇点。任何一个维度出现短板,都无法拿到这笔奖励。这促使项目经理在做现场决策时必须在成本、安全和进度之间寻求均衡,避免为了赶工期而牺牲安全,或者为了控制成本而压缩隐蔽工程质量。

传统方式与绩效递延模板的对比

住宅整装企业在选择项目经理考核方式时,通常会在固定薪酬、项目毛利分成和风险抵押承包三条路径之间做权衡。以下对比梳理了三种模式在管理精细度和风险共担效果上的差异。

对比维度 固定薪酬+年终评议 项目毛利分成 风险抵押承包绩效递延模板
考核颗粒度 粗放,主要靠上级印象 仅与毛利挂钩,过程指标缺失 工期、质量、安全、签证、结算五个维度并行考核
风险共担 几乎没有,项目经理旱涝保收 仅分享利润,不承担超额亏损 抵押金与递延绩效共同形成风险池,多指标否决直接扣减个人收入
质量安全否决 缺乏量化标准 一般没有 隐蔽工程节点否决+工伤事故一票否决
对回款和结算的影响 无直接关联 回款影响利润分成,但传导链条过长 结算及时率直接扣减递延,传导迅速
激励天花板 低,浮动范围小 较高,但波动大 递延返还+精品工程奖双重激励,可预期、可计算

从多项目复盘数据来看,采用风险抵押承包模板的企业,通常在6至12个月内可见工期达标率提升10至15个百分点,隐蔽工程一次性验收通过率明显提高,签证补签和争议数量下降。结算及时率的改善对经营性现金流的影响尤其直接,这也是多数企业在首次试运行时最先感知到的收益点。

应用建议与配套管理注意事项

使用前:制度衔接与数据准备

对象:人力资源部、工程管理部、财务部三方协同。
优先模块:风险抵押金管理条例、工期节点计划编制规范、签证审批流程和隐蔽验收标准。
落地难点:抵押金缴纳方式(逐月递延还是一次性缴纳)必须在劳动合同或补充协议中明确;同时需要与财务确认递延款项的独立核算账户,避免与正常薪资发放混同。
预期收益:开工前完成表单字段与现有项目管理系统的基础数据对接,项目经理签署责任状后一切扣减和释放规则即成为可执行的企业内部契约。

使用中:过程记录与触发机制

对象:项目经理、施工员、质检员、安全员。
优先模块:工期偏差日志、隐蔽节点验收确认、签证台账时间戳记录、工伤事故即时上报。
落地难点:项目高峰期现场人员容易忽视表单录入,需要设定48小时补录窗口,超期则视为违规并按签证违规同类标准处理;质量否决必须在封板前产生记录,杜绝事后补签。
预期收益:每月可自动生成项目经理的递延扣减清单和预警通知,让项目经理实时掌握自己的绩效递延账户余额,自主采取纠偏动作。

使用后:竣工核算与复盘优化

对象:人力资源部、财务部、工程总监。
优先模块:结算及时率核算、递延返还计算、精品工程奖核算、年度项目经理绩效面谈。
落地难点:结算完成时间的认定标准需要全公司统一口径;递延返还和奖金发放建议设置7天公示期,允许项目经理提出异议并提供证据。
预期收益:通过年度数据沉淀,企业可以逐步优化扣减比例和奖励梯度,形成符合自身项目特点和人员结构的绩效递延系数,最终将这套表单固化为可复制的项目管理能力。

让表单变成项目经理的自主管理工具

风险抵押承包考核表单归根到底不是一张用来约束项目经理的罚单,而是一张让责任与回报对等的契约书。住宅整装企业可以先选取2至3个典型项目小范围试点,重点验证抵押金比例的可接受度、各否决项的触发频率和精品工程奖的激励效果。试点数据稳定后,再将其嵌入日常项目启动会、月度经营分析会和竣工复盘会,让绩效递延数字成为项目经理自己会主动关注、主动算账的管理参照。

当项目经理开始习惯在每一个关键工序前掏出这张表单做自我检查时,安全、质量、工期、结算就不再是公司追在后面的KPI,而变成了和自身收入直接相关的一笔清晰账。这也正是住宅整装工程管理从人治走向规则治理的关键一步。

总结与建议

风险抵押承包与工期、质量、安全否决联动的绩效递延模板,本质上是一套“事前约定、过程触发、竣工结算”的对赌机制。它把住宅整装项目经理的切身利益嵌入到关键线路推进、隐蔽验收节点、签证合规操作和工伤防控的一线决策中,让模糊的责任感转化为可计算的个人契约。企业拿到这套表单后,第一步宜选择2至3个8万~50万元规模、1~3个同期工地的典型项目进行封闭试点,重点收集抵押金比例接受度、否决项触发频率和精品工程奖的激励弹性三组数据,避免在全公司铺开时因参数失配引发抵触。

试点的核心任务是校准扣减力度与奖励梯度的平衡点。建议首次运行时不设置过高的工期扣减比例,先让项目经理看到递延返还和精品工程奖真实落地的案例,树立正向预期。在月度经营分析会上公开绩效递延账户余额,能够强化即时反馈效果,比任何宣贯都更有效地推动自主管理。试点结束后,应当将数据沉淀为企业的绩效递延系数库,根据项目规模、区域特征和人员成熟度设定差异化参数,让表单从一次性的管理工具升级为可复制的组织能力。

最后需要强调的是,任何表单都不可能自动运转,它需要配套的制度接口——抵押金管理条例、签证48小时补录规则、隐蔽验收封板前强制确认节点、结算完成时间的全公司统一口径——来保证否决条款不被架空。当项目经理开始主动掏出表单核算自己的递延余额时,住宅整装工程管理就从“人盯人”迈向了规则治理。

常见问题

装修项目经理的风险抵押金按什么比例缴纳比较合理,直接扣基本工资可以吗

1. 建议按月度绩效工资的25%作为递延上限,不宜直接抵扣基本工资,否则容易引发核心人员抵触和流失。

2. 抵押金可以采用逐月从绩效中递延累计,或项目开工前一次性缴纳两种方式,具体应在劳动合同或补充协议中书面约定。

3. 设定过高比例(如月薪的15%)容易把风险共担扭曲为薪酬惩罚,反而增加瞒报或消极怠工的概率。

4. 合理的抵押金水平应当让项目经理感觉到压力,但这种压力通过工期达标、质量零返修可以全额或超额收回,形成正向闭环。

工期延误扣减是否只看总工期,非关键线路上的节点延误需要处罚吗

1. 模板考核只针对影响竣工移交日期的关键线路延误,非关键线路延误记入月度评价但不触发高比例的递延扣减。

2. 如果对每个二级节点都同等比例扣减,项目经理会被琐碎进度表束缚,反而分散了对交付节点的注意力。

3. 企业应在项目开工前与项目经理共同确认关键线路节点清单,写入工期管理模块,避免事后争议。

4. 非关键线路延误可作为月度津贴核减的参考依据,但不应与绩效递延全额扣减直接挂钩。

隐蔽工程质量否决如果没有在封板前验收,事后发现问题还能追溯吗

1. 隐蔽工程质量否决必须在封板前完成验收记录,事后追溯不仅成本高,而且责任难以清晰界定,所以表单要求预留每个隐蔽节点的验收确认字段。

2. 若项目经理在验收未通过的情况下强行进入下一工序,事后发现将按签证违规的最高标准进行处罚,并向当月津贴直接传导。

3. 企业可以将隐蔽验收节点与项目管理系统的时间戳强制绑定,设置未验收通过则无法进入下一工序的流程锁,杜绝事后补签。

工伤事故一票否决会不会造成项目经理瞒报小伤,如何平衡安全和如实上报

1. 模板将一票否决明确限定在“需要申报工伤”的事故上,对轻微皮外擦伤等不构成工伤认定的情况不做惩罚性扣减,以降低瞒报动机。

2. 同时设置安全无事故天数的正向激励,将其作为精品工程奖的释放条件之一,鼓励项目经理持续保持安全记录。

3. 企业应配套建立工伤即时上报的简化流程,并明确否决仅影响绩效递延与利润分享,不替代法定工伤待遇和保险赔付,减少劳资博弈空间。

结算及时率如何跟绩效递延联动,超期多久开始扣减

1. 竣工结算超期30天以上,扣减递延总额的30%;超期60天以上,递延全部扣减,结算完成以客户签字确认且工程款到达账户日期为准。

2. 结算及时率挂钩递延,意味着项目经理在收到最后一笔工程款之前始终有一笔金额由企业代持,能显著提升推动结算验收和尾款回收的主动性。

3. 财务部门需统一结算完成时间的认定口径,并在递延返还前设置7天公示期,允许项目经理提出异议并提供证据。

本文由 i人事 住宅整装人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/933437

(0)
