在传统光伏EPC项目管理中,项目经理的绩效通常与整体竣工节点挂钩,中间过程缺乏分阶段激励。这种“只问终点、不论途中”的模式,极易导致前期基础浇筑、支架安装阶段大面积窝工,后期为了抢并网节点又压缩调试时间,安全质量管控流于形式。更棘手的是,物资损耗、设计变更带来的成本溢出往往成为一笔糊涂账,项目利润被悄悄吞噬,却找不到明确的责任主体。
当“并网验收”成为唯一刚性的考核标尺,而里程碑节点、安全质量和物资损耗与项目团队收入脱钩时,项目经理实质上扮演的是协调角色,而非盈亏负责人的角色。一些项目在组件安装阶段连续发生轻伤事件或违章操作,因未与奖金绑定,现场仅做口头警示,后续往往酿成更严重的事故征候。与之对应,物资损耗率超过行业均值两倍以上的项目,项目经理依然能凭并网拿到全额绩效,这种激励结构显然无法支撑持续降本与精细化管理的要求。
本文以2026年新能源抢装与降本压力为背景,提出一套将进度、安全、质量、物资损耗和设计变更一体化包干到项目经理的里程碑节点奖金方案。围绕并网验收这一终验锚点,系统梳理里程碑划分、系数联动、扣罚清单、核算流程与合同衔接要点,帮助EPC企业实现责任压实与绩效可算。
里程碑节点奖金包干的核心,并非简单地把一笔钱切碎分到节点,而是要通过系数联动让项目经理对工期、物资损耗率、安全质量扣罚和设计变更率建立一组可量化的盈亏账本。并网验收是终验锚点,但不是唯一结算点,每个里程碑节点都应当嵌入进度奖金的计发与扣罚逻辑,才能将项目经理从被动执行者转变为项目盈亏的第一责任人。
一、光伏EPC项目为何需要里程碑节点奖金包干
光伏EPC项目的典型特征是工期紧、工作面广、供应链依赖度高,且受气象窗口期约束明显。传统绩效模式以整体竣工或并网为考核节点,项目经理在长达数月甚至跨年的建设周期内缺乏中期激励,容易产生两种极端行为:前期资源投入不足、施工组织松散;后期为抢并网节点不计成本投入机械和人力,安全质量让步于进度。
某大型地面光伏项目在抢装年份出现过典型情形。由于未设里程碑节点奖金,项目经理将全部资源集中于年底并网冲刺,导致基础浇筑与支架安装在雨季来临前未能封闭,出现大面积窝工。整体工期延误近两个月,业主依据合同索赔大额违约金,而项目团队的收入却未受任何影响。这种激励缺失带来的不仅仅是工期延误,还掩盖了前期施工组织中的大量效率漏洞。
另一重隐患集中在物资损耗与设计变更领域。一工商业屋顶分布式项目中,项目经理为追赶工期,未严格执行设计变更审批流程,随意确认现场签证,最终支架用钢量大幅超出预算,物资损耗率达到行业平均值的两倍以上。项目利润严重侵蚀,但项目经理依旧按并网节点拿到全额绩效。当激励方案不对损耗与变更成本作出明确扣罚时,“成本失控”就会成为常态。
里程碑节点奖金包干之所以必要,在于它重塑了项目经理的行为导向。通过在基础浇筑、支架安装、组件安装、电气调试、并网验收等关键路径上设定明确的奖金分配节点,并将物资损耗率、安全质量扣罚、设计变更率作为调节系数嵌入计发公式,项目经理必须从全过程盈亏视角做出决策,才能真正实现工期、质量、成本三个维度的自我平衡。
二、里程碑节点划分与奖金包设定的三项原则
里程碑节点的划分不是简单的工序列表,它需要承担激励时效性、风险覆盖度和核算可操作性三个功能。实践中可以遵循以下三项原则。
原则一:以并网验收为终验锚点,向前倒推关键控制节点。并网验收是光伏项目向业主交付、触发回款的核心里程碑,其奖金权重通常应占到总包干奖金的30%-40%。以此向后倒推,依次设定电气调试完成、组件安装完成、支架安装完成、基础浇筑完成四个中间节点,形成“1个终验节点+4个过程节点”的里程碑序列。对于含升压站和外送线路的项目,还可以增加“升压站设备安装调试完成”作为独立节点。
原则二:节点权重与风险窗口和资源投入强度匹配。支架安装和组件安装阶段受气象窗口期影响最大,吊装作业集中,安全风险高,应赋予相对较高的权重。基础浇筑阶段虽然周期长,但主要风险在于隐蔽工程质量和混凝土供应,权重可适度降低。电气调试阶段直接决定并网成功率,权重应与组件安装阶段相当。常见权重分配区间为:基础浇筑10%-15%,支架安装15%-20%,组件安装20%-25%,电气调试20%-25%,并网验收30%-35%。企业可根据项目地形、装机规模和合同条件在区间内调整。
原则三:包干总盘透明化,预留调节池。奖金包总盘可根据项目合同额的一定比例或绝对数额确定,并在项目经理责任状中载明。建议从总盘中提取10%-15%作为“安全质量与物资损耗联动调节池”,该部分不直接分配到单一里程碑节点,而是根据最终考核系数多退少补。这种设计让项目经理意识到,每一笔安全扣罚和物资超耗,都会直接压缩调节池的发放空间。

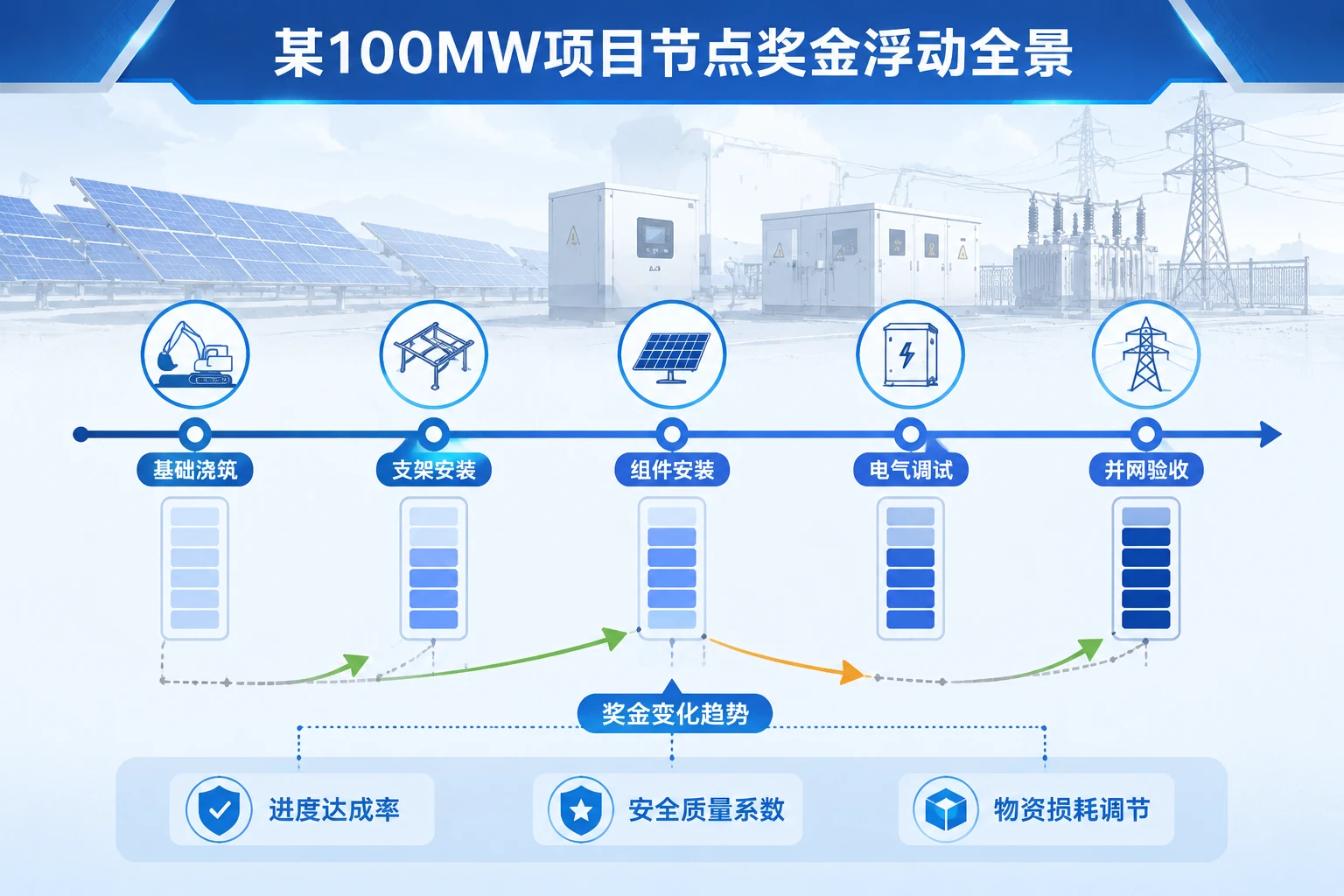

三、典型案例:某100MW光伏EPC项目节点奖金的浮动全景

某100MW地面光伏EPC项目位于中纬度山地地形,合同工期10个月,涵盖基础浇筑、支架安装、组件安装、电气调试与并网验收五个里程碑节点。公司设定项目经理包干总奖金为项目合同额的0.25%,并提取12%作为联动调节池。
基础浇筑阶段,项目经理提前锁定商混供应并利用晴好窗口期集中作业,节点按时完成,进度达成率100%,但因一处桩基定位偏差导致返工,物资损耗率略超基准值0.3个百分点。按照包干规则,该节点基础奖金全额发放,物资损耗超限部分暂记待扣。
支架安装阶段遇到连续阴雨,施工窗口期被压缩。项目经理果断增加两组安装班组并优化吊装顺序,最终节点延误5天完成,进度达成率97%。同时,一次吊装过程中因风速突增发生支架擦碰,定性为一般不符合项,依据安全质量扣罚清单对节点奖金做相应扣除。该节点奖金按达成率和扣罚系数同步核算。
组件安装阶段横跨梅雨季和高温期,气象窗口期影响系数被正式引入。项目部将组件安装作业全部安排在气象窗口期评估允许的时段内,有效规避了多次暴雨间歇期的无效抢工。节点按时完成,物资损耗率控制在合理区间,且该阶段无安全事件,节点奖金全额发放,并找补回部分之前因工期延误被扣减的金额。
电气调试与并网验收阶段,设计变更率因前期一次直流电缆路由优化略有上升,但因变更审批严格、签证清晰,变更成本被控制在合同可调范围之内。最终并网验收一次通过,调节池资金在扣除全部安全质量扣罚和物资超耗后,仍结余62%,项目经理通过再分配规则向施工经理、安全员和调试负责人兑现了差异化的内部奖金。这个案例完整呈现了进度、安全、损耗和变更因素如何叠加影响最终的奖金兑现。
四、三大联动系数设计:气象窗口期、物资损耗率与设计变更率
要避免里程碑节点奖金变成简单的进度奖,必须围绕项目核心风险设计联动系数,将其嵌入每个节点的奖金核算公式:
某节点实发奖金 = 节点标准奖金 × 进度达成率 × 安全质量系数 × 物资损耗调节系数 × 设计变更调节系数。
下表给出三项系数的取值标准、计取方法和典型影响幅度,企业可根据自身风险偏好进行区间调整。
| 联动系数 | 分档/取值标准 | 计取方法 | 对节点奖金的典型影响 |
|---|---|---|---|
| 气象窗口期影响系数 | 窗口期内作业比例≥85%:系数1.0;75%-84%:0.95;65%-74%:0.88;<65%:0.80(可因地质条件调整) | 依据施工日志与气象数据核定,重点应用于支架安装和组件安装节点 | 组件安装在连续雨季若窗口期比例仅70%,节点基础奖金放大系数降至0.88,项目经理有明显动力优化作业排布 |
| 物资损耗率分档扣罚 | 损耗率≤基准值:系数1.0;每超0.5个百分点系数扣减0.03;超出基准值2个百分点触发专项审计 | 按节点统计主要材料(支架、组件、电缆)损耗,季度复核一次,并网验收时汇总清算 | 支架损耗率若超出基准1.5个百分点,对应节点奖金系数降至0.91,叠加到总包干奖金上金额可观 |
| 设计变更率调节系数 | 变更率≤2%:系数1.0;2%-3.5%:0.95;3.5%-5%:0.88;>5%一票需上浮审批权限 | 变更率=变更引起的工程造价增量/原合同对应造价,扣除非施工方原因变更 | 设计变更率一旦超过5%,不仅系数降至0.88或以下,还会触发项目经理权限上收和专项复盘 |
气象窗口期影响系数为何必须落在组件安装和支架安装节点
光伏项目支架和组件安装属于露天高空作业,受风速、降水和高温直接影响。气象窗口期系数本质上是将项目承受的气候风险转化为项目经理组织能力的考核指标。系数计取依据施工日志中“窗口期内实际作业时长占窗口期总时长的比例”,比例越低,说明项目部在气象条件允许时未有效组织资源,产生了可避免的工期损失。该系数仅在支架安装和组件安装节点启用,避免在隐蔽工程和室内调试节点滥用导致考核逻辑失真。
物资损耗率分档扣罚如何做到“可感可知”
物资损耗率考核要落地,关键是把基准值设定合理。一般可参照企业近三年同类项目数据均值,或签约时与供应链部门商定的损耗定额。例如支架损耗率基准设为1.2%,组件损耗率基准设为0.3%。项目经理在领料、安装过程中,每一个批次超领都会累积计入损耗档案。分档扣罚机制让物资损耗不再是“走账数据”,而是直接与节点奖金和调节池挂钩,项目经理会自发推动领料审批、现场保管和废料回收的精细化管理。
设计变更率与工期顺延的捆绑逻辑
设计变更率过高往往是前期勘察不细、施工图错漏或项目经理为了施工便利随意变更方案的结果。将变更率与节点奖金挂钩,配合“变更率超限则工期不予顺延”的条款,能倒逼项目经理在开工前期投入足够精力消化图纸,在施工准备阶段就提出合理化建议,而不是等到现场走不通再发起被动变更。对于确因业主或不可抗力导致的变更,应在核定变更率时予以剔除,保证考核的公允性。
五、安全质量扣罚与一票否决项落地
安全质量扣罚不能停留在“发生事故再处罚”的滞后模式上,必须前置到不符合项管理和过程控制中。建议将安全质量不符合项分为一般不符合项、严重事故征候和一票否决三个层级,明确定义、扣罚金额核算路径和核验程序。
- 一般不符合项:包括常规违章作业、劳保穿戴不规范、临时用电一般隐患、支架螺栓紧固不足等。每件次扣罚对应节点奖金的1%-2%,由安全员记录、项目经理确认,无需升级到企业级审批。
- 严重事故征候:包括吊装作业中的危险接近、未遂高空坠落、电气调试中的短路事件未导致火灾但存在可能性、连续同一类型不符合项反复出现等。每件次扣罚对应节点奖金的5%-10%,需提交项目监理审核并报企业安全管理部门备案。
- 一票否决项:发生人员重伤及以上安全事故、火灾事故、主要设备损坏或大面积组件隐裂导致业主拒收。一旦触发,项目经理本人及项目部该节点奖金全部归零,并同步取消年度评优资格,调节池资金优先用于事故处置和合同赔偿。
核验程序方面,里程碑确认单中须附安全质量评估结论,未完成安全质量整改闭合的节点,不得进入奖金发放流程。扣罚金额明确从对应里程碑节点的标准奖金中扣除,不再转移至其他节点,保证惩罚与责任时段精确对应。
六、进度奖金核算流程与项目部内部二次分配
进度奖金的核算应遵循“节点确认、多部门联审、线性计算、及时兑现”四步流程。
第一步,每达成一个里程碑节点后,由项目经理发起里程碑确认申请,提交进度报告、物资损耗报表、安全质量记录和设计变更台账。第二步,工程管理部门、供应链部门、安全质量部门联审数据真实性,核定各项系数取值。第三步,财务部门依据既定公式计算实发奖金,并出具节点奖金核算单。第四步,节点奖金在确认后次月随着工资周期发放,不得跨季度或跨年累积,保证激励的即时性。
项目部内部的二次分配是包干机制能否落地的最后一环。项目经理根据施工经理、安全员、质量员等在当期节点的贡献度和责任系数进行再分配。常规做法是:项目经理本人原则上不参与内部调节池分配之外的其他节点奖金分配,将更多比例向一线施工经理和关键技术人员倾斜。再分配方案须在项目部内部公示,并由企业人力资源部门备案,避免奖金二次分配成为新的模糊地带。
七、实施建议与合同衔接要点
里程碑节点奖金包干方案要在组织内平稳落地,需要区分不同阶段和不同适用对象来设计实施路径。
适用对象与优先启动模块。建议优先在新开工的集中式地面光伏项目和复杂山地光伏项目上推行,此类项目节点边界清晰、安全质量风险集中。对于工商业屋顶分布式项目,可先引入物资损耗率和安全质量扣罚两个系数,暂不强行切分全部里程碑节点,降低推广阻力。项目经理的包干奖金总盘应在内部责任状中载明,不宜以口头承诺或会议纪要替代。
合同衔接与联动机制。在EPC总包合同中,应同步嵌入与业主付款节点匹配的里程碑条款,让项目收款节点与内部考核节点形成现金流对冲。例如,业主按基础浇筑验收、支架安装验收、并网验收等节点支付进度款,企业内部奖金也对应在相同或相近节点发放,减少资金占用。供应链到货计划必须与里程碑节点绑定,大部件到场时间写入采购合同的违约责任条款,防止吊装节点等因设备延迟而被动延误。
落地难点与应对。系数核定初期容易出现数据采集口径不一致的问题,尤其是气象窗口期和物资损耗率,需要统一施工日志模板和损耗台账格式。安全质量不符合项的判定可能引发争议,建议初期由企业安全管理部门派人驻场或远程审核,待项目团队形成习惯后再逐步授权项目级自核。设计变更率的核算须将业主指令性变更与项目经理自主性变更清晰剥离,否则会削弱考核刚性。
预期收益。从已有行业实践来看,项目在实施里程碑节点包干后,前期施工组织效率通常能提升10%-15%,物资损耗率逐渐回落到基准值附近,安全质量不符合项数量会在第二至第三个节点出现明显下降。更重要的是,项目经理开始主动关注供应链风险、施工窗口期和设计细节,整体项目利润的可预测性显著增强。
八、总结与执行提醒
光伏EPC项目经理里程碑节点奖金包干,并网验收是终验锚点,但不是全部。真正决定方案效果的,是各里程碑节点的权重设计、三大联动系数的刚性执行,以及安全质量扣罚与一票否决的底线力度。开工前确定总盘与规则、按节点及时兑现、用数据闭环消除人为调节空间,这三条是防止方案流于形式的关键。对于面临2026年抢装与降本双重压力的光伏EPC企业而言,将项目经理从“赶工协调员”转变为真正的项目盈亏第一责任人,里程碑包干考核是一条必须走通的路。
总结与建议
里程碑节点奖金包干方案的有效性,建立在开工前将总盘、权重和联动系数写入责任状的基础之上。企业应优先在集中式地面光伏和复杂山地项目中落地全套机制,借助并网验收的终验锚点拉动前期节点的执行质量。对于分布式项目,可从物资损耗率与安全质量扣罚两个系数起步,逐步培养项目经理的成本与风险自控意识。
建议在执行中为气象窗口期、物资损耗率与设计变更率设定清晰的取值基线,并由工程、供应链、安全三部门联合核定,避免系数沦为可协商的弹性数据。同时,将里程碑确认与奖金发放周期控制在次月兑现,维护激励的即时性。调节池的多退少补设计,配合一票否决项的刚性兜底,能够让项目经理从单一工期追赶者转变为项目全周期盈亏的责任主体。
常见问题
里程碑节点如果未按时完成,进度奖金如何核算?
1. 节点实际完成时间与计划对比生成进度达成率,达成率直接乘以该节点的标准奖金,未按时完成的部分按比例扣减,不会递延至下一节点发放。
2. 若因非施工单位原因(如业主指令停工、极端气象条件超出合同约定阈值)导致延误,项目部可申请工期顺延,该节点进度达成率相应修正,扣减部分在核实后予以补回。
3. 即使节点延误,安全质量系数、物资损耗系数依然独立计取,确保工期扣减不掩盖安全质量问题的额外处罚。
并网验收一次通过后,之前节点被扣的奖金还能恢复吗?
1. 已发生的安全质量扣罚和物资超耗扣减不予恢复,一票否决项造成的奖金归零同样不可逆转,目的是让每个节点承担独立责任。
2. 通过联动调节池的结余,项目经理可以在并网验收后获得额外分配,这部分资金来源于前期所有节点未超支的调节总额,相当于对全程良好管控的综合回馈。
3. 并网验收节点的全额发放条件严格:须完成全部遗留整改项,并附有正规的并网验收报告和业主签字确认,否则最后一笔节点奖金仍会按比例核减。
进度奖金中的“调节池”具体怎么运作,项目经理能分配多少?
1. 调节池是从总奖金包中提取10%-15%形成的浮动资金池,不绑定到单一里程碑节点,仅在并网验收后根据全周期考核系数统一清算。
2. 所有节点的安全质量扣罚、物资损耗超限扣款都优先从调节池中抵扣,剩余资金由项目经理按贡献度向施工经理、安全员和关键技术人员再分配,项目经理本人通常不参与调节池分配。
3. 如果调节池因扣罚被消耗完毕,不再追加补偿;若有结余,再分配方案须经项目部公示和人力资源部门备案,保障二次分配的透明度。
本文由 i人事 光伏电站EPC人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/935773
