团餐央厨出品率从78%到86%:采购价差与库存周转包干考核方案 | i人事-智能一体化HR系统

团餐央厨出品率从78%到86%:采购价差与库存周转包干考核方案

团餐央厨出品率提升:采购价差与库存周转包干考核

团餐企业的中央厨房每天都在上演同一种矛盾:采购端盯着年度降价指标,大量囤货换来供应商返点;生产端却因原料规格不一、库存积压过期、调拨延迟而频繁调整生产计划。最终反映在财务账上的,是食材成本率居高不下、半成品出品率持续波动,可责任归属始终模糊——采购说“我完成了价差任务”,央厨说“来的料不好用”,仓储说“货都是按单收的”。

传统考核把采购经理锁死在“价差”这一项指标上,库存周转、切配出成、调料损耗这些真正吞噬利润的环节反而无人担责。当采购价差率、直采占比与库存周转天数由不同部门分而治之,就必然出现“买得便宜、用得更贵”的复合浪费。要走出这个困局,必须重新设计一套将食材经手人推到利润中心的管理机制。

本文沿着“采购—仓储—切配—调拨—生产”这条实物流,拆解如何把采购价差率、库存周转天数、切配出成率、调料损耗率、分仓调拨及时率等指标纳入同一个包干考核体系,让采购经理对全链路成本与出品效率负责,并给出可直接套用的考核表和分阶段落地路径。

核心洞察:只有当采购经理的薪酬同时挂住采购价差率、库存周转天数与中央厨房出品率,他才会主动协调供应商规格、控制进货批次、盯紧分仓调拨时效——这是打破食材成本黑箱的唯一钥匙。

一、困局:食材成本黑箱与央厨出品率波动并存

团餐央厨的成本科目中,生鲜原料、冻品、调料的占比往往超过40%,可多数企业对这个板块的管理仍停留在“月底盘一盘”的阶段。采购价差率的核算仅计算入库价与市场基准价的偏离,完全不考虑这批原料后续在切配环节流失了多少、在库存中过期了多少。结果就是采购经理年年完成降价目标,公司的食材综合成本率却纹丝不动甚至上升。

与此同时,央厨车间的切配出成率经常在70%至80%之间大幅摆动。同一批土豆,不同厨师切出来的可用率可能相差5个百分点以上;一批冷冻禽肉因反复解冻导致出成率暴跌,这种损耗却算不到任何人的考核里。调料领用更是敞开口袋,厨师凭手感抓取,单菜调料成本波动超过25%的案例在一些企业并不少见。各个岗位都在“尽责”,整体却无人对最终的半成品出品率负责。

二、包干逻辑:让采购经理对价差和周转同时负责

包干考核的核心很简单:采购经理的绩效包不仅要算采购价差,还要把他管辖范围内的库存周转天数、切配出成率、调料损耗率和分仓调拨及时率一并纳进来。逻辑在于,采购经理是唯一有能力从源头影响这些指标的角色——他决定采购批量、供应商发货节奏、原料规格与包装方式,这些因素直接左右库存在仓时长、切配标准化程度以及分仓配送的准点率。

当库存周转天数被纳入考核,采购经理就不会再为了拿到更低价格而一次性囤积三个月用量的冻品;当切配出成率与他的奖金挂钩,他会主动要求供应商提供更规整的净菜规格,或者在入库环节增设抽检。通过设置联动扣罚规则——比如价差达标但周转超标时,价差奖金打折发放——可以迫使采购经理在“便宜”与“好用”之间找到最佳平衡点。

三、典型损耗场景:切配、调料与分仓调拨的失控点

1. 切配出成率不达标:原料浪费无人担责

某团餐企业央厨使用冰鲜鸡腿切块,标准出成率应为82%,实际连续三个月出成率仅77%。车间反映原料规格不一致,部分鸡腿带骨过长;采购则认为这批货价格低、符合验收标准。由于无人对切配出成率承担考核,多出的5%损耗最终变成厨余垃圾拉走,每月净损失数万元。连锁反应是:央厨为保产量,不得不增加采购量,进一步推高库存,鲜品周转变慢,新鲜度下降又影响出成率,形成恶性循环。

2. 调料损耗率超标:定额管理形同虚设

另一个典型场景发生在调料库。企业虽制定了每道菜的调料消耗定额,但领用不设限、补货无审核。厨师做一百份菜用多少油盐酱醋全凭个人习惯,某道烧菜的单份调料成本月度波动从0.85元到1.3元不等。采购经理对此毫不知情,因为他的考核只看到入库成本。调料损耗率的失控直接侵蚀了菜品毛利率,却没有任何一个节点发出预警。

3. 分仓调拨延迟:生产线断料无人负责

某团餐公司设有多个前置分仓,央厨生产计划依赖分仓准时调拨原料。一次,分仓在途调拨信息滞后半天,央厨等料停工两小时,当日盒饭出货延迟,造成客户罚款。采购经理说货已按时发出,仓储说系统未更新物流状态,生产端最终承担了全部损失。分仓调拨及时率这一指标完全游离在考核体系之外,导致断档事故反复出现却无法归责。

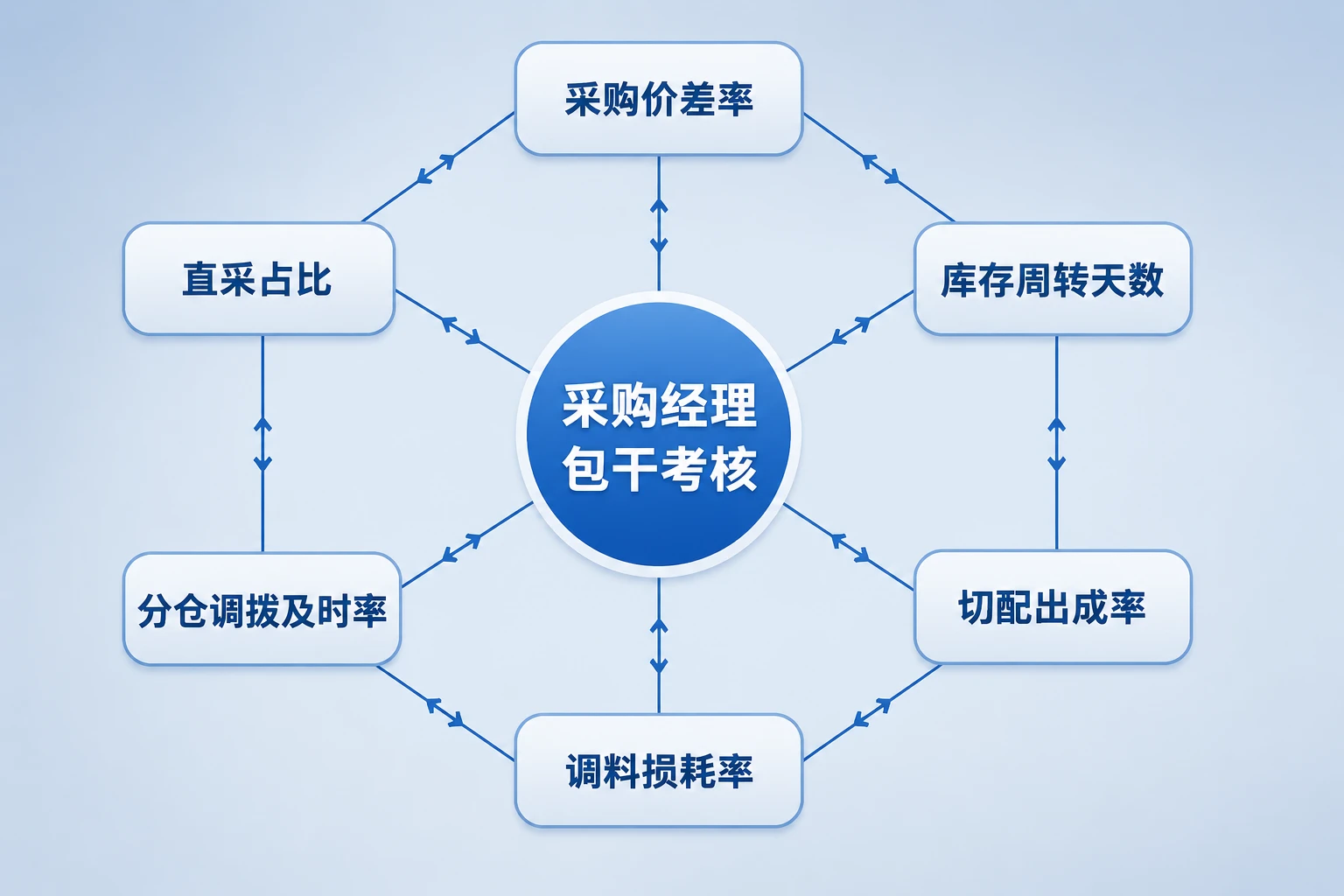

四、关键指标体系与考核联动表

团餐央厨出品率提升:采购价差与库存周转包干考核

将上述问题转化为可量化的管理动作,核心在于建立一个多维指标的联动考核表。下表列出了六项核心指标的定义、计算方式以及与其他指标的联动规则,企业可以根据自身央厨规模与数据基础调整权重。

指标名称 定义/计算公式 考核目标 建议权重 联动与扣奖规则
采购价差率 (市场基准价-实际采购价)/市场基准价×100% ≥2% 25% 价差达标但库存周转天数>目标值120%时,价差奖金系数降至0.6
库存周转天数 统计期平均库存成本/日均消耗成本 鲜品≤3天,冻品≤25天 20% 周转超标连带影响切配出成率考核,每超一天出成率目标加严0.5个百分点
切配出成率 切配后可用净料重/原料投料重×100% ≥品类标准值 20% 未达标部分按原料成本从采购经理绩效包中扣除30%
调料损耗率 (实际调料消耗额-定额消耗额)/定额消耗额×100% ≤±5% 10% 超标部分直接扣减当期绩效分,连续两月超标则冻结价差奖金
分仓调拨及时率 按时抵达分仓的批次/总调拨批次×100% ≥95% 15% 每下降1个百分点扣0.5分,因调拨延迟导致生产断档一次额外扣10分
直采占比 直采原料金额/同类原料采购总额×100% ≥60% 10% 与价差率联动:直采占比达标可享价差奖金上浮10%,避免一味压价牺牲品质

上述六项指标构成采购经理的包干考核总分,合计100%。设计的关键在于不孤立看待任何一项指标:采购价差率确保采购端保持议价能力,库存周转天数抑制囤货冲动,切配出成率倒逼原料标准化,调料损耗率和分仓调拨及时率堵住过程漏洞,直采占比则防止过度追求价差而绕开产地直采的机会。六者联动之后,采购经理必须通盘考虑“买多少、怎么买、如何送、如何用”。

采购价差率与直采占比的平衡术

仅仅考核采购价差率,容易把采购经理推向大批量、长账期、低单价的贸易商采购模式。而团餐行业恰恰需要提升直采占比,从源头基地拿货,减少中间环节,确保食材鲜度与切配出成率。将这两项指标联动考核,可以让采购经理在评估一家供应商时,同时衡量价差贡献和直采链条带来的综合收益,避免出现“账面价差好看,物流和损耗成本激增”的局面。

库存周转天数与切配出成率的联动逻辑

鲜品库存周转越慢,原料新鲜度下降越严重,切配出成率必然走低。过去这两个指标分别属于仓储与生产部门,包干之后联动挂钩,采购经理就会主动降低进货批量、提高送货频次,甚至推动供应商实施“日配”模式。当切配出成率因为库存周转改善而提升,食材成本的实际下降幅度往往比单纯压价更为可观。

调料损耗定额的制定与监控

调料损耗率管理的难点不在定额本身,而在于数据采集。包干考核要求央厨必须建立分品类的领用台账,并借助称重或标准量具实现精准记录。初期可按历史三个月平均值设定定额,每季度复盘优化。采购经理也有动力参与定额制定,因为他会优先采购定量小包装或标准化调料,减少拆包后损耗,帮助车间达成定额目标。

分仓调拨及时率的考核抓手

分仓调拨及时率要落地,必须打通采购下单、仓储发运、物流在途与分仓签收四个节点的实时数据。包干方案推行时,可先选择一两个核心分仓试点,要求所有调拨单在系统内闭单,以签收时间戳自动计算准时率。采购经理作为调拨计划的发起者,承担首要责任,会倒逼其协调物流资源、优化分仓补货节奏,杜绝“卡在半路无人问”的现象。

五、案例复盘:某团餐央厨半成品出品率从78%提升至86%

某团餐企业每日供应数万份盒餐,中央厨房半成品出品率长期徘徊在78%左右,食材成本占营收比一度升至41%。经分析,问题出在三个环节:切配流失率高达18%,调料月损耗额超出定额27%,以及分仓调拨迟到率超过12%导致生产多次断档。

企业决定对采购经理实施包干考核,考核方案基本参照上表框架,并与央厨厂长、财务三方确认了各品类切配出成率基准、调料定额和分仓时效标准。系统层面通过ERP采集采购价差率和库存周转天数,在WMS中抓取分仓调拨及时率,央厨每日上报切配出成率和调料领用数据。

前三个月为磨合期,重点打通数据归集,仅对严重超标进行预警;第四个月起正式与绩效奖金挂钩。半年后,半成品出品率从78%稳定提升至86%,库存周转天数从冻品32天压缩至21天,调料损耗率回落至±5%以内,分仓调拨准时率提高至96%。采购经理的年度总收入因包干奖金上浮了约12%,而企业每年节省的食材浪费超过六十万元。

六、落地实施建议:数据归集、权责匹配与试点推进

包干考核要发挥真正效力,不能一上来就全盘铺开。建议根据组织规模和信息化成熟度,分三类场景推进。

场景一:单一中央厨房初创期
适用对象:央厨刚投产、信息化基础薄、采购经理兼管仓储的企业。优先模块为采购价差率和库存周转天数考核,同步人工作业记录切配出成率。落地难点在于数据采集依赖手工表格,容易失真。预期收益:快速建立“采购为周转买单”的意识,控制原料库存膨胀。

场景二:多项目点扩张期企业
适用对象:已设立多个分仓、具备基础ERP/WMS但模块未打通的成长型团餐公司。优先实施采购价差率、库存周转天数、分仓调拨及时率三项指标联动,逐步接入切配出成率。落地难点是系统未集成,需IT部门配合开发数据接口。预期收益:打通采购-调拨-生产的数据链路,消灭因调拨延迟导致的停线损失。

场景三:成熟大型团餐央厨
适用对象:日产超万份、已上线完整供应链系统、追求精细化管理的头部企业。可一次性将六项指标全部纳入包干考核,并在考核表内增设中央厨房出品率作为调节系数。落地难点在于多部门权责划分和历史考核惯性,需要由总经理层面推动。预期收益:采购经理真正转变为供应链利润中心负责人,全链路食材成本率下降3至5个百分点。

七、总结与执行提醒

采购经理价差与库存周转包干考核,本质上是一场权责再分配。它要求团餐企业管理者敢于打破“采购只管买、仓储只管存、央厨只管用”的围墙,把同一个人的薪酬挂在多个互锁的指标上。落地时最需要警惕两类陷阱:一是数据失真——如果系统无法自动采集库存周转天数和切配出成率,考核就会沦为人为填报的数字游戏;二是责任推诿——必须先签批明确的权责清单,让采购经理对原料流转的全过程拥有足够的知情权和调度权,才能要求他对结果负责。稳妥的推进策略是先在一个核心品类或一条产线试点,跑通数据流转与考核逻辑,再用三个月时间横向复制,最终把采购经理这一角色从成本中心彻底推向利润中心。

一套科学的包干考核体系,离不开数据贯通与权责透明的制度支撑,合适的数字化工具可以为此提供有力保障。

总结与建议

采购经理价差与库存周转包干考核的本质,是将“买进”到“用完”的全链路食材成本责任集中到同一个角色身上。这套机制要产生实效,必须同时做到两件事:一是让采购经理真正拥有对原料规格、采购批量、发货节奏和分仓调拨的调度权;二是用采购价差率、库存周转天数、切配出成率等互锁指标,把他推向“便宜且好用”的平衡点。如果只给责任不给权力,包干就会沦为纸上考核,无法撼动部门墙背后的隐性损耗。

落地推进优先选择数据基础较好的核心品类或单条产线试跑,重点验证库存周转天数、切配出成率和调料损耗率三项数据的自动采集能力。数据一旦依赖手工填报,整个包干方案的可信度就会塌陷。试点阶段建议设置三个月的磨合期,只做预警不做扣罚,待系统数据流稳定后再正式与薪酬挂钩。成熟的团餐企业还可以引入中央厨房出品率作为整体调节系数,将包干机制从成本控制延伸到出品效率管理。

常见问题

团餐企业设定采购价差率目标时,除了市场基准价还需要参考哪些因素?

1. 需要结合原料在切配环节的历史出成率数据,避免单纯追求价差而选用出成率过低的原料。

2. 参考直采占比目标,确保价差空间不挤压产地直采的份额,防止过度依赖贸易商渠道。

3. 将库存周转天数纳入联动参照,大批量采购虽然能拉大价差,但会导致鲜品库存积压和新鲜度下降。

库存周转天数超标时,怎样在考核中合理地调整切配出成率标准?

1. 可以设置阶梯式联动规则:鲜品周转每超过目标值一天,该品类切配出成率考核基准上调0.3至0.5个百分点。

2. 调整幅度要以近三个月损耗数据倒推,目标是让采购经理直观感受到囤货带来的出成率损失成本。

3. 联动调整仅适用于鲜品与短保冻品,长保质期原料的周转超标更应关注资金成本而非出成率。

切配出成率长期低于标准值,除了考核采购经理还有哪些配套管理动作?

1. 在入库环节增设原料规格抽检,将不符合出成率预期的批次反馈给采购经理并记录供应商表现。

2. 建立分品类的切配标准化操作卡,明确修切部位和留用比例,减少因厨师操作差异造成的出成率波动。

3. 将切配损耗数据每日同步至采购与仓储端,采购经理据此调整后续进货规格或要求供应商提供净菜加工服务。

团餐企业刚开始推行包干考核,如何避免采购经理因指标压力而牺牲食材品质?

1. 将直采占比与价差率绑定为正向上浮关系,直采达标可获得价差奖金加成,引导采购向源头基地倾斜。

2. 引入中央厨房出品率或菜品投诉率作为反向调节指标,品质事故直接拉低包干奖金总额。

3. 初期的切配出成率和调料损耗率只做数据积累,待采购经理建立起全链路成本意识后再正式纳入薪酬扣罚。

本文由 i人事 团餐企业人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/935443

(0)
