市政总工技术优化激励表单:降本、返工、工期与签证利润联动考核

市政总工技术优化激励表:方案降本、返工与工期联动

市政路桥项目长期沿用的项目经理利润包干制,在多数企业里只将成本、产值、回款等财务结果一并“打包”给项目经理,总工群体的技术优化贡献却很难单独剥离、量化和激励。施工方案优化省了多少钱、材料损耗压降了多少、质量返工又增加了多少额外成本,这些动作最终都溶进了项目整体利润里,总工本人拿不拿得到奖励、拿多少,往往与自己的技术决策没有直接对应关系。久而久之,技术条线要么靠情怀推动,要么干脆把精力转向“不犯错就行”,方案优化的动力被严重稀释。

更棘手的是,部分项目为了抢工期设置了工期奖励,却没有把质量返工损失纳入约束,导致“抢出节点却埋下隐患”的情况反复出现;变更签证带来的净收益也常被划归商务或生产条线,技术端反而没有考核权重。当降本不留痕、返工无人担、签证收益不清不楚时,总工的技术优化就不再是一个可被管理的利润贡献环节,而成了一个谁都说不清的“灰色地带”。

正因如此,企业需要一份专门的技术优化激励考核表单,把方案降本、材料损耗、返工损失、工期达成、变更签证收益五项关键指标进行量化联动,并建立从方案设计到薪资兑现的完整操作路径。这篇文章提供的就是这样一份可直接用于项目目标责任书签订、中期考核兑现和竣工结算的实用模板,让总工的每一份技术贡献都能在利润表上找到对应的分值。

技术优化的利润贡献如果不能装进一张可计算、可复核、可兑现的表单里,就很难从“包干利润”的模糊总盘中切分出来。只有把施工方案优化降本率、质量返工损失率、变更签证净收益等指标做成结构化的考核项目,并赋予合理的计算口径和权重,总工才能真正对利润负责。

为什么项目总工需要一份专门的技术优化激励方案

在许多市政路桥企业里,总工的考核要么是年度述职性质的“技术管理能力”打分,要么照搬生产副总的成本考核指标,直接套用产值完成率、材料节约率等宽泛口径。这类做法忽视了一个核心事实:总工影响利润的关键动作不是“干得多快”,而是“干之前怎么算”。施工方案优化、材料选型、工艺调整、临时结构设计优化等都属于前置性降本,其效果往往要到工序完工甚至项目结算时才能完整显现,且会与生产、商务、物资等多个条线的绩效结果交叉。

如果不在考核表单里单独划出技术优化的利润贡献通道,就会出现“降本的动作做了,但省下来的钱被整体包干利润淹没”的情况。之前有企业反映,总工在某个桥梁项目中通过优化支架方案节省了大量周转材料费用,但最终项目整体利润因其它原因未达标,这笔优化成果不仅没有激励兑现,连数据记录都散落在各期结算中,再也提取不出来。这种错位直接导致技术条线的优化动力大幅衰减。

所以,总工的技术优化激励方案必须是一张独立的考核表单,用明确的指标定义、数据来源和计算公式,把技术优化从“项目利润承诺”里单独拎出来,变成可核定、可兑现的独立激励模块。它的适用对象是项目部总工程师或技术负责人,适用场景是合同额较大、施工方案自主空间宽、变更签证频繁的市政路桥项目,尤其适合已经推行项目经理利润包干但技术条线激励缺失的企业。

必须避开的三个设计误区

在设计总工技术优化激励考核方案时,有三个典型误区会让激励走偏或沦为形式,需要从一开始就识别并在表单中设置纠偏机制。

误区一:只盯降本指标,忽视质量返工损失。单纯考核施工方案优化降本率或材料损耗率,容易引导总工过度压低材料规格或简化必要构造,从而增加质量风险和后期返工可能。假如一个项目通过简化某防水节点节省了12万元,但在工程中期因此出现渗漏返工,直接返工成本就达到18万元,净损失6万元还未计入工期延误和信誉影响。因此,表单中必须设置质量返工损失率作为必考项,且应与降本指标形成联动或设有“质量否决”条件。

误区二:工期奖励不与质量安全指标挂钩。为了抢回滞后的工期,一些项目会单独设置工期奖励,总工往往为了配合抢工而在临时方案上冒进,牺牲部分安全冗余。解决思路是将工期奖励的兑现设质控前置,比如“里程碑工期达成率得分只有在同期质量返工损失不超出标值时才可计入总分”,这样工期激励才不会拉高质量风险。

误区三:变更签证净收益不纳入总工考核。技术方案优化、现场变更洽商和签证办理中,总工往往是技术论证和方案编制的主责人,但很多企业将签证收益全部划入商务经理或项目经理考核,总工毫无权重。长期如此,总工对签证的前期技术准备会缺乏主动,导致签证收益转化率偏低。表单应把“变更签证净收益”作为一个独立的考核项目,并赋予合适权重,将技术贡献与商务成果直接绑定。

考核表单的结构与关键指标定义

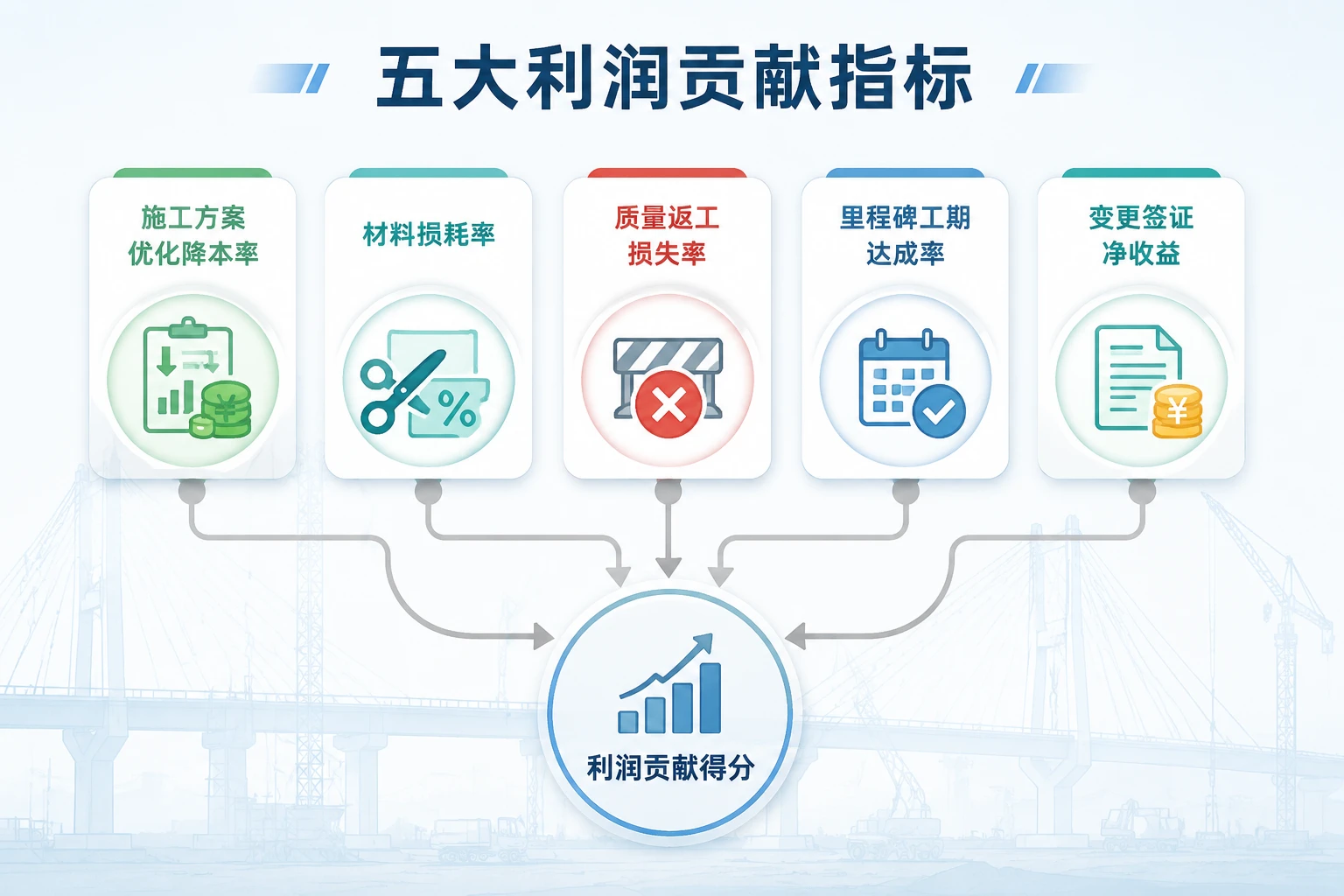

市政总工技术优化激励表:方案降本、返工与工期联动

这套表单的核心是五个可以量化的利润贡献指标,每个指标都设有明确的计算公式、数据来源和考核周期。下方表格给出了完整的字段结构和操作口径,可直接用于目标责任书签订或阶段性考核兑现。

考核指标 计算公式 数据来源 考核周期 说明
施工方案优化降本率 (方案优化后实际成本−基准方案成本)/ 基准方案成本×100%,取负值为降本 项目预算成本、优化后实际成本台账,由商务与物资部门联合提供 按施工阶段或里程碑节点核算 基准方案指中标方案或公司批准的原施工组织设计对应成本;降本额需扣除因优化增加的部分措施费
材料损耗率 (实际材料消耗量−理论材料消耗量)/ 理论材料消耗量×100% 物资收料台账、限额领料单、经批准的月度损耗分析报表 月度跟踪、分部工程汇总 材料损耗率分主材和周转材,分别设置目标值;超出标值部分按采购单价折算为利润减项
质量返工损失率 因质量问题产生的返工直接成本(人工+材料+机械)/ 项目已完成产值的比率 质检报告、返工签证单、成本归集台账 分部工程完成后统计,竣工时核定 返工损失包含拆除、修补、重新施工的全部直接费用,不包含管理费和利润
里程碑工期达成率 按计划完成里程碑数量 / 考核期内应完成里程碑总数×100% 项目进度计划、监理批复的进度报告、里程碑验收记录 按里程碑节点考核 每个里程碑需明确完成标准和可交付成果;超期完成按延迟天数扣减得分
变更签证净收益 (签证确认增加金额−签证确认减少金额−签证办理附加成本)/ 合同总价或产值基数 变更指令单、签证审批单、补充合同、商务结算报表 随签证核实进度核算,竣工最终核定 净收益指扣除所有直接成本和必须补偿后的纯收益;附加成本含额外的勘察、设计配合、检测等费用

上述指标在实际使用时,每个指标的达标值和挑战值需要参照项目类型、规模和历史数据来设定。例如,某中型市政路桥企业对材料损耗率设置的达标值为2%、挑战值1.2%,施工方案优化降本率的挑战值通常按合同价的1%-1.5%来约定,而质量返工损失率的达标值往往控制在产值的0.3%以内。

施工方案优化降本率如何与利润直接挂钩

这个指标是实现总工利润考核的“发动机”。需要在项目开工前,由总工牵头编制《技术优化备选清单》,列出拟优化的方案项、预期降本额与采纳决策节点。考核时不只看最终降本绝对值,还要结合降本实现的及时性和对后续工序的影响程度给予加权评价。例如,主体结构阶段实现的优化比装饰阶段实现的优化更值钱,因为它能减少措施费和工期占用。考核表单可以增设一个“优化时机系数”:越早实现降本,系数越高。

质量返工损失率作为利润的“刹车阀”

任何技术优化如果以牺牲质量为代价,最终都会加倍吞噬利润。所以,表单中质量返工损失率不仅要单独计分,还应设置一票否决线。当项目中期返工损失率达到某一阈值(如累计超过产值的0.8%),当期的技术优化激励得分全部冻结或直接归零,只待返工整改完毕后由后续阶段利润弥补。这样的设计能倒逼总工在方案优化时同步编制质量保证措施,避免短期行为。

变更签证净收益体现总工的技术转化能力

很多市政路桥项目的利润增量来自变更签证,而总工在其中的角色是“技术理由支撑”和“优化方案提供”。将签证净收益纳入考核后,总工会更主动地在施工过程中发现可签证点,并准备充分的技术依据。表单可以进一步细分“主动签证”与“被动签证”,主动签证带来的净收益给予更高激励系数,以鼓励技术端的提前策划。

工期与材料损耗的联动核算

工期奖励和材料损耗常常被分开看待,实际上抢工会带来材料损耗和周转材投入量的明显上升。在表单里,可将工期奖励的一部分递延兑现,待对应分部的材料损耗结算完成后,无异常超耗时再释放。这种跨指标联动的设计,能防止总工为了工期得分而牺牲材料管控。

从方案设计到薪资兑现的五步操作流程

有了表单和指标,下一步就是让考核方案真正跑起来,并最终把钱发到总工手上。这五步覆盖了从目标设定到薪资兑现的全过程,每一步都对应明确的责任人和输出物。

第一步:确定指标目标值与挑战值。在项目开工策划阶段,由公司工程管理部门、商务合约部门和总工共同商定每个考核指标的目标值和挑战值,写入《项目管理目标责任书》的技术优化专项附录。目标值对应及格分,挑战值对应满分,超出挑战值可额外加分,并为激励金额设定封顶。

第二步:配置考核权重与激励系数。不能简单把五项指标平均打20分。应根据项目特点区分权重,比如市政路桥项目中,材料损耗和返工损失往往是利润大头,可给到25分和30分;变更签证净收益在有经验的团队中占20分;施工方案优化降本率占15分;工期达成占10分。每个指标再对应一个激励金额系数,即得分每超出目标值一分,兑现多少元。权重配置环节可以利用考核方案的多权重折算工具,将各指标得分按比例折算为最终利润贡献总分,且允许引用不同时期或不同评价方案的分数,以反映不同施工阶段的侧重。

第三步:数据采集与复核。指定商务部门按月或按节点统计五项指标的实际完成值,由总工本人复核技术优化相关的降本和签证依据,质量安全部门复核返工损失和工期节点完成情况。所有数据需形成《技术优化激励数据核对表》,签字确认。

第四步:得分折算与激励金额计算。将各指标实际值代入计算公式,得出各项得分,再乘以权重加总。若未达到目标值则按比例扣减,达到挑战值则按激励系数计算奖励金额。此时,数字化工具可将不同考核方案的得分汇总折算,并直接关联至薪资项目,确保激励金额能够准确进入工资或专项奖金发放科目,减少人工核对的差错与争议。

第五步:激励兑现与反馈。按约定的兑现周期(季度预发、竣工结算清)发放总工技术优化激励奖金,同时将考核结果回传至人力资源管理端,纳入总工的年度绩效档案和后续项目任用参考。针对新项目总工或新进技术骨干,可单独设置试用期考核方案,对技术优化能力进行阶段性追踪,作为转正和定岗的参考。

落地执行中的风险控制与注意事项

再好的表单也需要匹配相应的管理控制措施,否则在博弈中极易走偏。几个关键控制点需要提前写入制度。

第一,设置安全质量否决项。任何考核期内发生重大质量事故或安全事故,当期所有技术优化激励一律取消,且不计入年度绩效值。这一条能有效制止为了控成本而牺牲安全的冲动。

第二,明确激励封顶和递延发放机制。超额奖励不宜无上限,一般可设激励总额不超过总工岗位年度收入的30%-50%,超过部分结转至竣工后发放,并与竣工结算利润完成情况挂钩,防止前期过度兑现后期又出现亏损却无法追回。

第三,变更签证的认定标准要先行明确。哪些情况算总工贡献的优化签证,哪些属于正常的合同变更,必须在《签证收益认定细则》中列明,避免结算时扯皮。通常以总工签字出具的技术优化建议书或方案报审文件为认定起点。

第四,考核周期不宜过长,也不宜过碎。对市政路桥项目,建议按主体结构、桥面系、附属工程等分部工程划分考核节点,保持3-5个节点,既能及时兑现激励,又可监控质量返工的全周期影响。

第五,激励兑现要与薪资体系结构对齐。如果公司已建立统一的薪资项目管理体系,可以将技术优化激励设置为单独的薪资项目,便于与其它绩效奖金、包干兑现进行比对和分摊,避免在财务核算时出现重复激励或遗漏。

把技术优化激励固化为管理能力

一份表单做完,只是一个起点。真正让总工技术优化激励产生长期价值,需要把它从“项目文件”升级为“组织能力”。企业可以在三个方向上迭代:一是积累各项目的指标完成数据,形成企业级的材料损耗基准、返工损失常值和方案优化回报率数据库,用来指导新项目指标目标值的设定;二是定期复盘表单的指标权重和激励系数,根据市场单价、工期压力、团队成熟度等因素动态调整,防止考核僵化;三是逐步用系统替代人工,让考核得分的自动折算、激励金额的联动薪资、绩效档案的同步更新都跑在线上,使总工随时可以看到自己的利润贡献分和预期激励,真正形成正向循环。

当技术优化的每一项动作都能在利润表上找到对应的分值和兑现路径,总工就不再是只管图纸和质量的技术岗,而是能直接为项目盈利贡献的核心经营者。借助数字化管理工具,这套表单可以自然嵌入到项目目标管理、薪资核算和绩效档案的日常流程中,让考核方案从“填完即归档”变成持续驱动利润改进的活系统。

总结与建议

技术优化激励表单的核心价值在于把总工的技术贡献从模糊的项目利润中剥离,建立起从方案优化、材料管控、返工控制到签证转化的可度量利润链路。企业在落地这套表单时,应当优先确保指标定义清晰、数据来源可追溯,并前置约定安全质量否决项和激励封顶条件,防止考核走偏。只有把“降本有据、返工有责、签证有酬”写进制度,才能真正激活技术条线的利润意识。

建议将表单嵌入项目目标责任书的签订与中期兑现流程,并逐步通过数字化工具实现得分自动折算和薪资直接联动。同时,企业应定期积累不同项目的指标完成值,形成内部成本基准库,为后续项目设定更精准的目标值与挑战值提供依据。一次性制定、长期迭代,才能让技术优化激励从“填表工具”成长为可复用的管理能力。

常见问题

在推行总工技术优化激励时,如何防止过度降本导致返工成本大幅增加?

1. 激励表单需要把质量返工损失率设为必考项,并与降本指标进行联动约束,例如当返工损失率超过临界值时,当期降本得分按比例扣减。

2. 建议在方案优化审批环节,要求总工同步提交质量保证措施和风险预案,由质量安全部门进行前置审核。

3. 可以引入“优化时机系数”,对施工前期实现的降本给予更高权重,避免在收尾阶段以牺牲质量换取降本数字。

4. 项目中期若返工损失率触及预设的否决线,当期技术优化激励得分直接冻结,倒逼总工在全程保持质量警觉。

工期奖励纳入总工考核后,怎样避免抢工带来的返工隐患和材料损耗上升?

1. 可将工期奖励的部分金额递延兑现,待对应分部工程的材料损耗结算完毕且质量返工损失未超标后再释放。

2. 设置“里程碑工期达成率得分只在同期质量返工损失不超出标值时计入总分”的前置条件,形成工期与质量的自动制衡。

3. 在材料损耗率指标中,区分主材和周转材,对抢工期间周转材投入量进行单独核算,超出部分直接列为利润减项。

4. 考核周期不宜过短,按分部工程设置节点,既能及时兑现又便于观察抢工对后续工序的实际影响。

变更签证净收益纳入总工利润考核后,如何确定哪些签证属于技术优化贡献?

1. 企业应先行制定《签证收益认定细则》,明确以总工签字出具的技术优化建议书或方案报审文件作为贡献认定起点。

2. 将签证区分为“主动签证”与“被动签证”,主动签证由总工在施工过程中提前策划并提出技术依据,可赋予更高激励系数。

3. 签证净收益的计算须扣除为办理签证而额外发生的勘察、设计配合和检测等附加成本,确保考核的是纯技术转化收益。

4. 所有纳入考核的签证需在商务部门复核后,由项目经理和总工共同签字确认,杜绝事后补单或虚报。

技术优化激励表单中的目标值与挑战值如何根据项目实际情况合理设定?

1. 目标值可参照企业同类项目的历史数据,例如材料损耗率取近三个项目的平均值,降本率参考以往方案优化实际回报的下限。

2. 挑战值应结合项目合同条件、施工难度和合同价格空间确定,通常方案优化降本率挑战值设在合同价的1%—1.5%区间。

3. 建议在项目开工策划阶段由公司工程管理、商务合约和总工三方共同商定,写入目标责任书附录,避免单方拍板导致后续争议。

4. 定期根据市场人工材料价格波动和企业利润率目标,动态调整下一周期项目的指标基准,防止考核标准脱离实际。

本文由 i人事 建筑装饰人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/935177

(0)
