烟气CEMS运维包干考核表模板:运转率/校准合格率/备件消耗计分规则与结算指南(2026年版)

烟气CEMS运维包干考核表:运转率、校准合格率与备件消耗联动(2026年版)

烟气CEMS运维采用服务包干模式后,排污企业与运维单位之间的管理矛盾往往集中爆发在三个点上:设备到底有没有真正在线、校准记录是不是临时补的、备件费用为什么总是超支。当合同只约定了包干总价和响应时间,却缺少一张能够同时衡量运行稳定性、数据质量与成本效率的考核表时,整个外包关系就很容易从“包干省心”走向“包而不管、质价背离”。

尤其在2026年版的环保监管要求下,数据有效率和设备运转率的抽查精度持续收紧,第三方运维服务已经不能仅靠一张巡检签到表来证明价值。本文提供的考核表模板,正是将烟气CEMS运维中运转率、校准合格率与备件消耗三项核心指标联动起来,形成一套可量化、可追溯、可对价的管理工具,帮助运维管理者快速建立“服务品质对等费用结算”的考核闭环。

核心洞察

烟气CEMS运维包干若只靠合同框架而无量化考核,必然出现履约底线持续下移。将运转率、校准合格率与备件消耗纳入同一张计分表,并将考核得分与服务费结算比例直接挂钩,是扭转“被供应商拖着走”局面的关键一步。

烟气CEMS运维包干为什么需要一张考核表

服务包干本意是降低管理复杂度,但业界经常出现的典型情形恰恰相反:某工业园区内排污企业与运维单位签订年度包干合同后,第三方为压缩成本刻意减少校准频次,连续两个季度校准合格率不足85%,生态环境部门抽查时直接触发数据有效性争议。同一时段,另一家企业发现,虽然合同写明了全包干,但因为没有限定备件消耗的合理边界,实际备件费用半年时间超出预算近一倍,双方就“预防性更换”和“过度更换”的认定分歧演变为合同纠纷。

更深层的问题还出现在自运维班组。一家企业尝试内部服务质量包干考核,初期只抓设备在线率,忽视了数据采集有效率和报警响应时效,结果出现了CEMS设备显示在线、但数据平台连续数小时无有效数据的“假在线”现象,最终被监测站房通报整改。这三类问题共同指向一个真相:缺少一张同时约束运行、质量和成本的考核表,包干服务就缺少明确的履约标尺。

因此,一份设计得当的服务包干考核表不仅是一张评分表,更是连接技术协议、商务合同与日常运维记录的翻译器。它的核心价值在于将模糊的服务承诺转化为可采集、可计算、可对账的量化指标,让考核结果直接对接到服务费结算,改变以往“出了事再扯皮”的事后被动管理模式。

考核表的核心价值与适用边界

这份考核表主要适用于排污企业与第三方运维服务商之间的合同考核,也可以直接适配企业自运维班组的内部绩效评估。它的价值路径很清晰:通过确立运转率、校准合格率、备件消耗三项主指标,以及数据有效率、报警响应时效等辅助维度的计分权重,将服务质量与付款金额、合约续签条件联动起来。

但同时也需要明确几个适用边界。第一,对于刚刚完成设备安装、尚处于调试期的CEMS系统,不宜直接用目标值强考核,应先跑通数据采集流程,积累至少一个完整季度的基线。第二,因排污企业自身工艺停产造成的设备停运,应当在运转率统计口径中预先剔除,否则会人为拉低运行得分,引发不必要的争议。第三,服务品质否决项(如数据造假、擅自停运)必须独立设置,且一经触发即构成“一票否决”,不与加权得分并行适用,这样才能守住环保合规的底线。

考核表最容易踩的三个误区

误区一:只盯运转率,忽视数据有效率。部分管理方将考核表等同于在线率统计表,只要设备没报离线就算合格。实际场景中,设备在线但数采仪断电、工控机死机导致数据未上传的情况并不少见。缺少数据有效率指标的约束,就是给“假在线”留了后门,一旦环保督查调取平台记录,数据缺失的时段都会被判定为无效。

误区二:校准合格率考核与管理流程脱钩。一些企业在合同中写上“校准合格率≥90%”,却既不规定校准记录的上报时限,也不要求上传校准曲线和响应时间。等到季度复盘时,运维方提交一批迟报、补录的校准记录,无法核验真实性。校准合格率的考核必须前置于每次校准行为的即时记录与审核,不然该指标就只剩统计意义。

误区三:包干后为压降备件成本牺牲预防性维护。服务方为了控制备件消耗总额,选择推迟必要的预防性更换,短期内备件费用下降,但长期会导致传感器漂移加剧、频繁报警甚至设备停运。考核表中必须允许预防性维护产生的合理备件消耗,并在备件消耗控制指标中设置预算基线而非强制压降目标,避免诱导“节流变断流”。

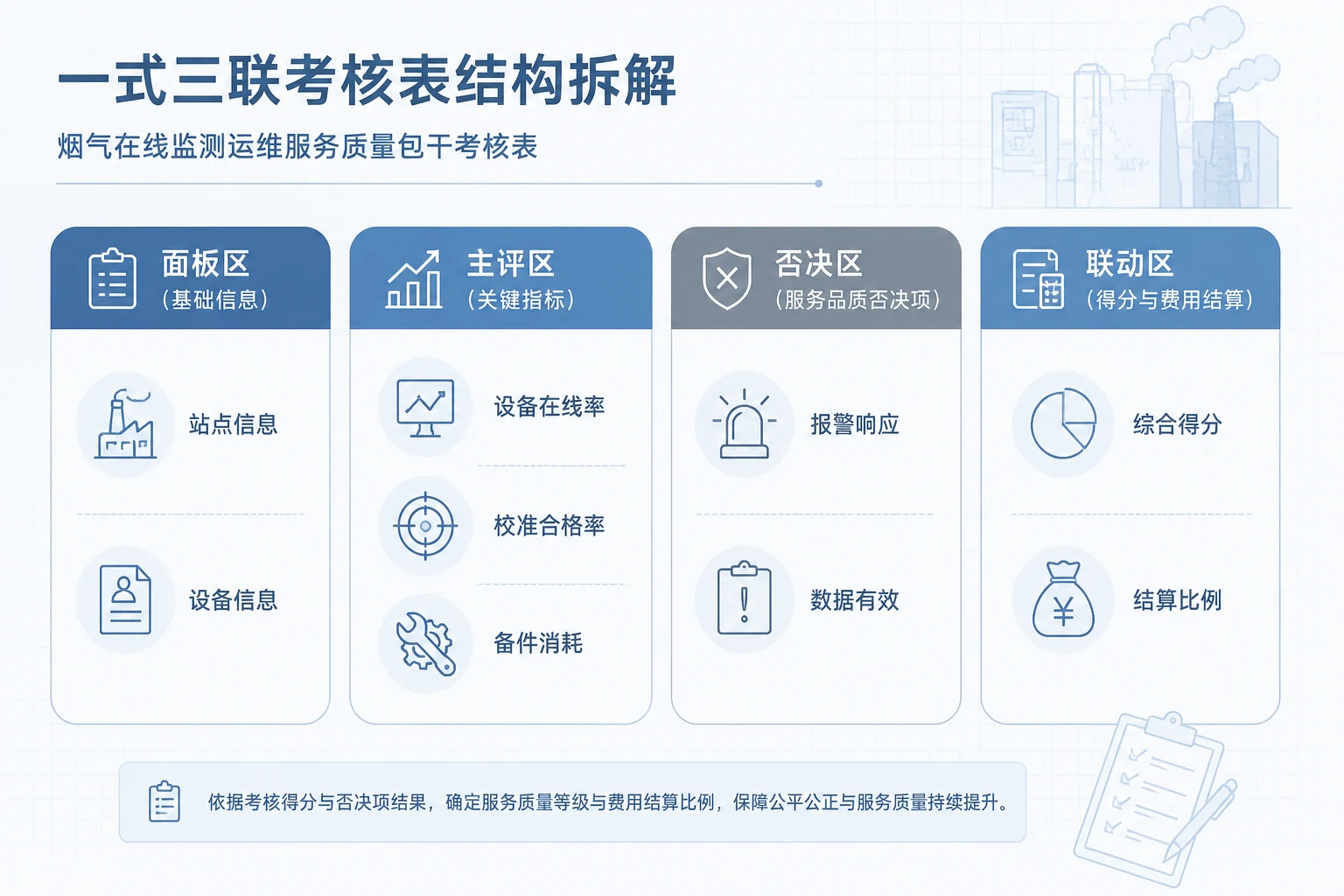

考核表的结构与指标模块拆解

烟气CEMS运维包干考核表:运转率、校准合格率与备件消耗联动(2026年版)

整张考核表设计为一式三联:面板区记录基础信息,主评区承载核心指标计分,否决区独立设置服务品质否决项,联动区标注考核得分与服务费结算的比例对应关系。以下表格展示各考核维度、指标定义、数据来源、目标值与计分规则,可直接作为模板框架使用。

考核维度 指标 定义与计算口径 数据来源 目标值 权重 计分规则
设备稳定性 运转率 (实际运行小时数÷计划运行小时数)×100%,剔除甲方原因造成的计划停运 工控机运行日志、在线平台统计 ≥95% 40% 每低于目标值1个百分点扣5分,低于90%本项零分
数据准确性 校准合格率 (校准合格次数÷校准总次数)×100%,按HJ 75/76规范执行并即时上传记录 校准记录表、CEMS数据报表 ≥90% 30% 每低于目标值2个百分点扣3分
成本效率 备件消耗 月度备件实际费用÷月度备件预算×100% 备件领用单、采购凭证 ≤100% 20% 超出预算部分每满5个百分点扣4分
响应时效 报警响应时效 从异常报警触发到运维人员到达现场的平均时长 值班记录、门禁或定位系统 ≤2小时(城区) 5% 单次超时扣1分,月累计超3次额外扣3分
数据可用性 数据有效率 有效采集数据个数÷应采集数据总数×100% 数据采集与传输系统 ≥90% 5% 每低于目标值1个百分点扣2分
合规底线 服务品质否决 发生数据造假、擅自停运、重大污染事故中运维失职等行为 监管通报、现场检查记录 零发生 一票否决 触发后当期考核直接计为不合格,并依合同条款追索违约金

运转率:从“在线”到“有效运行”的统计口径

运转率不能简单等同于设备上电状态。计算时应以计划运行小时为分母,将甲方主动停产、检维修申请停机时段剔除,这样才能真实反映运维方的维护水平。采集源优先取自DCS或工控机运行状态标签,再与在线监测平台数据做比对。如果只靠平台上报信号,容易漏掉数采仪中断但主机仍在运行的情况。因此建议考核表中写明“以工控机日志为主统计,平台数据辅助核验”,减少口径争议。

校准合格率:卡住数据质量的第一道门

校准合格率是连接现场操作与数据可靠性的直接接口。考核表要求在每次校准完成后24小时内将校准曲线、响应时间、零点和跨度漂移值上传至指定系统,并由管理方或环保专员在48小时内完成审核。这种“校准即提交、提交即审核”的流程,能有效避免月末集中补录、临时凑数据的常见问题,让校准合格率从纸面数字转变为可追溯的质量证据。

备件消耗控制:预算基线下的合理浮动

备件消耗考核的关键不是一味压低费用,而是将预防性维护和故障修复的消耗区分管理。考核表可设置备件预算总额,同时列出关键易损件建议更换周期作为参考基线。当实际费用超出预算基数的10%以内时,不直接扣分,而是进入技术沟通程序;超出15%以上则按计分规则执行扣分。这种柔性设计兼顾了成本控制与设备健康,避免催生“该换不换”的短期行为。

报警响应时效与数据有效率:补齐运营短板的辅助维度

报警响应时效直接影响异常排放的持续时长,考核表要求值班记录必须标注接警时间、出发时间和到达时间,三段时间差形成完整的响应链条。数据有效率则主要盯住数据采集与传输链路的完整性,尤其是数采仪、交换机、环保专线等环节的连续性。这两个维度虽然权重不高,但在出现边界争议时,往往成为判断运维是否尽责的关键依据。

考核结果应用与合同条款衔接

考核得分需要直接映射到服务费结算,才能真正发挥牵引作用。常见的做法是设定三个区间:综合得分≥90分,按100%足额支付包干服务费;80分≤得分<90分,按比例扣减服务费,例如每低于90分一个完整分数段扣减2%;得分<80分,视为当期服务不达标,除按约定比例支付外,还需启动整改计划并设定下个周期的观察期。连续两个周期低于80分,触发合同重新评估条款。

服务品质否决项的触发则不受加权得分影响。一旦发生数据造假、擅自停运或重大污染事故中的运维失职,当期绩效考核直接记为不合格,并可按合同约定追索履约保证金或违约金。这种双层结构使得考核表既能反映日常表现,又能守住环保合规红线。

落地行动清单:从试跑到常态化运行

使用前准备(第1-4周)
适用对象:运维管理部门负责人、环保专员、采购与法务协同。
优先落地模块:数据采集路径确认表、运转率统计口径说明、备件预算清单。
需要完成的关键动作包括:整理现有CEMS设备的计划运行时间、历史运转率基线、近半年备件实际消耗数据;与运维服务商就校准记录上报时限、报警响应时效的计量方式达成共识;在补充协议或内部管理文件中锁定考核表模板,明确复核流程和异议处理规则。

试运行阶段(第5-12周)
建议先执行两个自然月的试考核,得分不与服务费挂钩,但要求双方必须按月提交考核数据并召开月度对表会。试跑期间重点观察指标数据是否可真实采集、是否存在统计口径漏洞、运维方是否出现为应付考核而“选择性达标”的行为。同步规范报警响应时效与数据有效率的记录模板,确保每一项扣分都有同步数据支撑。

正式运行与迭代(第13周起)
试跑结束后,根据实际达成值调整目标值设定,必要时微调权重。正式运行后,考核结果与包干服务费结算即时联动,并建立季度综合复盘机制。当设备改造、排放标准变更或监测规范升级时,需同步修订考核表的相关指标和统计口径,保持考核表与实际运营环境的动态匹配。

用一张考核表把运维包干拉回管理正轨

烟气CEMS运维服务包干的本质是建立在信任基础上的效率分工,而信任需要可验证的数据来托底。一张结构清晰、口径明确、结果可对价的考核表,就是连接技术执行与商业契约的透明界面。从运转率、校准合格率到备件消耗,再到服务品质否决,这套考核逻辑让所有参与方在面对质疑和检查时,都有据可查、有表可对,不再只能靠“解释”来应对。建议从本文模板中摘取与自身现场匹配度最高的部分,先快速启动试跑,再逐步细化,最终形成一套可以独立运行、持续迭代的运维服务量化管理工具。

总结与建议

烟气CEMS运维服务包干要摆脱“包而不管、质价背离”的困局,需要一张将运转率、校准合格率与备件消耗联动考核的量化表单。这张考核表不仅打通了从运行稳定性、数据真实性到成本效率的完整评估链条,还通过服务品质否决项与阶梯式服务费结算机制,让运维质量直接对价商业回报。

建议管理方首先聚焦自身现场的数据采集基础和备件消耗基线,用1-2个月的试跑期校准统计口径、验证数据可信度,再逐步将考核结果与服务费挂钩。同步建立月度对表会制度,把每一次扣分都变成双方共识的改进机会,最终形成一套可以跟随监测规范升级而持续迭代的透明化管理工具。

常见问题

烟气CEMS运维包干考核表中,运转率低于95%是否必然导致服务费扣减?

1. 考核表要求运转率以实际运行小时数除以计划运行小时数计算,并明确剔除因排污企业工艺停产、检维修申请停机等甲方原因造成的停运时段。

2. 若剔除甲方因素后运转率仍低于95%,则按计分规则逐点扣分;一旦低于90%,该项直接计为零分,进而拉低综合得分并影响服务费结算比例。

3. 双方需要在一开始就书面确认哪些停运场景属于甲方责任,避免因统计口径分歧引发争议。

考核表中设置了备件消耗上限,如何避免运维方为了达标而故意推迟必要的预防性更换?

1. 考核表为备件消耗设置的是预算基线,而非强制压降目标,允许实际费用在合理区间内浮动。

2. 当月度备件费用超出预算10%以内时,先启动技术沟通程序,不直接扣分;超出15%以上才按规则执行扣分,给预防性维护留出合理空间。

3. 管理方可同步列出关键易损件的建议更换周期作为参考基线,结合设备运行状态判断是否存在“该换不换”的短期行为。

校准合格率考核是否只需要看月末汇总的合格次数占比?

1. 单纯依靠月末汇总数据存在明显漏洞,容易让迟报、补录的校准记录混入统计,使合格率指标失去真实性。

2. 考核表要求每次校准完成后24小时内上传校准曲线、响应时间、零点和跨度漂移值,并由环保专员在48小时内完成审核。

3. 只有将审核前置于每一次校准行为,才能把校准合格率从纸面数字转化为可追溯的质量证据。

在烟气CEMS运维包干考核中,服务品质否决项的触发标准是什么?

1. 服务品质否决项独立于加权得分体系,针对数据造假、擅自停运、重大污染事故中的运维失职等严重违规行为设定。

2. 一旦触发,当期绩效考核直接记为不合格,不与运转率、校准合格率等常规指标并行适用。

3. 触发后排污企业可依据合同条款追索履约保证金或违约金,守住环保合规底线。

本文由 i人事 环保监测人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/935031

(0)
