电子制造企业推行SMT车间班组成本节约分成时,一个反复出现的难题是:物料节约的奖励分配容易引发班组间的争议,而质量指标一旦放宽又会埋下客诉隐患。多数管理者希望建立一套“质量否决+成本联动”的考核机制,但在一次通过率、抛料率、首件合格率的扣减比例设定、数据口径统一以及否决条件触发上,始终缺少一份可直接照用的包干核算表。
有些产线只把抛料率作为考核项,却未与一次通过率挂钩,结果班组通过降低贴片速度来减少抛料,反而拉低了整线产出效率。另一些车间虽然将首件合格率纳入考核,但样本量过小、统计周期不固定,导致数据波动剧烈,难以服众。这些问题的根源在于:指标之间的联动扣减规则没有以一张清晰的表单固化下来。
核心判断:在SMT车间,一次通过率、抛料率与首件合格率共同构成班组成本节约分成的“三把锁”——任何一项触碰否决线,班组当期奖励即被一票否决。一套标准化的包干核算表需要将质量否决、成本联动、动态调整三者融为一体,让每个班组都清楚“省下的钱能分到多少,越过的红线会扣掉多少”。
一、SMT车间班组包干考核的现状与痛点
电子制造车间推行包干制,本质上是要让班组在保证质量的前提下主动降低物料消耗,并将节约的部分按比例分享。但在SMT产线上,物料损耗直接关联贴片质量:吸嘴状态、供料器精度、回流焊温度曲线、换线调试等众多因素交织在一起,任何一个工序的细微波动都可能同时影响一次通过率和抛料率。
某电子制造企业SMT车间曾因抛料率统计口径不统一,部分班组将手工补料排除在外,导致各班组数据不可比,成本节约奖励分配直接引发内部矛盾,最终被迫暂停整个包干方案。另一家中型SMT工厂将一次通过率目标值统一设定为98%,但在频繁换线的小批量产线上,班组几乎每月都因换线调试损失被扣至质量否决线,员工对指标公平性产生强烈质疑。这些案例说明,没有统一、透明、可量化的包干核算表,质量否决与成本节约分成就难以真正落地。
SMT班组绩效包干核算表适用的工序主要包括:印刷、贴片、回流焊、AOI/SPI检测,以及相关上料和首件确认环节。管理层级上,该表通常面向贴片班组、线长和工艺辅助人员,支持按线体、按班次或按产品类型分别设定目标值。无论企业是使用MES、SPI自动取数,还是部分依赖人工记录,这套表格都应成为每月绩效考核的唯一计算依据。
二、质量否决与成本节约分成的三项核心指标
一次通过率、抛料率、首件合格率三者并非各自独立,而是通过扣减系数与否决条件形成一套质量-成本联动机制。理解每项指标的管控意义,是指标设定与联动设计的前提。
1. 一次通过率:直通质量与效率的双重杠杆
一次通过率通常指SMT产线在完成贴片和回流焊后,未经任何返修直接通过AOI/ICT测试的板卡比例。该指标每下降一个百分点,不仅意味着返修工时和物料成本的上升,还往往伴随客户对出货良率的质疑。在包干考核中,一次通过率通常设置两档阈值:当实际值低于目标值但尚未触及否决线时,按阶梯扣减班组绩效得分;一旦跌破否决线(例如低于95%),则直接取消当月成本节约分成资格。这种设计能倒逼班组在换线、异常停机等节点主动加强过程检验,而不是依赖返修来“补救”。
2. 抛料率:物料损耗与过程控制能力的直接反映
抛料率统计贴片机抛出的元器件数量占实际消耗总量的比例。该指标直接关系到物料成本,也间接反映了供料器维护、吸嘴清洁、参数设定等过程控制水平。某车间引入首件合格率与抛料率联动扣减后,班组主动优化贴片机吸嘴和供料器参数,首件合格率从96%左右提升至99%以上,同时抛料率下降近40%。在包干表里,抛料率通常与节约分成深度绑定:低于基准目标所节约的物料成本,可按50%的比例作为班组额外分成;超出目标的部分则按阶梯系数扣减考核得分。此外,抛料率口径必须统一,明确是否包含手工补料、试机样件和料带尾部损耗,否则会出现数据争议。
3. 首件合格率:前置拦截质量风险的早期信号
首件合格率衡量的是每批生产启动时首批产品通过检验的比例。样本通常取自试产或换线后的前几十块板,数据采集快、反馈周期短。在包干表中,首件合格率常作为前置否决项:当首件合格率低于设定底线(例如97%),即使后续批次一次通过率达标,当月成本节约分成依然会被中止。这样做的逻辑是,首件阶段已暴露重大过程风险,后续良率可能只是“虚假繁荣”,必须通过否决设计让班组重视产前准备、物料核对和首件检测的严谨性。

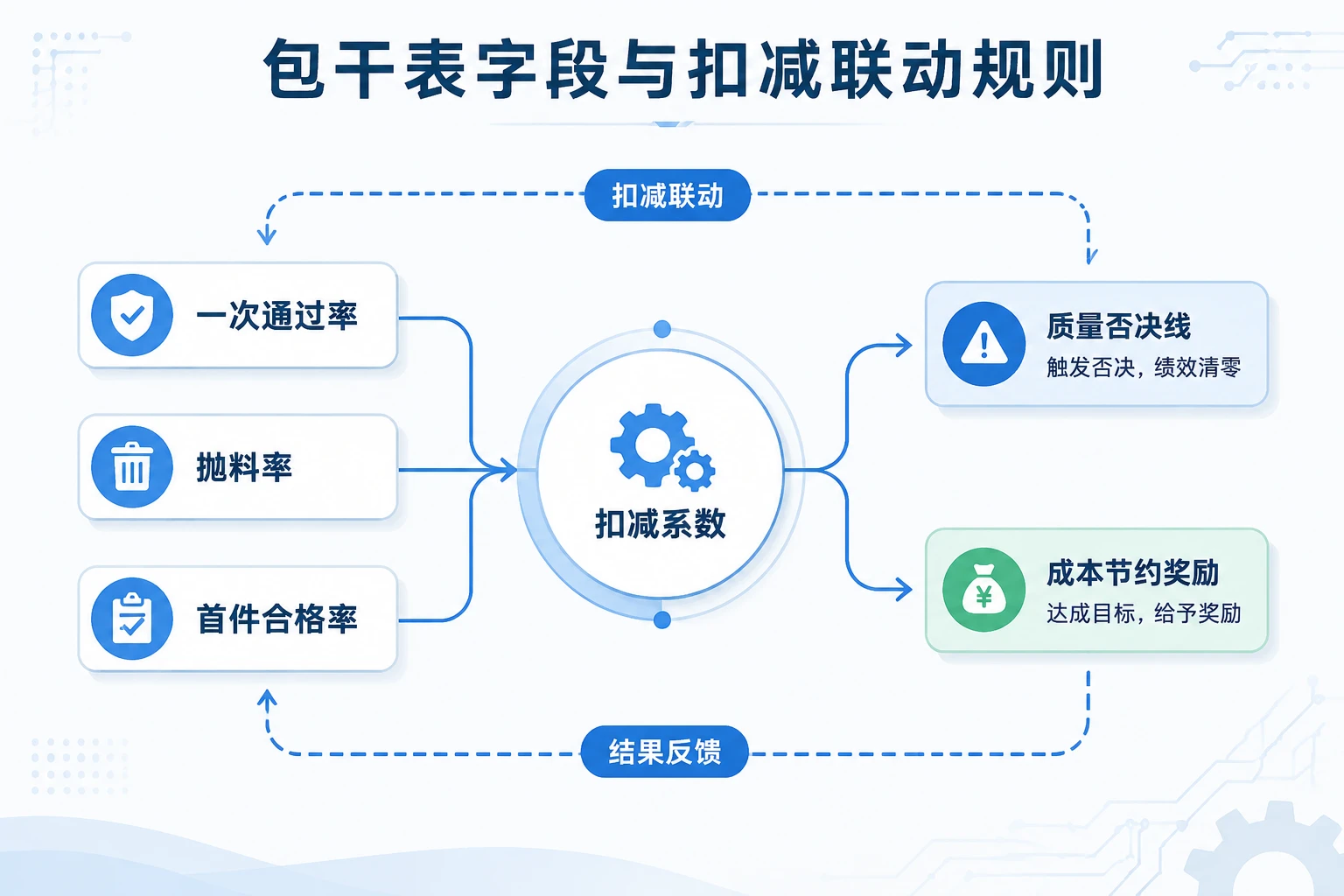

三、包干表模板:字段构成与扣减联动规则

以下表格展示了SMT车间班组绩效包干核算表的核心字段、目标值设定建议、扣减联动规则及数据来源,读者可参照此结构自行设计符合本企业实际的计算表单。表格中各项扣减系数和否决线仅为常见参考值,实际应用需结合产线历史数据、产品复杂度和客户质量标准动态调整。
| 考核指标 | 目标值(参考) | 实际达成 | 扣减系数/规则 | 否决条件 | 数据来源 |
|---|---|---|---|---|---|
| 一次通过率 | ≥98% | (填入当月实际值) | 每低于目标值0.5%,绩效得分扣减1分;差值按线性计算 | 当月实际值<95%时,触发质量否决,取消全部成本节约分成资格 | AOI/MES系统检测记录 |
| 抛料率 | ≤0.3% | (填入当月实际值) | 每超出目标值0.05%,绩效得分扣减2分;节约部分按50%计入班组分成 | 实际抛料率>0.5%时,取消当月物料节约分成 | SPI/贴片机抛料统计模块(口径含手工补料) |
| 首件合格率 | ≥99% | (填入当月实际值) | 每低于目标值0.2%,绩效得分扣减1分 | 首件合格率<97%时,当月无成本节约分成资格 | 首件检验记录(建议单批取样50件以上) |
| 综合节超奖惩 | — | — | 以上三项指标均未触发否决时,实际物料成本低于基准消耗的部分,按50%核算班组分成;超出部分按阶梯扣除绩效得分 | 任一指标触发否决,则节超奖励归零 | ERP/仓储物料消耗台账 |
包干表设计的关键判断口径
在设计包干表时,除了上述字段,还需要明确几个口径问题。第一,抛料率的统计周期是否与绩效周期完全一致?如果产线月末存在在制品物料已消耗但未计入抛料统计的情况,会导致数据偏差,建议将统计截止时点与盘点时间对齐。第二,一次通过率的取样应以哪道检测工序为准?通常以AOI后、ICT前的数据作为基准,避免将ICT本身导致的误判纳入车间考核。第三,首件合格率的样本量必须统一,建议单批取样不少于50件,并在工艺变更或物料批次切换时强制增加首件验证。
四、填写步骤与数据采集操作指引
以下五步操作流程,帮助车间绩效核算人员在每个考核周期内快速完成包干表的填写与计算。
第1步:设定基准目标值。在新考核周期开始前,由工艺部门、生产主管和财务根据产品类型、产线历史数据、客户质量要求逐项确定一次通过率、抛料率和首件合格率的目标值,并录入包干表。对于频繁换线的产线,可按产品族或批量大小分档设定不同目标值,避免“一刀切”引发公平性质疑。
第2步:对接数据源,采集实际达成值。一次通过率从MES或AOI检测系统提取当月数据;抛料率从贴片机统计模块导出,并确认是否包含手工补料记录;首件合格率由IPQC或首件检验站提供按月汇总的检验台账。如果企业尚未打通自动取数链路,应建立专人填报、交叉复核的临时数据采集流程,并统一登记格式。
第3步:填入实际值并对照扣减规则。将三项指标的实际达成值填入对应的“实际达成”列,依据预设的扣减系数逐项计算应扣分数,并记录是否触发质量否决线。应注意,若某一指标触碰否决条件,则该班组当期的成本节约分成直接归零,无需再计算节超奖励。
第4步:核算物料节超奖惩。在三项指标均未触发否决的前提下,对比实际物料消耗与基准消耗,计算节约金额,按约定比例折算为班组分成;超支部分从绩效总分中扣除,并注明扣分依据。
第5步:结果公示与申诉处理。包干表计算完成后,在车间公示三日,接受班组对数据口径、异常扣减的申诉。申诉由生产、工艺、财务三方联合复核,最终结果经生产经理审批后生效。
五、指标设定与联动扣减的常见误区
在应用包干表的过程中,许多企业会落入以下几个典型误区,导致表格的管制效果大打折扣。
误区一:抛料率口径不一致,班组数据不可比。部分产线将试机样件、设备保养过程中的损耗排除在抛料率统计之外,但另有班组如实填报,造成考核基础不同。必须在包干表编制说明中清晰界定抛料率的统计范围,并要求全产线采用统一采集逻辑,否则包干方案必然引发争执。
误区二:首件合格率样本过小,指标波动过大。有些企业在小批量产线上仅取10-20件首件作为统计依据,一旦出现一件不合格就会导致合格率剧烈下滑,进而严重打击班组积极性。正确的做法是根据批量大小设定阶梯取样量,并适当采用滑动窗口平均值来平滑异常波动。
误区三:目标值设定脱离实际产线能力。简单照搬供应商推荐值或行业普遍水平,容易造成目标值过高或过低。如果目标值频繁被突破,质量否决就会变成“摆设”;如果长期难以达成,班组将失去改善动力。目标值应基于自身产线近六个月的历史数据,取中位值或上四分位值,并结合下一阶段的工艺改进计划适度上浮。
误区四:忽略工艺变更后的目标值调整。当引入新材料、新钢网或修改回流焊曲线时,一次通过率和抛料率可能出现阶段性波动。如果没有在包干表条款中约定工艺变更期间的目标值豁免或临时调整规则,班组会因不可控因素被误罚,削弱制度的严肃性。
六、配套管理措施与落地建议
一张包干表本身并不能改变车间管理,关键在于配套的执行规则和组织保障。建议从使用前、使用中、使用后三个阶段拆解落地动作。
使用前:明确角色分工与签字确认。生产主管负责审核目标值的合理性和阶段调整需求;工艺工程师负责定义统计口径、数据采集方式和仪表校准周期;财务或成本会计负责核定物料消耗基准和节约分成比例;班组代表参与目标值评审过程并签字认同。所有签字文件作为包干表附件留存,避免事后反复争议。
使用中:建立数据追踪与异常预警机制。车间每日或每班次应从MES/SPI系统中提取一次通过率和抛料率数据,生成趋势图并在班组看板上公示。一旦发现某项指标连续三个工作日偏离目标值且未触发否决线,主管应启动快速响应:检查设备状态、物料批次或人员操作,避免问题累积到月底算总账时才暴露。
使用后:每月复盘与制度迭代。绩效考核周期结束后,召开班组复盘会,重点分析三项指标的达标趋势、扣减集中工序和物料节约来源。将有效改善措施固化为操作规范,并在下一个周期的目标值设定中体现。同时,每半年对包干表的扣减系数和否决线进行一次全面审视,确保规则始终适配当前的产品结构和产能负荷。
薪酬挂钩方式建议:可将包干表得分与班组长和员工的月度绩效工资中“质量成本”模块直接挂钩,将成本节约分成作为额外激励单独发放,使收入结构透明可视,增强班组自主管控的意愿。
七、总结:用一张表将质量否决转化为成本节约的正向闭环
SMT班组绩效包干表的核心价值,不在于罗列了多少指标,而在于通过一次通过率、抛料率、首件合格率的扣减联动,将抽象的质量要求转化成班组每天可感知的得分与分成。任何一项指标触及否决线,都是在提醒整个班组:今天的质量疏漏,会直接扣减明天的收入。当这一机制稳定运行后,班组自然会从被动应对考核转向主动优化参数、强化首件检查和维护设备状态,从而实现物料损耗下降、一次通过率走高、客户投诉减少的长期收益。
企业要做的,不是追求表格的复杂程度,而是坚持统一口径、动态调整目标和严格执行否决规则。先把这张包干表在一个车间的一条产线上跑顺,再横向推广,才能形成真正可复制的车间绩效管理闭环。
总结与建议
SMT车间班组绩效包干表将一次通过率、抛料率与首件合格率整合进一个扣减联动框架,让质量否决与成本节约分成形成可量化的闭环。推行这套机制时,建议优先在一两条产线上完成三个完整考核周期的试运行,重点验证数据口径的统一性、目标值的产线适配度以及否决线触发的实际频率,待规则成熟后再推广至全车间。
在落地过程中,每半年应基于近六个月的历史数据重新校准一次目标值与扣减系数,确保指标既保持挑战性又不脱离产线的实际能力。工艺变更期间的临时目标调整机制必须在包干表的制度说明中预先约定,避免因例外情况处理不当而削弱制度的公信力。
长期来看,企业的重心应放在将包干表从一个核算工具升级为日常管理抓手——让每日的趋势数据在班组看板上可视化,让每月的复盘结论转化为具体的工艺优化动作,最终使被动考核演进为班组的自主改善习惯。
常见问题
设计包干核算表时,抛料率的口径到底应该包含哪些项目?
1. 抛料率口径普遍建议涵盖贴片机自动统计的抛料、换线调试产生的样件损耗、手工补料记录以及料带尾部不可利用的残留物料,避免各班组自行取舍导致数据不可比。
2. 设备保养和维修过程中独立领用的物料通常单独列账,不计入班组日常抛料率考核,以防维护作业干扰绩效数据的真实性。
3. 口径定义应在包干表编制说明中以清单形式逐项列明,并由工艺、财务和班组代表三方签字确认,事后修改口径需走正式的变更评审流程。
SMT班组绩效包干表里,一次通过率的目标值怎么定才合理?
1. 目标值应基于本产线近六个月的一次通过率实际数据,取中位值或上四分位值作为基准,再结合下一阶段工艺改进计划适度上浮一到两个百分点,避免直接套用行业通用值。
2. 频繁换线的小批量产线可按产品族或批量大小分档设定差异化的目标值,让考核既能反映换线难度,又不至于一刀切地打击班组积极性。
3. 引入新钢网、新材料或调整回流焊曲线后,建议设置一至两周的目标值豁免观察期,让工艺窗口稳定之后再恢复标准考核,减少因不可控因素导致的误罚。
一次通过率低于否决线后,班组本期成本节约奖励就全部取消吗?
1. 按包干表的标准设计,一次通过率跌破否决线即触发质量否决,当期成本节约分成资格直接中止,节超奖励归零,这是制度刚性执行的核心体现。
2. 绩效得分扣减与成本分成否决是两条并行的规则:即便一次通过率在目标值与否决线之间只扣分而未取消分成,节约奖励仍可部分获得;一旦触碰否决线,两者同时终止。
3. 建议在制度中保留申诉通道,若班组能证明否决是由设备突发故障或物料批次异常等非操作原因造成,经生产、工艺、财务三方联合复核后可酌情调整当期的否决判定。
本文由 i人事 电子制造人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/934309
