物业工程主管绩效递延模板:设备完好率、能耗包干与安全否决联动表单及填写指南(2026年版)

物业工程主管绩效递延模板:设备完好率、能耗包干与安全否决(2026年版)

写字楼物业工程主管的年度考核长期处于尴尬位置:人效指标难以拆解到具体岗位,能耗节约压力无法转化为团队内在动力,安全责任考核流于形式、追责总是滞后。不少企业尝试用绩效递延、能耗包干、安全否决来压实责任,但真正卡住落地环节的,往往不是方案思路,而是缺少一张能够把计算规则、数据来源、联动关系固化的表单。一旦考核靠手工估算,商业物业工程主管的激励与约束就变得模糊,考核公信力每年都在衰减。

前台租户对报修响应及时率和设备稳定性的敏感度持续上升,后台能耗指标又不断收紧。工程主管夹在中间,既要在预算内保证运行品质,又要守住安全底线。如果设备完好率、能耗包干与安全否决这三条线在考核中相互割裂,管理意图就很难转化为团队行动。本文提供的年度绩效递延模板,正是为了解决这一断层,让每一项责任都有对应的数字字段、计算口径和联动规则。

下文将逐步拆解模板的设计逻辑、常见误区、核心模块、填写方法以及落地调节机制,帮助企业把工程主管的绩效管理从“事后拍板”转向“过程中透明核算”。

核心判断:将设备完好率、报修响应及时率、能耗包干与安全否决纳入同一张绩效递延表单并建立清晰的联动计算,是让工程主管“责权利”归位的必要路径。只有当安全底线可量化追溯、节约成果可精准分成,考核才能从纸面压力变为真实的管理驱动力。

写字楼工程团队绩效管理的三个典型困局

商业物业工程主管的考核方案,多数写字楼物管企业至少遇到过以下一种情况:

困局一:人效指标悬在空中。工程团队人效提升年年提,但落到绩效表上往往只剩下“完成领导交办任务”这类主观评价。报修响应及时率、人均工单处理量等可以量化的数据,常常因为没有系统采集或统计口径不一,最终被排除在正式考核之外。主管的绩效评分主要依赖上级印象,团队内部公平性无从谈起。

困局二:能耗节约压力无法转化成正向激励。能耗预算一压再压,但节约下来并未与工程主管的收入直接挂钩;甚至出现“省得越多、来年基数越紧”的逆向情绪。缺少能耗节约包干与超额节约分成的明确规则,节约动力就只能在行政指令层面反复摩擦,无法变成团队的自觉行为。

困局三:安全责任考核“事后追罚、事前悬空”。多数企业都会在年终奖或绩效合同中提及重大安全事故的处罚条款,但对于什么是“触发否决的具体事故”、如何界定停水停电超时、困人事件谁来定责等细则,往往语焉不详。一旦出事,扣罚决定容易引发主管申诉;如果全年平安无事,安全贡献又没有任何正向记录。安全否决变成了一种“悬而不落”的威慑。

绩效递延与包干联动的核心逻辑与适用边界

这套模板的设计基点,是把年度绩效的20%进行递延,与设备完好率、能耗节约包干、安全三项硬指标深度融合。其联动逻辑可以概括为三条主线:

第一,设备完好率作为“服务品质底线指标”,采用阶梯扣减方式。完好率低于99%,扣减递延部分的30%;如果完好率持续走低,扣减比例可依据预设梯度继续放大。第二,能耗节约包干形成“增效动力指标”。核定全年基准能耗后,实际消耗低于基准的节约部分,工程团队可按比例参与分配;全年零事故且能耗节约达标,还可额外释放超额节约的15%作为安全绩效奖。第三,安全项则是一票否决的刚性约束。发生一起困人事件或单次停水停电超过2小时的事故,全额核减当年递延的年终奖,不适用任何折抵。

这一设计适用于多项目运营、中等规模以上的写字楼物管团队,尤其适合已具备基础设备巡检记录、能耗计量系统和工单管理能力的企业。对于单体项目或数据采集尚未标准化的企业,建议先完成设施台账和工单流程建设,再引入完整联动考核。

常见设计误区:为什么有的包干越考越退步

在多个物管项目的实操观察中,一些被广泛复制的考核设计,恰恰成了引发新问题的起点。

误区一:能耗基数“一刀切”。某中等规模物管公司将能耗包干基数直接沿用上一年度实际消耗,未考虑新增租区和设备改造影响。结果工程团队为保节约额,在非营业时段过度限制空调运行,引发多起租户投诉。合理基数必须剔除异常因素,并设置最低运行保障线,避免“省出投诉”。

误区二:安全否决指标脱离实操。一个项目发生困人事件后,因缺乏明确的事故定义和定责流程,年终奖扣减决定引发主管长时间申诉。最终只能通过临时成立事故定责委员会、明确停梯超过30分钟即触发否决条款才平息争议。安全否决项必须提前写清事故等级、时长标准、定责程序,否则就变成一纸空文。

误区三:完好率权重过重导致“消极保设备”。有的企业为强调设备管理,给出完好率极高的权重并设置狭窄的达标区间。工程主管为保数字好看,倾向于减少高风险设备的启用频率,本质上是牺牲服务功能换取指标表面合格。好的设计应当同时捆绑报修响应及时率和关键设备可用率,让“保完好”与“保服务”同步。

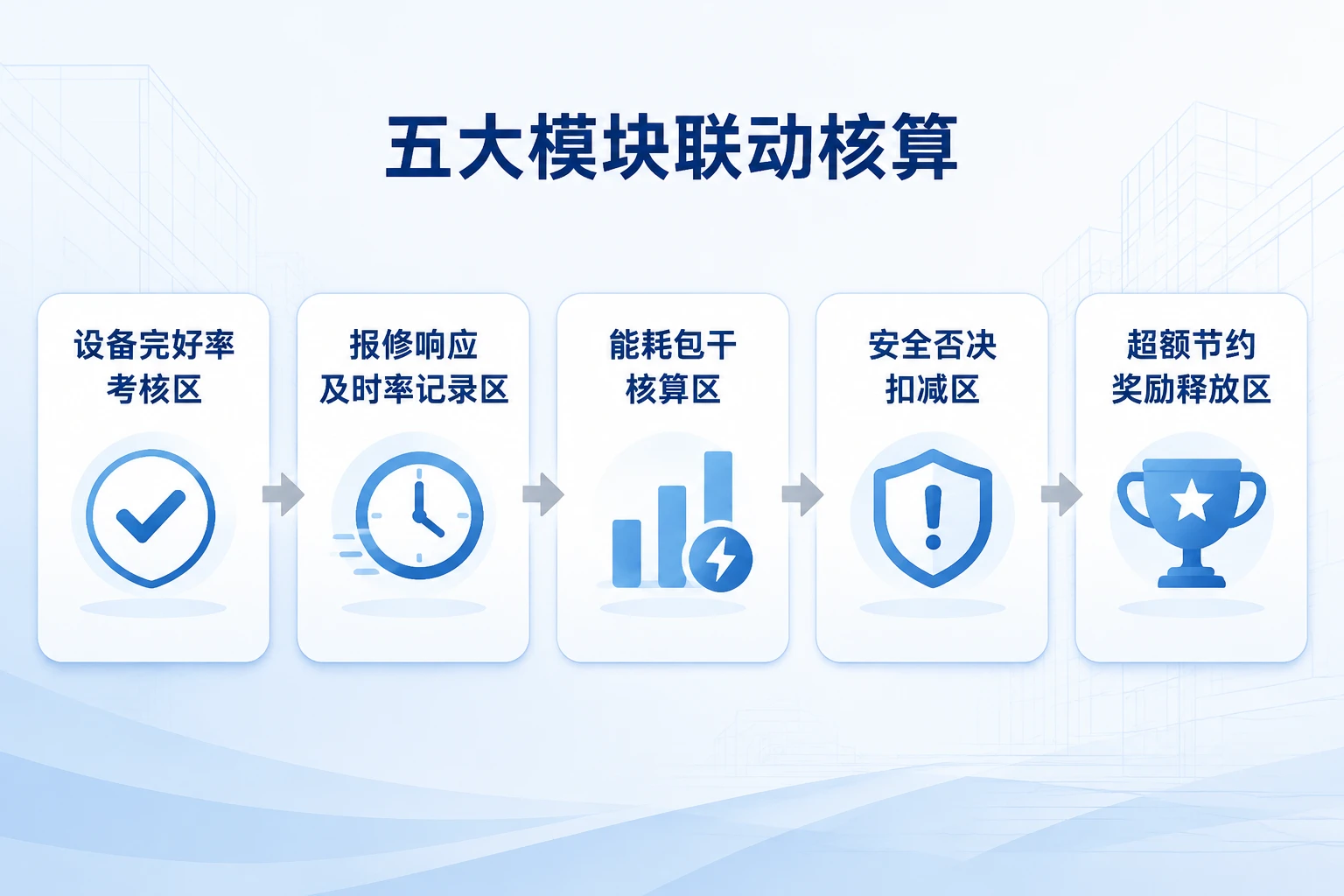

模板结构拆解:五大量化模块与数据字段

物业工程主管绩效递延模板:设备完好率、能耗包干与安全否决(2026年版)

整套绩效递延模板由五个功能模块组成,彼此之间存在明确的联动逻辑。下表概括了各模块的核心字段、计算口径、数据来源与联动节点,可直接作为搭建表单或配置数字化绩效系统的结构参考。

模块 关键字段 计算规则与口径 数据来源 联动节点
设备完好率考核 设备完好率、完好率阶梯扣减比例 完好率低于99%扣减递延部分的30%;完好率低于98%可触发更高扣减档位,具体阶梯需提前约定 设备巡检系统、工程工单统计 直接影响递延年终奖基数扣减
报修响应及时率 报修总单数、30分钟内响应单数、及时响应率 及时响应率=30分钟内响应的工单占比;设定目标值(如≥95%),未达标按权重扣减绩效评分,严重不达标可触发一票降档 客服报修系统/工单平台 影响绩效系数,配合完好率约束服务行为
能耗节约包干核算 核定基准能耗量、实际能耗量、节约额/超支额、超额节约分成比例 节约额=基准能耗−实际能耗;全年零事故且节约达标时,释放超额节约的15%作为安全绩效奖;节约不达标不参与分成 能耗监控平台、财务对账单 合格后送安全否决模块判断是否释放奖金
安全否决与事故记录 困人事件次数、停水停电超2h次数、事故定责结论 发生一起困人事件或单次停水停电超过2小时,全额核减年终递延;无事故记录则通过安全否决 安全管理记录、事故定责委员会报告 一票否决递延年终奖,或放行节约奖
超额节约安全绩效奖金释放 超额节约金额、安全否决通过标记、奖金分配比例 在安全否决通过且节约目标达成前提下,按约定比例从超额节约额中提取奖金包,分配给工程团队 前序模块计算结果 作为薪酬包的最终正向输出

五个模块在表单上可以设计为依次递进的核算区,上一区的计算结果自动带入下一区,确保每一项奖惩都能追溯到原始数据。对于暂未部署数字化绩效系统的企业,也可以采用电子表格版本,但要注意做好版本控制和数据锁定。

设备完好率与报修响应及时率的双轨捆绑

设备完好率单独使用容易诱导“消极保设备”。因此模板将报修响应及时率设为并行指标。完好率达标但响应率持续偏低,说明工单积压或人力调配失衡,绩效评分同样会受到扣减。双轨制下,工程主管必须在稳定设备运行的同时保证报修响应效率,人效提升才能从纸面落到租户体验上。

能耗包干基数的设定原则

模板中的基准能耗建议取过去三年剔除极端气候、重大装修改造等异常因素后的月均能耗均值,并乘以当年可预见的租区使用率系数。如果楼宇有新增制冷机房、租区扩租或大功率设备上线,必须在基数中追加调整项。基数设定需要工程、财务、运营三方会签,杜绝单方面“拍板”。

安全否决项的口径界定

模板要求企业事先明确“困人事件”和“停水停电超时”的精确口径。例如,困人事件可定义为电梯因故障导致人员被困且救援时间超过30分钟的情况;停水停电超时则指影响公共区域或租户正常运营且持续时间超过2小时的单次事件。口径模糊是造成争议的主要原因,必须用实操定义替代笼统描写。

超额节约奖的释放条件

全年零事故且能耗节约达标是释放超额节约15%安全绩效奖的双重要求。如果节能达标但发生过否决项事故,该奖金自动取消;同样,如果安全记录完美但能耗超支,也无法触发分红。这种设计把安全与节能绑成一个整体,让工程主管有动力同时关注设备运行品质和能源效率。

填写方法与数据采集指南

一份可复用的模板,需要配套清晰的填写指引。以下是五个模块的数据准备和填写步骤。

步骤一:核定基准能耗并填入包干区

由工程部牵头,收集过去36个月的分项能耗数据,剔除因设备调试、极端天气或装修改造造成的明显异常月份。依据当年租区面积变化和设备增减计划,计算月均基准值,并乘以12得出年度基准能耗总量。基准值需经财务部复核后,录入能耗包干核算表。

步骤二:固化设备完好率统计清单

明确纳入完好率统计的关键设备范围,一般应覆盖供配电、给排水、空调、电梯、消防系统及楼宇自控主要设备。每类设备须定义“完好”的技术标准,例如运行参数在额定范围内、无故障报警、定期保养记录完整等。每月由工程主管指定专人汇总巡检和维修记录,计算出当月完好率。

步骤三:采集报修响应及时率原始数据

报修响应及时率要求客服系统或工单平台能够准确记录派单时间与首次响应时间。如果暂时没有系统支撑,也可以使用带有时间戳的书面工单,但必须规定响应确认方式,避免人工补录。每月导出总工单数与30分钟内响应单数,计算响应率。

步骤四:事故记录的实时维护与定责

安全否决区需要全年动态维护。任何疑似触发否决项的事件,应由当值人员第一时间上报,并在24小时内由事故定责委员会启动核查。核查结论、起止时间、影响范围须形成书面记录并由委员会成员签字确认,年终直接作为否决判据。

步骤五:年终统一核算与奖金释放

年末由人力部门召集工程、财务、运营共同打开绩效递延表单,按先后顺序核算:先计算设备完好率扣减项和报修响应扣分,再核验能耗节约额,最后过安全否决。如果安全否决通过且节约达标,进入超额节约奖分配环节。最终数据经多方签字后存档。

落地应用与动态调整机制

刚性太强的考核会扭曲行为,再科学的模板也需要配套的软性机制。

使用前:确认适用对象覆盖所有工程主管及关键班长。与主管充分沟通每项指标的设计意图和计算方式,避免信息差带来的对抗情绪。同时完成数据采集系统的检查,确保工单、能耗、设备台账三项数据能够按月可靠产出。若存在缺口,应先建立纸质记录过渡,但必须明确过渡时长和升级计划。

使用中:推行季度绩效面谈,不仅看数字,还要请主管解释数据背后的运行决策。对于基数设定明显不合理或外部客观因素导致指标异常的情况,开设正式申辩通道,由事故定责委员会或绩效委员会受理。申辩成功的,可以调整基数或剔除异常月份,但必须形成书面修正案,防止随意篡改。

使用后:每年末根据实际运行数据,重新核定基准能耗、完好率靶心和响应率标准。如果连续两年达成优异,可适度提高超额节约分成比例或增加安全绩效奖池权重,推动持续进步。事故定责委员会的运作也需要年度复盘,看其判定效率、公正性和透明度是否达标。

从模板到机制:推动工程主管绩效包干长效化

将单张表单真正变成企业绩效制度的一部分,需要完成三个关键动作。第一步,将模板中的核心规则写入工程主管的年度绩效合同,明确各项指标的权重、扣减梯度和奖金公式。第二步,打通数据源,使设备完好率、报修响应及时率、能耗数据能够定期自动归集到绩效表单,减少人工干预和统计误差。第三步,建立内部公示与复核机制,每季度向工程团队公布绩效数据概览,让考核结果经得起审视。

引入数字化的绩效系统后,原本靠人手工计算的联动规则可以实时生效,事故一旦触发否决项会被自动锁定,年度基数的历史版本也可追溯。无论企业选择自建还是采购,关键是把这五个模块的联动逻辑固化进系统,而非停留在文件里。以下对比可以清晰看出两种方式的差异:

维度 传统人工核算方式 数字化绩效管理方案
数据采集 依赖纸质记录或分散的Excel,容易缺漏、错录 从工单系统、能耗平台自动抽取,减少人为误差
联动计算 手工计算阶梯扣减、节约分成,效率低且易出错 规则预设,一次配置后自动计算递延比例和奖金分配
事故否决 事后人工查找记录,定责滞后,申诉风险高 事故信息实时录入,触发条件自动标记并锁定否决项
版本与审计 修改痕迹难以追溯,历史基数无从查证 表单版本控制,所有基数变更和申辩修正均留痕
激励释放效率 年末集中核算,周期长、透明度差 按季度或月度生成预览数据,主管随时掌握绩效进展

传统方式并非完全不可行,但在多项目、多层级的写字楼物业管理中,管理颗粒度一旦上升,手工模式的耗时和出错概率就会成倍放大。数字化方案的收益不在于炫技,而在于让复杂的联动规则以低负担的方式稳定运行。

把商业物业工程主管的年度绩效递延设计扎实落下去,本质上是在建立一种“用数据管责任”的管理语言。先从一个项目试点,跑通五个模块的采集、核算与面谈流程,再推广到全部在管楼宇,是风险最低的推进路径。当每一次报修响应、每一度电的节约、每一起安全记录的定性都能在表单上找到对应位置,工程团队的人效提升和能耗节约就不再是口号,而变成可追踪、可兑现的经营成果。

让绩效表单成为工程管理的底线标尺

工程主管的绩效考核模板不是死板的填表作业,而是一条贯穿全年管理节奏的主线。它把设备完好率、报修响应及时率、能耗包干和安全否决编织成一个闭环,只要数据真实、规则透明、调节机制到位,这张表单就能同时守住服务品质、成本控制和安全三条底线。建议企业从下一个考核周期开始,先用这份模板跑出至少三个月的试点数据,再根据实际情况微调阶梯档位和基数算法,逐步将之固化为制度。长效化的绩效包干机制,正是写字楼物业管理走向精细化运营的必由之路。

总结与建议

将设备完好率、报修响应及时率、能耗节约包干与安全否决纳入同一张绩效递延表单,并通过递延20%年终奖的机制把品质、成本、安全三条线编织在一起,是让商业物业工程主管从“被动接单”转向“主动经营”的核心路径。五个模块的联动设计确保每一项奖惩都能追溯到原始数据,使责任与激励不再悬空。

建议企业分三步推进落地:首先,选择一个数据基础较好的项目进行至少三个月的试运行,优先跑通能耗基数核定、设备完好率统计和工单响应数据采集这三个关键环节;其次,在试点期内同步建立季度绩效面谈与申辩修正机制,防止考核刚性过强引发行为扭曲;最后,根据试点结果微调阶梯扣减档位和超额节约分成比例后,再将模板固化为制度并推广至全部在管楼宇。无论采用电子表格还是数字化系统,版本控制、数据锁定和事故记录的实时留痕都是保障考核公信力的必要条件。

常见问题

能耗节约包干的基数设定如何避免“省出投诉”?

1. 基数应取过去三年按月分项能耗数据,并剔除极端天气、重大装修改造和设备调试等明显异常月份。

2. 需追加当年可预见的租区使用率变化、新增大功率设备或制冷机房等调整项,由工程、财务、运营三方会签确认。

3. 同时设置最低运行保障线,规定非营业时段空调、照明等系统的最低运行标准,防止过度限能影响租户体验。

设备完好率低于99%如何计算扣减,完好标准具体指什么?

1. 完好率低于99%时扣减递延年终奖的30%,若继续降至98%以下则触发更高扣减档位,具体梯度须在绩效合同里提前约定。

2. 每类纳入统计的关键设备都应明确“完好”的技术定义,如运行参数在额定范围内、无故障报警且定期保养记录完整。

3. 统计范围一般覆盖供配电、给排水、空调、电梯、消防及楼宇自控主要设备,每月由专人汇总巡检和维修记录计算出当月完好率。

安全否决中的困人事件和停水停电超时如何界定,外部原因导致的算不算?

1. 企业须事先在绩效规则中精确界定:困人事件可定义为电梯因故障导致人员被困且救援时间超过30分钟;停水停电超时指影响公共区域或租户正常运营且持续时间超过2小时的单次事件。

2. 无论内部设备故障还是外部供电供水原因,只要对本楼宇造成上述影响,均应按事故记录流程上报,由事故定责委员会在24小时内启动核查并给出定责结论。

3. 定责结论将直接决定是否触发全额核减递延年终奖,因此对外部原因导致的事故,也需要明确是否因备用电源、应急供水等自身保障措施未到位而承担管理责任。

本文由 i人事 写字楼物业管理人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
