劳务分包班组质量安全保证金扣罚与返工费用追溯模板

劳务分包班组实行薪酬包干后,进度款按节点支付,表面看钱给到了位,但质量返工、安全违章造成的额外成本却常常找不到明确的责任落脚点。口头约定“出了问题就扣钱”,却因缺乏事先约定的事由、比例和确认流程,导致扣罚要么执行不下去,要么引发结算争议,最终由总包或项目部扛下返工损失。

要改变这一局面,需要一套与分项工程进度款比例直接挂钩的质量安全保证金暂扣机制,并明确各节点的绩效发放条件,同时把返工返修费用准确追溯扣减到班组长绩效中,形成“暂扣—检查—评分—发放—扣减—结转”的完整闭环。本文提供的操作模板,正是为了帮助项目管理团队把这个闭环落实为每一份劳务分包结算单上的具体数字和签字确认,而不是停留在管理意图上。

核心洞察:保证金暂扣不是万能保险,只有把暂扣比例、绩效发放节点和返工费用追溯嵌套在同一张结构化表单里,并用质量安全检查的评分直接关联实发金额,才能让劳务分包班组真正把质量安全当作“自己的事”。

劳务分包薪酬包干与质量安全保证金挂钩的背景与场景

建筑施工企业将砌筑、木工、钢筋、外架等分项工程劳务分包给班组后,常见的结算方式是按节点支付进度款。这种方式给了班组长清晰的收入预期,但也容易在质量安全管理上形成真空:进度完成就能拿到大部分款项,过程中的返工、整改、安全隐患整改常常滞后,追加扣款缺少依据。

在实践中,真正需要引入质量安全保证金机制的场景主要集中在两类:一是多工种交叉作业频繁、返工返修概率较高的住宅或公共建筑主体施工阶段;二是进度款支付节点与质量验收节点存在时间差,需要在此期间保留制约手段。对于单纯的零星点工或临时突击班组,则不宜生搬硬套复杂扣罚模板。

保证金暂扣与绩效发放节点的核心价值及适用边界

保证金暂扣直接关联分项工程进度款比例,其核心价值在于将质量安全管理从“事后罚款”转变为“过程约束”。每次申请进度款时,项目部根据质量安全检查评分生成当期的绩效发放系数,得分高的班组可以拿到较高比例的暂存保证金,得分低的则相应扣减,甚至暂缓发放。这样就把班组的自检动力真正激发了出来。

该模板对砌筑、木工、钢筋制作安装、水电预埋等质量可量化检查的分项工程最为适用。对于以机械作业为主、班组人员数量极少或合同金额过小的分项工程,可简化处理,但仍建议保留最基本的返工费用追溯条款,防止小问题演变成大结算纠纷。

保证金扣罚与返工费用追溯中的常见问题与误区

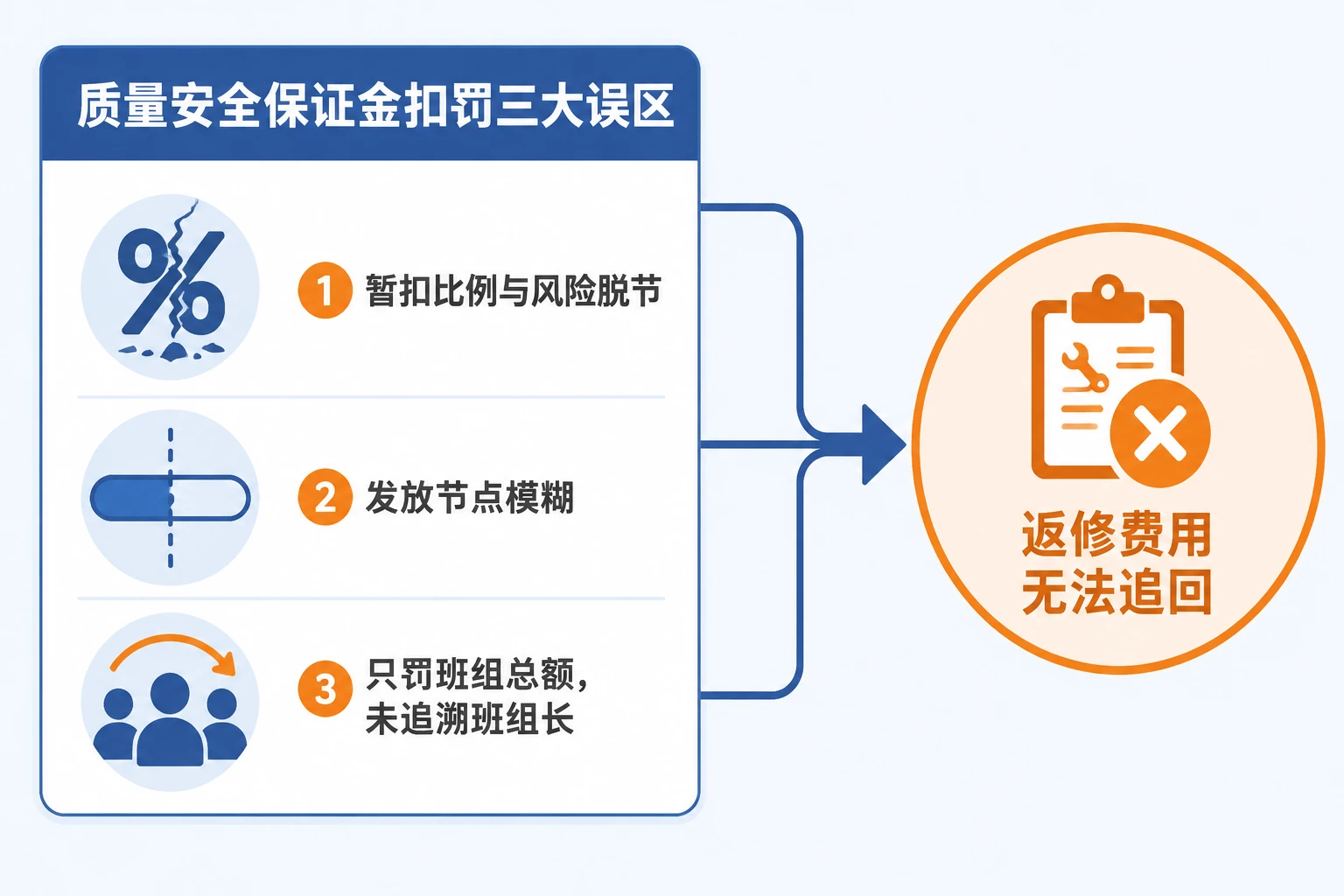

劳务分包班组质量安全保证金扣罚与返工费用追溯模板

问题一:暂扣比例与风险不匹配,发放节点模糊。某建筑工程企业因在钢筋班组合同中只笼统约定“预留5%质保金”,但未划分过程节点,导致竣工验收后再结算时,因缺少中间检查扣分记录,班组不认可扣款金额。直接影响是返工费用无法追偿,连锁反应是其他班组同样认为保证金只是“挂着看”的。

问题二:返工费用只扣班组总额,不追溯到班组长个人绩效。某电梯安装公司曾尝试将周期任务考核与绩效绑定,发现如果只对班组整体扣款,而不在班组长绩效中单独追溯,班组长会将扣款平均转嫁给工人,自身没有足够压力。这种信息不对称下,班组长缺乏主动管理质量的意愿,导致同类返工问题反复出现,项目结算时矛盾集中爆发。

问题三:缺少签字确认流程。很多项目只在项目部内部记录返工事项,没有让班组长当场签字确认费用核定单,等到结算时单据缺失或班组长不认账,扣罚无法落地。

模板整体结构与核心字段说明

本模板由五大区域构成,全面覆盖从进度款申请到返工费用追回的核算链条。填写时须按区域顺序依次完成,不得跳项,确保逻辑清晰、可追溯。

模板区域 字段名称 字段说明 填写示例
分项工程信息 分项工程名称 按劳务分包合同约定的分项工程写全称 6#楼砌筑工程
分项工程信息 班组负责人 合同约定的班组长姓名及身份证号 张某某 3401********
分项工程信息 合同金额 该分项劳务合同总价(含税) 265,000元
进度款与暂扣设置 进度节点 如完成砌体三层、五层封顶等 砌至8层顶板完成
进度款与暂扣设置 当期进度款比例 合同约定本节点应付比例 20%
进度款与暂扣设置 保证金暂扣比例 从当期进度款中暂扣的比例,合同附件约定 10%
质量安全检查与绩效发放 质量安全检查得分 项目部按检查表评定,百分制 92分
质量安全检查与绩效发放 绩效发放系数 根据得分区间对应系数,如≥90分系数1.0 1.0
质量安全检查与绩效发放 当期应发保证金 自动计算:暂扣金额×绩效发放系数 暂扣金额5,300×1.0=5,300
返工返修费用核定与追溯 返工事项简述 记录返工部位、原因、责任认定 8层构造柱位移返工
返工返修费用核定与追溯 核定返工费用 经班组长签字确认的返工返修费用 2,800元
返工返修费用核定与追溯 追溯扣减金额 从当期或下期应发绩效中扣回 2,800元
确认签章 项目部签字 质量员、施工员双签 李某某 王某某
确认签章 班组长签字 班组长本人签署“以上费用核对无误” 张某某

按分项进度款比例设定暂扣与绩效发放的操作步骤

第一步:确定保证金暂扣基准比例。在签订劳务分包合同时,即以附件形式约定每个进度款节点的暂扣比例,常见区间为当期进度款的5%~15%,可根据分项工程复杂度和班组历史质量表现上下浮动。

第二步:拆分过程节点并填入模板。将整体工程划分为多个可验收的进度节点,每个节点都对应一个独立的模板填写周期。节点划分不宜过粗,以避免一次暂扣金额过大引发班组抵触。

第三步:执行质量安全检查并生成绩效发放系数。项目部在每个节点完成后48小时内完成现场检查打分,得分直接映射为绩效发放系数。建议设定三档:优(≥90分,系数1.0)、良(75-89分,系数0.8)、差(<75分,系数0.5或暂扣全部,待整改复验合格后补发)。

第四步:计算当期应发实发金额。当期应发进度款 = 合同金额×进度款比例,当期暂扣金额 = 应发进度款×保证金暂扣比例,当期实发绩效 = 累计暂扣金额×绩效发放系数(首次节点可设置为暂不发放,累积至下一节点)。各项数字填入模板,项目部与班组长双方签字确认。

返工返修费用在班组长绩效中追溯扣减的填写方法

返工返修费用追溯的核心在于“即时核定、确认挂钩”。当施工过程中发现质量缺陷需要返工时,项目部质量员应立即填写《返工返修费用核定单》,注明返工部位、原因、工作量及预估费用,要求班组长当场签字确认,并同步记录至本模板的返工返修区域。

扣减路径有两种:当期返工费用小于或等于当期应发绩效金额时,直接在当期绩效发放中扣除,实发绩效 = 应发绩效 – 返工费用核定金额;当期返工费用大于应发绩效或当期无绩效发放时,余额自动转入下期追溯,直至全部扣减完毕。该逻辑在模板中通过“追溯扣减金额”和“结余结转金额”两栏体现,保证每一笔返工费用都能追踪到最终闭环。

传统扣罚与标准化模板的收益对比

在尚未引入结构化表单的项目中,保证金扣罚往往依赖口头沟通或简单的收据记录,信息割裂,追溯链条不完整。使用本模板后,管理收益不仅在财务层面,更体现在行为引导和风险预防上。

对比维度 传统粗放扣罚方式 标准化模板管理方式
扣罚依据 项目经理口头决定,缺少书面共识 合同附件约比例,检查得分定系数,双方签字
绩效发放透明度 发多发少解释不清,易产生纠纷 应发、暂扣、实发分列,计算过程可追溯
返工费用追索 结算时一次性提出,班组长易反悔 返工发生即核定确认,从绩效中按期扣回
班组自检动力 被动等待检查,整改拖延 得分直接影响收入,主动消除质量隐患
结算纠纷频次 常见量价扯皮,影响项目收尾 过程签证完整,结算按模板汇总,争议显著减少

模板应用的落地建议与行动清单

为了确保模板在项目现场长出来的是秩序而非额外工作量,建议按使用前、使用中、使用后三个阶段明确各方动作。

使用前:合同附件约定与技术交底。项目经理与商务负责人应将空白模板作为合同附件,明确暂扣比例、绩效发放系数表和返工费用核定流程。开工前由项目部组织班组长进行模板填写专项交底,逐项解释每个字段的含义和后果,并签署交底记录。

使用中:过程签证与动态计算。施工员、质量员在每个进度节点完成后,严格按规定时限完成现场检查评分,填写模板中的质量安全检查得分和对应的绩效发放系数。返工事项发生后24小时内完成核定单签署,同步更新模板。商务人员根据模板自动核算当期实发金额,作为支付依据。

使用后:复核查验与规则迭代。每个分项工程结算完成后,项目部应汇总所有模板记录,分析各班组返工率、得分趋势和安全违章频次,识别出问题集中的工序或节点,据此在下一个项目或后续合同中调整暂扣比例和检查项,实现管理闭环。

以标准化模板驱动班组自检,从扣罚走向预防

质量安全保证金扣罚的目的不是克扣班组收入,而是通过透明的数字逻辑把质量责任重新放回班组长手里。当每一笔进度款背后的暂扣、检查、评分和返工扣回都能在一张表单上清晰呈现,施工企业的项目管理就从被动灭火转向主动预防。建议项目团队从下一个新开工地开始,将本模板作为劳务分包合同必备附件,用一次完整的工程周期验证规则,再根据自身项目特点微调参数,最终形成属于企业自身的项目结算与绩效管理闭环。

总结与建议

将质量安全保证金暂扣与进度款比例挂钩,再通过现场检查评分确定绩效发放系数,是驱动劳务分包班组从被动整改转向主动自检的核心杠杆。只要每一笔进度款背后的暂扣、检查、评分和返工扣回都能在同一张表单上透明呈现,结算纠纷便会大幅减少。

落地时建议优先完成三项动作:第一,把空白模板作为劳务分包合同附件,让暂扣比例、绩效系数表和返工追溯规则签约前就用书面形式固定下来;第二,建立“质量员检查—即时核定返工费用—班组长当场签字”的硬性作业流程,杜绝把问题拖到结算再翻旧账;第三,每个分项工程结算后汇总模板数据,分析返工热点工序和班组得分趋势,据此在后续合同中优化暂扣比例和检查项,让规则持续迭代。

模板的价值不在形式本身,而在于用真实数据不断校准管理刻度,最终形成企业自己的质量成本控制闭环。

常见问题

质量安全保证金暂扣比例怎么定才合理,不同班组可以差异化设置吗

1. 一般按当期进度款的5%至15%设置暂扣比例,实际取值需要结合分项工程复杂度和班组历史质量表现综合判断。

2. 对返工频次较高的砌筑、木工班组可上浮至15%,对以机械作业为主或质量记录良好的班组可适当下调至5%。

3. 差异化比例必须在劳务分包合同附件中清晰列明,并与绩效发放系数表一一对应,避免口头承诺影响执行。

当期应发绩效不够抵扣返工费用时,余下的金额如何处理

1. 如果核定的返工费用超过当期应发绩效金额,超出部分自动转入下一进度节点的绩效发放中继续扣减。

2. 模板通过“追溯扣减金额”和“结余结转金额”两个字段记录跨节点扣款,确保每一笔返工费用都有连续可查的抵扣轨迹。

3. 项目部在每期结算时应当面向班组长说明结转明细并取得签字,防止余额累积到后期引发争议。

班组长不认可质量安全检查得分或返工费用核定,怎么保障扣罚落地

1. 所有返工事项必须在发生后24小时内完成核定单签署,由班组长当场确认返工部位、原因和费用,项目部同步留存现场影像和原始检查记录。

2. 劳务分包合同可补充约定:班组长无正当理由拒绝签字的,项目部凭多方见证记录执行扣款,并有权暂停下一节点进度款支付。

3. 质量检查得分应使用统一的评分表,评分细则提前向班组交底,让班组长在施工前就清楚哪些问题会直接影响绩效发放系数。

本文由 i人事 工程项目人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/930494

(0)
