团餐企业同时运营多个项目点时,物料在点间频繁调拨,餐具在各档口共用流转,这两类跨项目成本若不能及时、准确地归属到实际消耗责任方,就会在利润表和绩效考核中埋下巨大的失真风险。调拨单据丢失或滞后记账,直接导致调出项目虚降成本、调入项目虚增成本;餐具损耗超出行业基准后如果简单按人头均摊,又会挫伤低损耗班组的积极性,甚至诱发掩盖破损的行为。当项目利润都难以取信于项目经理时,奖金分配和风险扣减就更无从谈起。
本文围绕“物料调拨结算”和“餐具损耗分摊”两大症结,设计了一套可落地的责任联动表单。表单将调拨记录、损耗登记、跨店出勤工时引用、责任认定与赔偿、成本中心归集结果串联成一个闭环,让每一笔跨项目费用都能追溯到具体岗位、对应到正确的薪酬扣减项,并最终反映在修正后的成本月报上。读者可以直接将该模板适配到自家项目群,也可以将其嵌入现有的绩效管理流程中,从源头校准成本考核数据。
调拨长期挂账和损耗归集模糊,是团餐项目利润失真的两大源头。只有建立起“记录—责任—分摊—薪酬联动—成本月报修正”的闭环表单机制,才能让成本考核真实反映每个项目点的经营水平,为岗位奖金分配和风险扣减提供可靠依据。
团餐多项目点成本分摊的现实困境
在多项目点并行的团餐场景中,同一家企业可能在同一园区或相邻区域同时服务多个食堂、特色档口或外送线。为保证供应稳定,调味品、冻品、一次性用品等物料经常在点间临时调拨。这种调拨本身是运营弹性的体现,但如果依赖纸质登记或人工事后回忆,遗漏和错记几乎不可避免。
某连锁团餐企业旗下三个相邻项目点就出现过典型情况:A项目点向B项目点调出两批冻品,仅记录了仓库签字,未同步给财务;月底A项目点成本被低估,B项目点因未做入库冲销而成本考核被拉高。经营分析会上,B项目经理直接质疑利润数据的真实性,后续甚至主动减少点间协作,反向加重了整体采购成本。
另一家产业园团餐运营商则面临餐具损耗分摊难题。洗碗间、中餐档口、面档、小吃档口共用大批密胺餐具,连续三个月整体损耗率超过行业基准1.5个百分点。公司起初按各档口人数均摊超额损耗费用,立刻引发低损耗档口员工的强烈不满,有人故意隐藏破损餐具,导致真实损耗数据进一步扭曲,库存账实不符。
这两类问题的共同后果是:项目绩效失去公信力,奖金分配和风险扣减机制形同虚设,管理层无法依据准确的成本数据做出定价、调拨决策和人员调配。
这两类成本统一纳入考核的适用边界
将物料调拨结算与餐具损耗分摊联动纳入绩效考核,必须先明确其适用范围。这套表单并非万能,用在不恰当的场景反而会产生新的争议。
适用场景:
- 存在两个及以上并行项目点,且相互间经常发生物料调拨。
- 餐具为多档口或跨项目共用,损耗数据可以通过清洗区盘点、档口领取记录等方式被采集和记录。
- 企业已有或准备建立成本中心核算口径,能够区分不同项目点的人力成本和物料消耗。
- 员工薪酬结构中包含绩效奖金、成本节约分成或损耗扣减项。
不建议直接套用的情形:
- 单一项目点独立运营,物料完全独立采购、独立使用。
- 餐具损耗责任可完全归咎于外部不可控因素,且企业决定统一冲销而不分摊到个人或班组。
- 尚未建立基础台账,连调拨单、损耗记录都缺失,强行分摊只会制造猜疑。
在适用范围内,这套表单能将模糊的公共费用清晰地压到责任单元,为项目绩效提供可追溯的数据基础。
调拨与损耗分摊中常见的三种归集误区
误区一:把调拨当成损耗直接入账
有些项目点为了简化操作,将调出的物料直接视为“损耗”计入调出方成本,调入方不记录入库。这种做法看似省事,实则让调出项目背上了不该承担的消耗,调入项目则虚增了利润。长期下来,两个项目的成本结构完全失真,区域经理无法判断哪个点真正需要管控物料。
误区二:忽略跨店出勤差异,按人头均摊损耗
餐具损耗与使用频次、实际操作人数强相关。如果一个档口有大量跨店支援的员工出勤,其用工时长远高于固定人头数,按人头均摊必然低估该档口的责任费用。更合理的方式是引用跨店出勤工时数据,按“工时加权”分配损耗,让工时工资分摊的结果直接参与损耗费用归集,避免低负荷档口补贴高负荷档口。
误区三:调拨成本无限期挂账
点间调拨不及时结算,财务便无法在当月成本月报中体现真实消耗。这种“挂账”导致项目绩效忽高忽低,到了季度考核时问题爆发,项目经理普遍不认可数据。将调拨结算周期强制缩短至当月,与薪酬核算周期对齐,是杜绝挂账的根本前提。

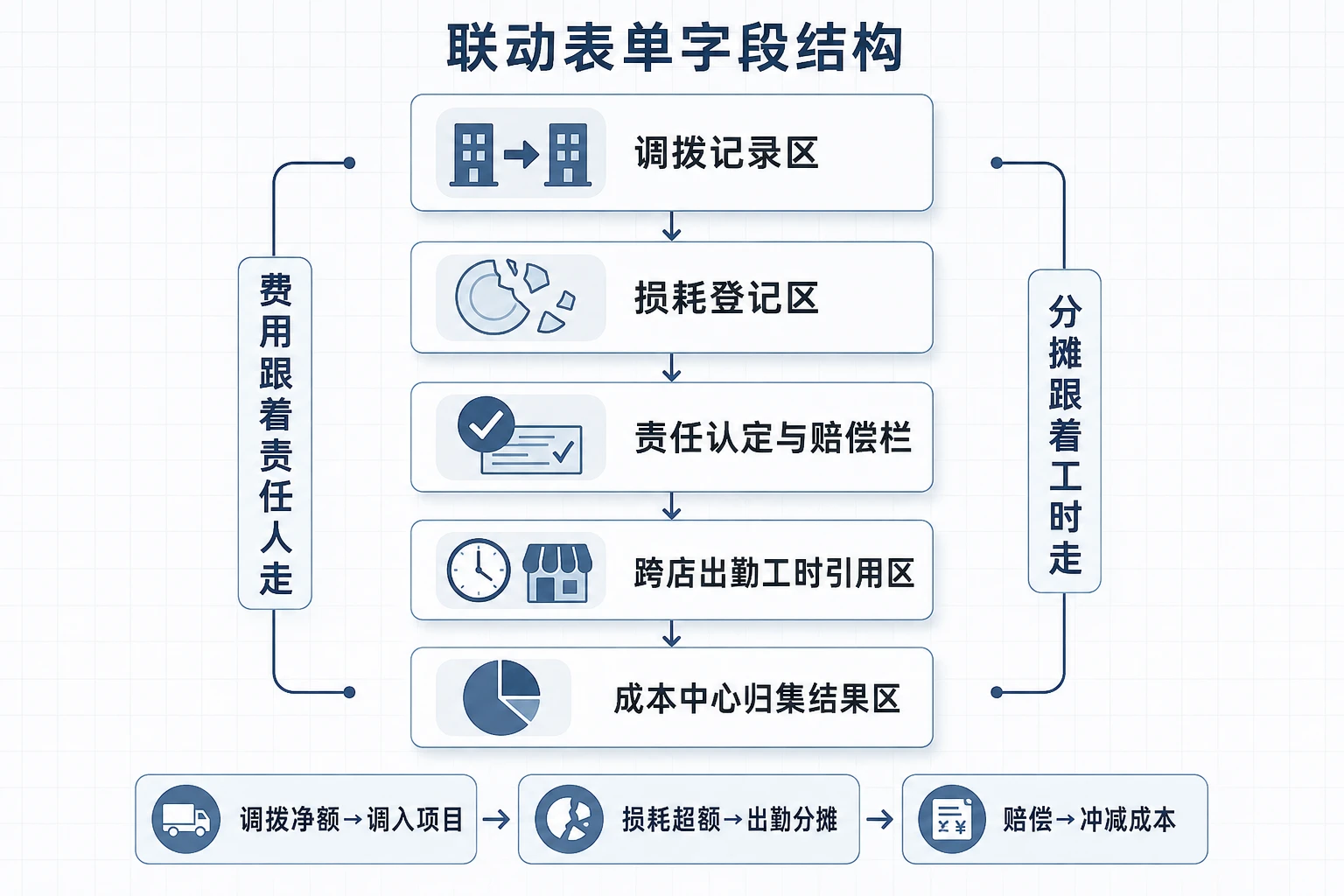

联动表单的整体结构与字段说明

为解决上述问题,我们设计了一张将调拨、损耗、出勤、责任认定和成本归集全部串联的表单。表单分为五个模块,既可由手工填写后导入系统,也可在数字化平台上直接搭建。
下面列出各模块的关键字段填写说明:
| 模块 | 关键字段 | 填写说明 | 数据来源 |
|---|---|---|---|
| 调拨记录区 | 调出项目、调入项目、物料编码、数量、单价、调拨日期、调拨单号、结算状态 | 每次调拨必须生成唯一单号,调入方确认收货后更新结算状态为“已结算”,月末未结算的自动挂账预警。 | 仓库调拨单、采购系统 |
| 损耗登记区 | 损耗发生项目/档口、餐具类型、破损数量、损耗日期、责任人(可先填班组) | 每日由洗碗间或档口主管登记,登记时区分正常损耗与异常损耗,异常损耗必须指定到班组。 | 损耗台账、清洗区日结单 |
| 责任认定与赔偿栏 | 责任人姓名、责任比例、赔偿金额、扣款方式(一次性/按月分期)、相关签字 | 依据企业损耗管理制度,超出基准部分由责任人承担的,填写此栏,并与薪酬核算系统对接。 | 损耗管理制度、人事信息 |
| 跨店出勤工时引用区 | 员工姓名、出勤日期、出勤项目点、实际工时、成本中心代码 | 引用已经按成本中心拆分的跨店出勤数据,作为损耗按工时分摊的依据,避免重复计算。 | 排班系统、考勤归档数据 |
| 成本中心归集结果区 | 项目点(成本中心)、调拨净额、损耗分摊金额、应扣赔偿、修正后项目成本 | 自动汇总调拨结算净额、按工时加权分摊的损耗费用,以及员工赔偿冲减,得到最终的项目成本考核值。 | 本表前四区数据、薪酬系统 |
表单设计的关键逻辑是“费用跟着责任人走,分摊跟着工时走”。调拨净额直接归属到调入项目,损耗超出基准的部分通过跨店出勤工时权重分配,员工赔偿从相应项目的成本中冲减,同时联动个人薪酬扣减。这一套闭环确保最终进入项目绩效的成本数据高度校准。
从台账到薪酬扣减的五步填写流程
表单的落地需要运营、人事、财务三方协同,建议按以下五个步骤按月循环执行:
步骤一:导出当月调拨清单及损耗台账
由各项目点负责人在每月最后一天,将全月所有调拨单(含手工和系统记录)汇总导出,同时提交洗碗间及档口的损耗登记表,确保数据没有遗漏。
步骤二:匹配责任人与班组,认定赔偿金额
运营主管根据损耗记录,区分正常损耗与异常损耗,将异常损耗的责任认定到具体班组或个人。参照公司规定的赔偿标准,填入责任认定与赔偿栏,必要时取得员工签字确认。
步骤三:引入跨店出勤工时,计算分摊比例
从考勤系统获取当月各档口/项目点的实际出勤总工时(包含跨店支援工时),按项目点汇总后,计算每个项目点的工时占总工时的比例,作为损耗费用分摊的权重。
步骤四:计算各项应分摊金额,填入表单
将损耗总额扣除正常损耗基准部分后的超额,按工时比例分配至各项目点;同时将调拨结算净额直接归属到调入项目。员工赔偿金额从对应项目点的成本中扣除。
步骤五:生成修正后的项目成本月报
财务根据表单归集结果,调整各成本中心的当月成本,出具修正版成本月报,作为项目绩效考核和奖金计算的依据。所有数据变更需要有迹可循,表单本身即作为审计附件存档。
分摊基准、例外冲销与复核要点
设定科学的分摊基准,是保证公平性的前提。根据多家团餐企业公开的运营数据及行业交流信息,常见的密胺餐具月损耗率通常控制在2%~3%之间,不锈钢餐具稍高,一次性餐具单独核算。企业可以结合自身历史数据,按档口类型分设基准值,并每半年复核一次。
建议的分摊基准表示例:
| 餐具类型 | 月损耗基准(%) | 适用范围 | 超基准处理方式 |
|---|---|---|---|
| 密胺餐具 | 2.5 | 中餐档口、面档、小吃档口 | 超基准部分按工时比例分摊至相关档口 |
| 不锈钢餐具 | 3.0 | 中式快餐线、员工餐厅 | 同上 |
| 一次性餐具 | 按耗用量单独核算 | 外送线、临时活动 | 直接计入对应项目成本,不参与分摊 |
对于明确非员工责任的意外损耗,如供应商运输破损或外部事故造成的批量损坏,应走例外冲销流程:由项目经理和财务经理双签后,直接从损耗池中扣除,不纳入绩效考核。所有冲销记录必须留底,并在成本月报中单独披露。
财务与项目经理双重审核检查清单:
| 检查项 | 判断标准 | 处理方式 |
|---|---|---|
| 调拨结算是否全部完成 | 调拨记录区中无“待结算”状态的单据 | 未结算的责令当月内补签,否则冻结相关项目绩效 |
| 损耗基准是否更新 | 基准表与最新半年数据对比偏差不超过0.3个百分点 | 偏差过大需重新核定基准,提交区总审批 |
| 员工赔偿是否合规 | 赔偿金额不超过当地最低工资的20%月占比,且经员工签字 | 不合规的调整至合规上限或分期扣款 |
| 跨店工时数据引用无误 | 引用工时与考勤系统一致,成本中心代码正确 | 差异的以考勤系统为准,修正表单后重新计算 |
| 修正后成本月报与表单数据一致 | 核对调拨净额、损耗分摊、赔偿冲减三项 | 不一致的追溯至表单原始记录,修正月报 |
清单审核通过后,成本月报方可进入项目绩效的终算环节。
将表单嵌入数字化绩效闭环
手工表单虽然清晰,但在项目点数量多、调拨频繁的场景下仍然存在效率瓶颈。将表单逻辑嵌入数字化平台,能够显著降低统计误差与沟通成本。通过对跨店出勤工时的自动抓取和按成本中心拆分工时工资,人力成本天然就归属到实际服务的项目点。在此基础之上,调拨结算和损耗分摊可以按预设规则自动生成修正后的项目成本,并直接联动薪酬扣减项,实现真正的“成本追溯—责任认定—绩效联动”闭环。
单店/小型连锁
适用对象:管理2~5个项目点,手工台账基本完善,但跨店调拨开始频繁出现。
优先模块:先引入标准化的调拨记录和损耗登记电子表,打通考勤数据,实现工时工资分摊到成本中心。落地难点在于习惯改变,建议从一张共享表单起步,每月由区域主管监督填写。
预期收益:调拨挂账现象减少80%以上,项目成本误差控制在1%以内。
区域连锁
适用对象:跨城市或跨区管理10个以上项目点,已有基础的HR和财务系统。
优先模块:在数字人事系统上搭建本套表单的数据关联,将跨店出勤数据自动引入损耗分摊计算,并配置成本月报的取值规则自动归集调拨和赔偿数据。难点在于系统的数据接口统一,建议优先选择支持智能搭建的工具,快速制作表单流程与报表。
预期收益:单品损耗率下降0.5~1个百分点,项目绩效申诉大幅降低,月度成本分析会议时间缩短一半。
集团化连锁
适用对象:旗下多品牌、多区域并行运营,需要集团总部对项目点成本进行穿透管控。
优先模块:利用一体化HR系统联动个性化搭建平台,实现从门店端调拨上报、损耗登记,到后端工时工资分摊、成本中心归集、员工赔偿联动、管理报表自动输出的全链路数字化。总部可设置基准预警阈值,当某项目点损耗率连续超标或调拨挂账超期,系统自动向区域经理及项目经理推送预警。
预期收益:形成集团级的成本考核和绩效闭环,赋能项目精细化运营,为奖金包拆分、计件工资调整等提供实时数据支持。例如,通过i人事的工时工资分摊能力,可将员工在不同门店的出勤工时准确归属到对应成本中心,直接生成联动后的成本数据,避免人工分摊的偏差。
从一张表单走向可持续的绩效校准
团餐多项目点间的物料调拨与餐具损耗,表面上是运营琐事,实则是考验企业成本穿透力和绩效考核公信力的关键战场。通过本文提供的联动表单和执行流程,企业能够将模糊不清的跨项目费用还原为可追溯的责任链条,让每一分成本都落实到该担责的项目点和岗位。建议从基础台账最扎实的项目群开始试点,三个月内跑通“台账—表单—薪酬扣减—成本月报”的闭环,再逐步推广至全部项目。当成本数据足以让一线项目经理坦然接受考核结果时,利润校准和绩效激励才能真正释放组织的降本潜力。
总结与建议
团餐多项目点间的物料调拨与餐具损耗分摊,本质上是成本责任精确追溯的问题。本文提供的联动表单将调拨结算、损耗登记、跨店出勤工时引用、责任认定与赔偿、成本中心归集五个模块串联,使每一笔跨项目费用都能追溯到具体岗位和对应薪酬扣减项,最终在修正后的成本月报中反映真实经营成果。建议企业从台账最扎实的项目群开始试点,在三个月内跑通“台账导出—责任匹配—工时分摊—金额计算—月报修正”的闭环流程,验证数据准确性后再逐步推广。
分摊基准的设定直接影响执行效果与员工接受度。企业应根据自身历史数据,按餐具类型和档口类别分设损耗基准值,每半年复核一次。对于供应商运输破损或外部事故造成的意外损耗,须严格执行项目经理与财务经理双签的例外冲销流程,冲销记录单独留底并在成本月报中披露。员工赔偿金额应控制在合规上限以内,并取得书面确认,从流程设计上避免劳资争议。
数字化是放大表单效用的关键路径。利用一体化HR系统自动抓取跨店出勤工时、按成本中心拆分工时工资,可以实现调拨结算和损耗分摊的自动归集与预警触发。总部层面可设置基准超限与调拨挂账超期的自动预警阀值,将成本管控从月度事后复核升级为实时事中干预,为奖金包拆分、计件工资调整和项目精细化运营提供持续、可靠的数据基础。
常见问题
团餐项目点间物料调拨挂账长期不结算,应该从哪个环节开始整改才能快速见效?
1. 整改的第一步是强制缩短结算周期,要求所有调拨单据必须在当月内完成双方确认与财务入账,与薪酬核算周期对齐。
2. 在调拨记录区中为每笔调拨生成唯一单号,调入方确认收货后立即更新结算状态为“已结算”,月末系统自动标记未结算单据并触发挂账预警。
3. 将调拨结算完成率纳入项目经理的月度绩效考核指标,未结算的单据直接影响对应项目点的成本月报核算与绩效奖金。
餐具损耗超出行业基准后,如何避免因分摊不公导致员工隐瞒破损或班组间矛盾?
1. 分摊方式应从按人头均摊改为按跨店出勤工时加权分配,让损耗费用与实际使用强度挂钩,低负荷档口不再被动补贴高负荷档口。
2. 每日损耗登记时即区分正常损耗与异常损耗,异常损耗必须指定到班组或个人,登记数据当天在档口公示,减少事后争议。
3. 设置员工赔偿合规上限,赔偿金额不超过当地最低工资标准的20%月占比,超限部分转入管理责任考核,从制度上消除员工故意隐瞒破损的动机。
表单中的成本中心归集结果区如何与现有薪酬系统实现数据打通,避免财务二次手工录入?
1. 通过将跨店出勤工时引用区与考勤系统对接,自动获取已按成本中心拆分的实际工时数据,作为损耗分摊和人力成本归属的计算基础。
2. 在薪酬系统中配置成本月报的取值规则,直接读取调拨净额、损耗分摊金额和应扣赔偿三项汇总数据,生成修正后的项目成本考核值。
3. 利用数字化平台预置校验逻辑,当表单归集结果与薪酬系统取数不一致时自动提示差异项,由财务追溯到表单原始记录进行修正,而非重新手工录入。
本文由 i人事 团餐人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/930134
