在动力电池产线里,异常追溯很少停留在单一工位。一个看似局部的厚度偏差、边缘质量异常,往往会跨工序传导,遇到白夜班交班后又被放大,最终同时影响质量稳定、产能节拍和班组管理的公平性。
很多企业并非没有处理动作,问题通常出在口径不统一:什么算首发异常,什么算复发异常,什么属于漏判,什么属于延误处置;班组长、工艺员、质检员各自做了动作,却没有形成完整证据链。结果就是“当班先处理、下班后复发、月底一起扣分”,管理上省事,绩效上失真。
本文以动力电池多工序联动场景为切口,聚焦白夜班交班中的异常追溯,梳理岗位职责、交班留痕、复发责任认定与绩效修正规则,帮助制造企业把粗放处理改造成可复盘、可校准、可执行的闭环机制。
场景界定:同一异常为何会在白夜班反复出现
动力电池产线具有多工序联动、高节拍切换和跨班连续生产的特点。异常一旦出现在关键参数、抽检结果或中间品状态上,很容易在交班节点形成信息折损。
复发并不一定代表前一班完全失职,也不意味着后一班必然无责。常见情况包括:首发已识别但封堵不完整、待验证参数未写清、临时隔离做了但放行条件未定义、续班接手后未复核关键项、质检抽检记录不能对应到具体批次和班次。
因此,制造业里的异常追溯必须先定义讨论范围:同类异常、同一批次或连续批次、相近时间窗口、具有关联工序链,并且在白夜班交班前后出现重复报警、重复判退或重复返工,才进入复发责任判定。
先统一判断标准:时间链、工序链、处置链决定归责结果
如果没有统一标准,后续的岗位职责、风险扣减和绩效修正都会失去依据。建议先建立三条判断主线。
1. 时间链:判断异常是否跨班连续存在
要看首发时间、交班时间、续班接手时间、再次报警时间是否连续。如果首发班次已完成闭环并明确解除控制,续班出现的新异常应单独判定;如果首发仍处于待验证状态,续班复发通常不能视作完全独立事件。
2. 工序链:判断异常是否属于同一来源
同一报警代码、同类质量缺陷、同一参数漂移趋势,且发生在关联工序范围内,才能归为同一异常链。多工序联动场景下,前工序未封堵会把问题传给后工序,归责时不能只看末端结果。
3. 处置链:判断动作是否做到位
发现、隔离、验证、放行、复检、升级,每一步都要看有没有动作、谁执行、是否留痕、是否在交班时传递清楚。处置链完整,责任边界才清晰;处置链断在交班和复检节点,后续争议几乎不可避免。
典型案例拆解:白夜班交班中最容易失真的两类异常
动力电池场景下,异常复发往往发生在“已发现但未闭环”和“已标识但误放行”两种状态中。
案例一:极片涂布厚度偏差跨两班重复报警
某企业白班在极片涂布工序发现厚度偏差报警,班组长第一时间采取降速生产并隔离疑似受影响批次,现场动作是及时的。工艺员到场后提出若干待验证参数,但在交班前没有完成确认,也没有把参数风险等级和夜班复核要求写清。
夜班接班后沿用原设定继续生产,未对待验证参数逐项复核,结果同类报警再次出现。直接影响是产线节拍被打断,受影响批次扩大;连锁反应是白班认为自己已上报,夜班认为未收到明确禁行指令,月底绩效按班组总扣分处理,导致责任混杂。
这个场景的管理后果很典型:首发班次承担“已发现但未封堵完整”的责任,续班承担“接手后未复核关键参数”的责任,工艺岗位则承担“验证未完成却未写清限制条件”的责任。如果没有交班台账,最终常被简化成谁复发谁背责。
案例二:中间抽检异常因交班记录不清导致误放行
某企业质检员在中间抽检中发现批次边缘质量异常,现场做了临时标识,但交班记录没有写清待判定批次范围、夜班复检频次和放行条件。夜班按正常节拍组织生产和放行,导致复发与误放行同时出现。
直接影响是后续工序增加返工和复检负担,班组长还要临时协调停线、补料和加班。连锁反应在于:质检认为自己已经发现问题,生产认为没有收到明确禁放信号,工艺认为缺少判定依据,最终三方都能提出理由,但没有一方拿得出完整证据链。
这类场景说明,白夜班交班不是“写了记录”就算完成,必须写明异常状态、待验证项、复检要求和升级节点,否则异常追溯只能停留在口头解释。

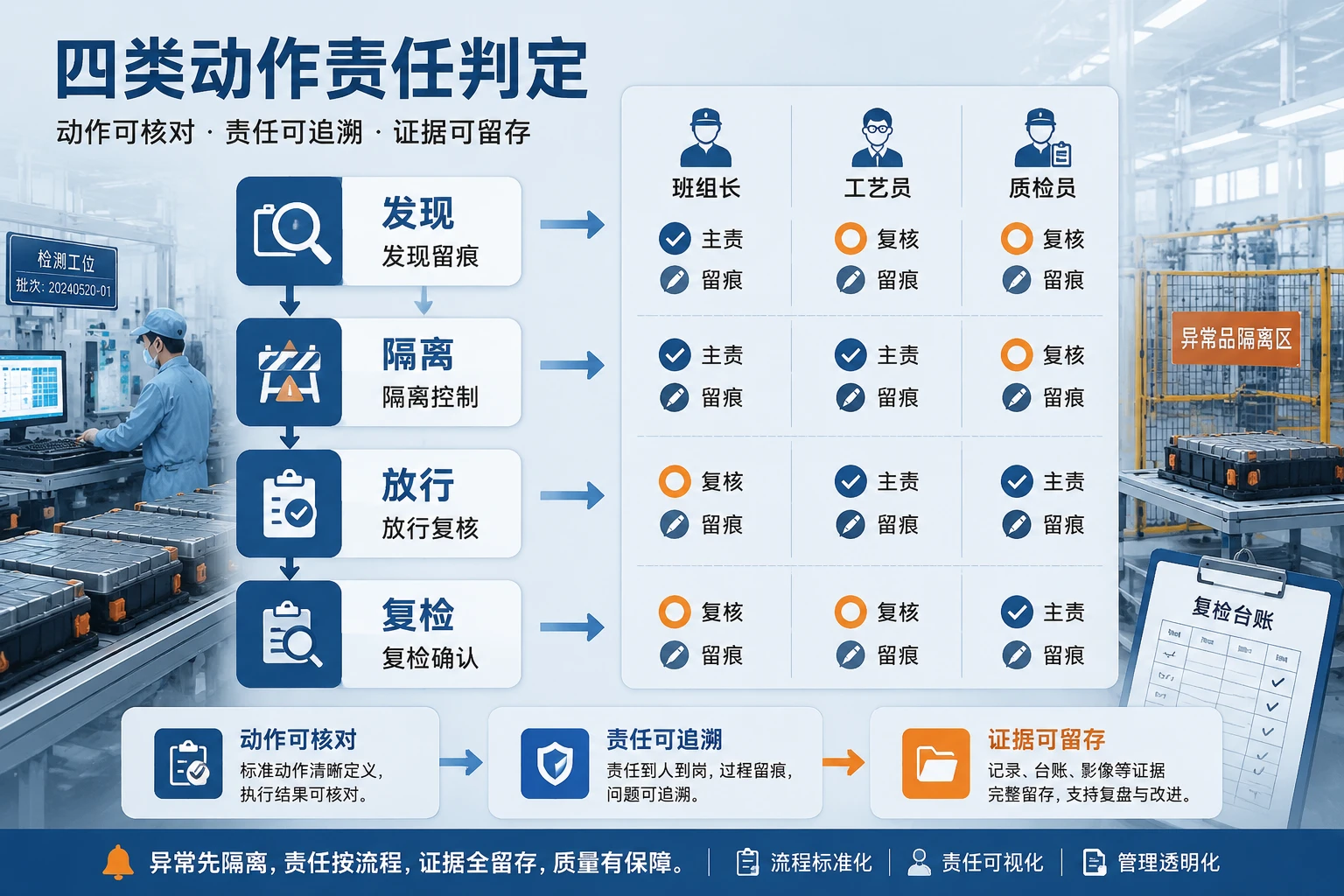

责任判定表:发现、隔离、放行、复检四类动作分别由谁负责

要让岗位职责真正落地,建议把责任拆到动作层,而不是只按岗位名称泛化。下面这张表适合用于动力电池产线的班组管理与异常追溯规则设计。
| 环节 | 班组长职责 | 工艺员职责 | 质检员职责 | 必留证据 | 主要责任边界 |
|---|---|---|---|---|---|
| 异常发现 | 接收报警、组织现场初判、控制节拍 | 判断是否涉及参数漂移或工艺异常 | 确认检测结果与缺陷现象 | 报警时间、批次、班次、异常现象记录 | 发现不及时按首发责任处理 |
| 临时隔离 | 组织隔离在制品、暂停高风险流转 | 提出临时控制参数或限制条件 | 标识待判定批次和样本 | 隔离范围、标识状态、执行人、时间点 | 隔离范围不清导致扩散,相关岗位共担 |
| 原因确认 | 协调设备、人员、任务切换 | 验证参数、确认工序链影响范围 | 补充复检结果与判定依据 | 待验证参数、验证结论、复检记录 | 验证未完成却未升级,工艺岗位责任加重 |
| 交班传递 | 说明异常状态和待办事项 | 写清限制条件、未完成验证项 | 写清复检频次、放行条件 | 交班台账、待办清单、签收记录 | 交班信息缺失,首发班次承担信息断链责任 |
| 放行复核 | 确认续班执行限制要求 | 确认参数恢复或解除限制 | 按条件复检后出具放行结论 | 放行依据、复核结果、批准人 | 未达条件即放行,续班与质检责任明显 |
| 复发升级 | 组织停线、升级汇报、协调返工 | 判定是否同源复发并提出纠正措施 | 扩大抽检或加严复检 | 复发时间、升级路径、处置结果 | 复发后仍未升级,续班责任加重 |
表格怎么用:先分动作,再分责任
这张表的价值在于把岗位职责从“大而全”改成“动作可核对”。谁发现、谁隔离、谁验证、谁放行、谁复检,每一步都有记录要求,后续绩效修正才不会混在一起。
适用场景:多工序联动与白夜班交班节点
尤其在白夜班交班、任务切换频繁、返工插单较多的产线,这种动作化责任表更容易执行。它既适用于质量异常,也适用于参数偏移、工艺待确认和放行争议。
预期收益:减少“月底一起扣分”
企业常见问题是把所有复发都打包进班组总扣分,处理工作量大的一线岗位和漏复核岗位被同口径考核。责任动作化后,可以把风险扣减更精准地落到触发节点。
交班追溯机制:异常状态、待验证项、升级节点怎么留痕
异常追溯的最小闭环,不需要复杂表单堆积,但必须包含几个核心字段。
1. 异常状态要写清当前阶段
建议至少区分“已发现待隔离”“已隔离待验证”“已验证待复检”“已复检待放行”“已升级待复盘”几种状态。这样续班接手时,能直接判断自己应执行什么动作。
2. 待验证参数要具体到可执行
不要只写“参数待确认”或“继续观察”。应写明需要验证的参数项、目标区间、验证频次、责任岗位和完成时限。对多工序联动场景,这一步尤其关键。
3. 放行条件要与质检复检绑定
交班记录里应明确“达到什么条件才允许继续放行”,并标明是否需要加严抽检、增加复检频次或扩大批次覆盖范围。没有放行条件的交班记录,等于把责任留给续班临场判断。
4. 升级触发点要前置约定
例如连续两次同类报警、同批次复检不通过、限制条件下仍出现漂移,都应触发升级。升级节点越清楚,越能防止夜班因顾及节拍而拖延处置。
复发责任规则:首发未封堵、续班未复核、跨岗共担分别怎么认定
复发责任认定的重点,不在于找一个总负责岗位,而在于判断哪一段链条断了。
首发未封堵:已发现但未形成有效控制
如果白班已经识别异常,但隔离范围不完整、待验证项未交代、限制条件不明确,导致夜班在不知完整风险的情况下继续生产,这类责任首先追首发班次和对应专业岗位。
续班未复核:接班后未按要求执行关键动作
如果交班台账已明确写出异常状态、待验证参数和放行条件,夜班仍未复核关键项就继续生产或放行,则续班责任成立。这种情况不能再用“上一班遗留问题”进行完全覆盖。
跨岗共担:工艺、生产、质检三方链条都存在缺口
有些异常既有工艺验证未完成,也有班组执行不到位,还有质检复检口径模糊。此时应采用分段共担,而不是统一平均扣分。共担的前提是能拿出每个岗位在处置链中的失分点。
漏判与延误处置:单独列项更公平
漏判是该发现未发现,延误处置是发现后未及时控制。两者都可能造成复发,但性质不同。把这两类情形单独列项,有助于后续培训、复训和岗位能力改进。
绩效修正规则:班组扣分、岗位风险扣减与复盘回补怎么设计
绩效修正的核心,是让考核跟事实进度同步,而不是等月底一次性结算全部后果。
| 规则场景 | 建议处理方式 | 适用对象 | 管理目的 |
|---|---|---|---|
| 首发异常已确认、责任清楚 | 先记岗位风险扣减,班组暂记事件分 | 班组长/工艺员/质检员 | 先锁定责任点,避免整组均摊 |
| 同一异常跨白夜班复发,证据未齐 | 暂缓最终计分,待复盘后校准 | 班组与相关岗位 | 防止误扣、漏扣 |
| 交班台账缺失或签收不完整 | 对首发班次追加信息断链扣减 | 交班责任岗位 | 强化交班纪律 |
| 续班未按待办复核即放行 | 对续班执行岗位追加风险扣减 | 接班班组、质检岗位 | 约束放行前复核动作 |
| 复盘证明首发控制及时、续班处置得当 | 恢复暂扣分或取消追加扣减 | 相关班组和岗位 | 保证绩效公平 |
| 异常复发后安排补训复训 | 培训完成前可限制关键岗位独立上岗 | 涉及人员 | 把纠正措施落到人 |
先暂缓计分,再复盘回补
对于证据链不完整的复发事件,建议采用“事件先挂账、责任后校准”的方式。这样既不会因为追求快结论而误伤一线,也能倒逼相关岗位补齐证据。
班组分和岗位分分开管理
班组分用于反映整体运行稳定性,岗位风险扣减用于反映具体动作缺口。两者合并使用,更适合多工序联动场景下的班组管理。
把返工、停线、加班纳入任务颗粒度核算
异常处置往往伴随返工、插单、加班和节拍调整。如果这些动作只记在班组总账,不区分具体任务和工时,绩效修正很难服众。
传统方式与数字化管理方式的差异
异常追溯和绩效修正能否落地,很多时候取决于记录颗粒度和跨班数据是否能关联。
| 对比项 | 传统方式 | 数字化管理方式 |
|---|---|---|
| 班次关联 | 靠纸质交班或口头说明 | 可按班组、班次、轮换关系进行统一对应 |
| 任务记录 | 返工、加班、停线记录分散 | 可按任务归集实际执行时长与延长工时 |
| 责任判定 | 谁当班出问题谁先背责 | 按时间链、工序链、处置链拆分责任 |
| 培训闭环 | 补训记录零散,难以复盘 | 补训、复训、技能考核更容易沉淀 |
| 月度复核 | 靠人工汇总,容易漏项 | 跨班异常与关键动作更容易审计核对 |
从实践看,数字化管理并不会自动消灭异常,但通常能显著减少交班信息丢失、任务工时归集不清和复盘证据不足的问题。这对动力电池这类连续制造场景尤其重要。
数字化落地:按组排班、排任务、培训记录如何支撑闭环
如果企业准备把异常追溯与绩效修正制度真正固化,建议从排班、任务、培训、复核四个层面同步推进。
按组排班:先把白夜班交班关系固定下来
白夜班交班容易失真,常常是因为班组轮换和接班关系没有被清晰映射。对于四班三运转或固定班组轮换的工厂,可先按组建立班次对应关系,让异常记录能够直接关联到具体班组和交接班链路。
排任务管理:把异常处置、返工和补贴核算拉到同一颗粒度
同一班次内,不同任务的难度、工时和补贴标准可能不同。把当日任务、返工任务、延长工时与异常处置动作对应起来,绩效修正才有依据。对于需要按实际任务时长核算补贴和绩效的企业,这一步价值很高。
培训记录:让补训和复训成为责任闭环的一部分
异常复发后,很多企业会安排补训,但复盘时又找不到培训内容、参训人员和考核结果。把培训记录沉淀下来,才能判断问题究竟来自岗位技能不足、工艺变更未同步,还是交班执行不到位。
审计留痕:月度复发复核要有据可查
跨班重复异常最怕月底靠记忆追责。把关键动作留痕、交班签收、任务执行和复检节点放入统一审计视角,更适合做月度复发复核和绩效校准。像i人事这类已覆盖按组排班、排任务管理和培训记录的工具,更适合放在制度落地阶段做底层支撑,而不是单独当作一套口号化方案。
实施建议:按组织阶段与适用对象分步推进
不同企业的基础不同,推进顺序也应不同。建议从最容易失真的节点切入。
场景一:仍以纸质交班为主的工厂
适用对象:白夜班交班频繁、异常复发争议多的车间。
优先模块:先统一异常状态、待验证项、放行条件、升级节点四类字段。
落地难点:一线习惯口头交接,记录内容容易过于简略。
预期收益:先把异常追溯口径拉齐,减少“谁声音大谁有理”的争议。
场景二:已有基础排班,但任务与绩效未打通
适用对象:返工、加班、补贴计算复杂的动力电池产线。
优先模块:把班次、任务、返工、延长工时和异常处置动作对应起来。
落地难点:任务颗粒度设计过粗,会导致绩效修正仍然只能按班组平均。
预期收益:更容易区分处理工作量大的一线岗位与未复核岗位,风险扣减更公平。
场景三:异常复发后经常安排补训,但效果难评估
适用对象:岗位流动较快、培训频次高的制造企业。
优先模块:建立补训、复训、考核记录,并与异常复发事件关联。
落地难点:培训记录分散,无法支撑复盘判断。
预期收益:能判断问题来自人、来自工艺,还是来自交班执行,有利于持续改进。
场景四:准备推进全面绩效系统的企业
适用对象:希望把班组管理、岗位职责、风险扣减纳入统一考核框架的组织。
优先模块:先建立暂缓计分、复盘回补、追加扣减三类规则,再接入班次和任务数据。
落地难点:如果先上考核、后补规则,容易造成一线抵触。
预期收益:绩效修正与事实一致,班组管理从结果追责转向过程校准。若企业已在使用i人事,可优先从按组排班、排任务和培训记录三个入口切入,推进成本通常更可控。
结语:动力电池异常追溯要先建责任链,再谈绩效公平
动力电池产线里的白夜班异常复发,表面上是交班问题,实质上是责任链、证据链和绩效规则没有对齐。企业只要先统一时间链、工序链、处置链的判断口径,再把发现、隔离、验证、放行、复检拆成可留痕动作,异常追溯就能从“月底算总账”走向“过程可校准”。
对于制造业的班组管理来说,真正有价值的做法,是把白夜班交班、多工序联动、岗位职责和风险扣减放进同一套数字化管理闭环。这样处理,才能让异常复发既追得到根因,也修得正绩效。
总结与建议
动力电池产线中白夜班异常复发,核心难点在于交班信息、岗位动作和绩效口径没有同步闭环。企业要先把同一异常的判定标准固定下来,再把发现、隔离、验证、放行、复检、升级六类动作落实到班组长、工艺员和质检员,责任链才能稳定运行,异常追溯也才具备复盘价值。
落地时建议优先抓住三个节点:一是统一交班台账字段,确保异常状态、待验证项、放行条件和升级触发点可直接执行;二是把班组事件分与岗位风险扣减分开管理,避免复发事件被简单平均分摊;三是将排班、任务、培训和审计留痕接入同一管理视角,让复发责任认定、补训复训和绩效修正能够按事实动态校准。
常见问题
动力电池产线里,什么情况才算同一异常跨班复发?
1. 通常需要同时满足时间连续、工序相关和现象同源三个条件,才适合认定为同一异常跨班复发。
2. 如果首发班次仍处于待验证或限制放行状态,续班再次出现同类报警,一般不能直接按新事件处理。
3. 若交班后工艺参数、批次范围或设备状态已经完成解除控制,后续异常应重新核定,避免把无关联问题并入同一责任链。
班组长在异常交班时,最容易漏掉哪些关键信息?
1. 最常见的遗漏是只写异常现象,没有写清隔离范围、待办动作和完成时限。
2. 很多班组会记录已经上报,却没有写明夜班必须复核的参数项和禁止放行条件,这会让接班人员只能凭经验判断。
3. 如果缺少签收记录和升级节点说明,后续异常追溯很难判断信息是在首发班次断链,还是在续班执行中失效。
质检员发现中间抽检异常后,哪些情况下不能直接放行?
1. 待判定批次范围没有确认清楚时,直接放行会扩大风险批次,后续追溯成本也会明显上升。
2. 工艺员尚未完成关键参数验证,或者生产现场仍处于临时控制状态时,质检放行依据并不充分。
3. 复检频次、抽样覆盖范围和放行标准没有明确前,放行结论容易失真,复发后也难以划清责任边界。
异常追溯已经建立台账,为什么还要单独设计绩效修正规则?
1. 台账解决的是事实留痕问题,绩效修正规则解决的是如何把事实转换为公平考核的问题。
2. 跨白夜班复发常常涉及首发未封堵、续班未复核和专业岗位验证延迟,若没有分段扣减规则,最终仍会回到整组均摊。
3. 设置暂缓计分、复盘回补和追加扣减机制后,企业可以在证据补齐后再校准结果,减少误扣和争议。
数字化系统在动力电池班组管理中,最适合先支持哪几类异常追溯动作?
1. 优先级最高的是班组排班映射和交接班签收,因为这决定了异常能否准确对应到白班、夜班和具体责任链。
2. 第二类是任务级记录,包括返工、停线、加严复检和延长工时,这些数据直接影响绩效修正是否有依据。
3. 第三类是培训与审计留痕,用来支撑补训复训、月度复发复核和岗位能力评估,避免问题反复出现却无法沉淀改进结论。
本文由 i人事 制造业人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/929946
