动力电池模组段三岗协同绩效体系:稼动率、良率与奖金共担设计

模组段稼动率承压下三岗协同绩效设计

动力电池模组段进入量产转爬坡阶段后,现场最先感受到的压力,往往来自节拍稳定性和设备可开动时间。很多企业会把设备稼动率提升为周例会主抓指标,希望通过压缩停机、缩短等待、提升恢复速度,把产线尽快拉到稳定输出区间。这一动作本身没有问题,但一旦考核口径只盯住单点指标,班组长考核、质检协同和设备岗位之间很容易出现责任错位。

模组段的真实损失,通常并不只发生在“设备停了多久”这一刻。换型准备不足、故障复位后的首件确认等待、过程巡检闭环不及时、重复停机后的再放行,都可能让面板上的设备稼动率改善,但班产、良率管理和稳定交付没有同步改善。现场常见争议是:这段产出损失到底算生产、算设备,还是算质量。

本文聚焦动力电池绩效中的模组段协同场景,讨论班组长、质检与设备技术员如何围绕设备稼动率建立共享指标、岗位专属指标、负向扣减与生产奖金设计机制,减少跨班次推诿,提升爬坡期的协同效率。

模组段爬坡期的绩效设计,重点在于把停机、良率、换型和放行放进同一条责任链。

只考核设备稼动率,容易带来行为短视;把设备、生产、质量三岗放在共享结果与分层责任并行的框架里,现场争议才会下降。

量产转爬坡阶段的模组段场景与管理压力

模组段管理中,设备稼动率之所以成为主抓指标,原因很直接:爬坡期最怕节拍不稳、频繁停机和恢复慢。一旦停机事件增多,班次产出很快被压缩,后续人员安排、物料衔接、质量确认都会被打乱。

但模组段与单纯的加工型工序不同。它往往同时受制于设备状态、工艺切换、首件确认、质量拦截和人员协同。也就是说,设备稼动率虽然重要,却不能脱离良率管理和产出达成单独理解。对于班组长考核而言,如果只看产量,容易忽略过程准备;如果只看稼动率,容易放大恢复开机的短期动作,而忽略稳定运行和有效产出。

稼动率单点考核为何会放大三类协同失真

设备稼动率被单独放大后,现场最容易出现三类失真:责任偏移、动作前后脱节、损失口径不统一。下面用两个典型场景展开。

场景一:换型准备不足,设备已恢复,产出仍未释放

某企业模组线进入爬坡期后,将设备稼动率列为周例会首要指标。前期通过压缩等待时间和减少计划外停机,设备面板数据有所改善,但实际班产没有同步上来。

复盘后发现,换型准备并未前移完成。治具、程序、物料切换和首件确认资料未准备齐全,设备技术员完成复位后,仍需要等待质检放行和生产补齐条件。表面上看,设备稼动率提升了;从实际产出看,模组段仍处于低效切换状态。

直接影响是换型超时、首件等待变长,连锁反应则是班组长为追赶班产压缩过程确认,质检为了控制风险延长复核,后续又带来良率波动和重复停机。

场景二:故障复位拖延,三方都觉得自己没有责任

现场另一类高频问题发生在故障复位。生产会认为设备响应慢,设备会认为故障已处理完毕,真正耽误时间的是等待确认和等待放行,质检则反映异常信息上报不完整,无法快速判断风险。

当停机事件没有统一分类、缺少举证资料、也没有跨班次追溯机制时,同一笔产出损失要么被重复归责,要么无人承担。月度复盘时,班组长考核只看到停机时长,设备岗位只看到故障排除完成时点,质量侧只记录拦截动作,三方数据互相对不上。

直接影响是故障复位时长不断拉长,管理后果则是设备技术员倾向扩大故障定义自保,生产侧将换型准备、点检遗漏和物料切换问题转移到设备侧,质检协同进一步变慢。

场景三:设备稼动率上去了,良率管理和稳定性没跟上

还有一种情况更隐蔽:班组长为了拉升设备稼动率,优先推动开线和恢复运行,过程确认与巡检闭环放到后面补。短期看,稼动率数据会改善;一旦首件验证不充分、参数漂移未被及时拦截,模组段就容易出现批次性良率波动。

这类问题的后果通常滞后显现。当天可能只表现为轻微不良增加,几天后会以返工、重复停机、换型重来和客户风险的形式集中暴露。对于动力电池绩效管理来说,这是典型的结果指标与过程动作脱节。

三岗协同绩效体系的设计原则与核心判断

模组段协同绩效要有效落地,先要统一设计原则。原则不清,指标再多也会变成新的争议来源。

  • 过程指标前置:将换型准备、首件确认时效、故障响应与巡检闭环纳入前置考核,避免只在月末看产量和稼动率。
  • 损失口径统一:停机、等待、复位、放行、重复故障必须有统一事件定义,减少不同岗位各记各账。
  • 可控责任分层:共享结果指标反映协同水平,岗位专属指标体现可控动作,避免全部共担或全部切割。
  • 共担与扣减并行:设置协同奖金池,同时保留异常扣减,才能兼顾激励与约束。
  • 跨班次可追溯:对于上个班遗留的换型准备、点检遗漏和未闭环异常,需要能追溯到责任节点。

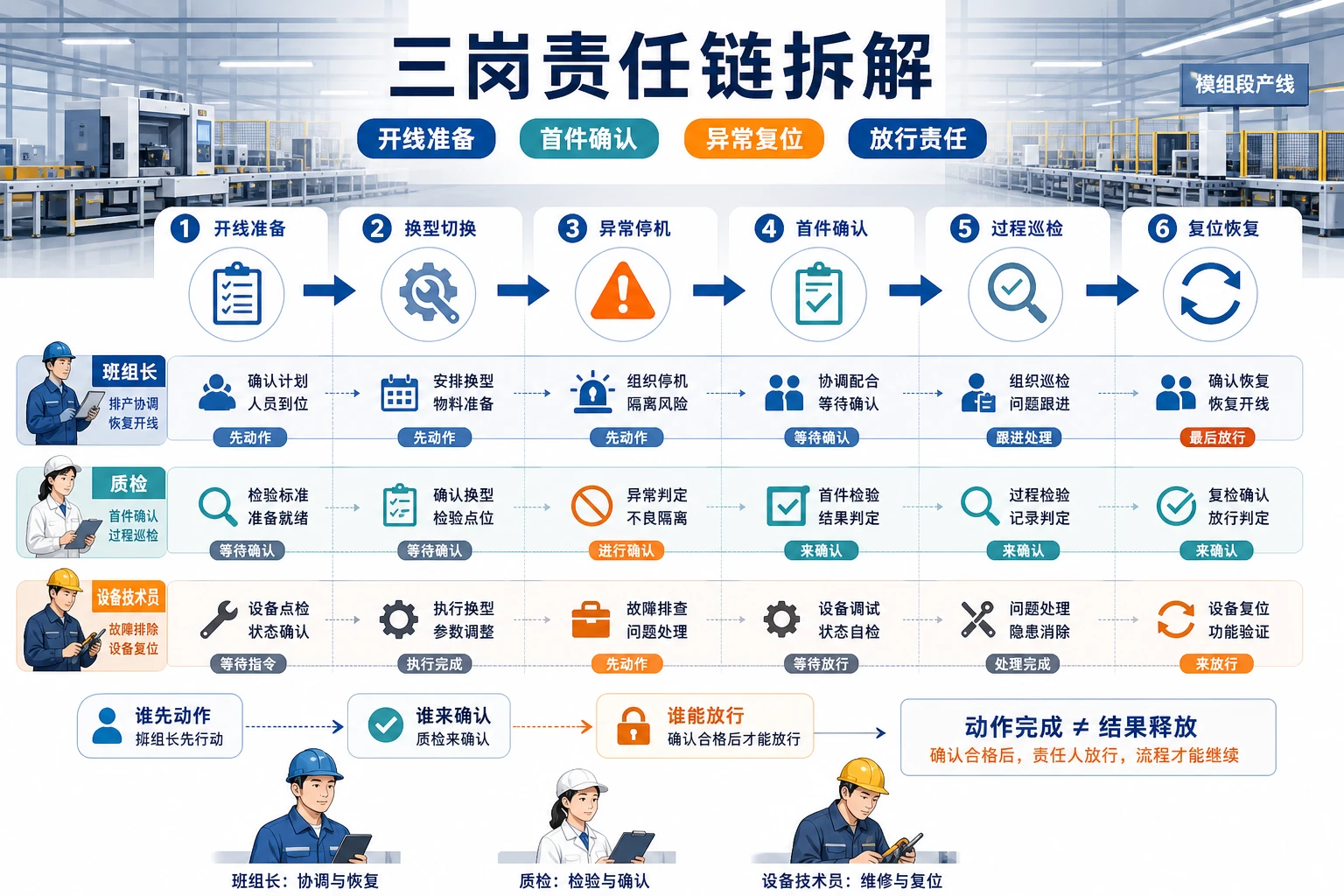

模组段责任链拆解:班组长、质检、设备技术员各管什么

模组段稼动率承压下三岗协同绩效设计

三岗协同绩效的难点,不是岗位说明书写得不清,而是现场节点上“谁先动作、谁来确认、谁能放行”缺少一致口径。更实用的做法,是按流程节点拆责任。

流程节点 班组长职责 质检职责 设备技术员职责 常见争议点
开线准备 确认人员、物料、工单、节拍目标与换型清单 确认检验标准、首件判定条件、风险点提示 确认设备点检、程序版本、治具状态 准备不齐导致延迟,容易事后归到设备停机
换型切换 组织换型准备达成,协调物料与人员到位 明确首件确认窗口与必要抽检项 完成程序切换、参数调用、治具调整 换型超时到底算准备不足还是设备处理慢
异常停机 第一时间上报异常、组织现场隔离与记录 判断是否涉及质量风险、是否需要拦截 故障诊断、维修处理、故障复位 停机起点与故障消除时点口径不一致
首件确认 提交首件、补齐工艺与追溯信息 完成判定并给出放行意见 配合验证设备运行稳定性 等待时间算谁,信息不完整是否可退回
过程巡检 落实班次巡查与异常升级 执行过程巡检与偏差闭环 跟踪设备稳定运行、记录重复故障 巡检发现问题后,谁负责组织整改
复位恢复 恢复生产节拍,验证实际产出恢复 确认风险解除与后续抽检要求 确认故障闭环、避免重复停机 设备恢复与稳定产出之间的责任边界

这张责任链表的意义,在于把“动作完成”与“结果释放”区分开。设备技术员完成故障排除,并不等于模组段已经恢复有效产出;质检完成拦截,也不意味着异常已经闭环;班组长恢复开线,也不能跳过首件确认和风险复核。

关键指标如何联动:稼动率、良率、停机时长与换型达成

动力电池绩效设计不能只看一个总结果指标。更合理的做法,是用共享指标拉齐方向,用岗位专属指标约束动作,再用负向事件扣减防止短期冲动行为。

指标类别 指标名称 适用岗位 建议周期 管理意图
共享指标 设备稼动率 班组长、质检、设备技术员 日跟踪、周复盘、月考核 统一关注开机有效性和节拍恢复
共享指标 班次有效产出达成 班组长、质检、设备技术员 日/周 避免只拉稼动率不看实际产出
共享指标 良率管理达成 班组长、质检、设备技术员 日监控、周分析 约束为追速度牺牲质量稳定
共享指标 换型准备达成率 班组长、设备技术员、质检 日/周 把准备动作前置,减少换型超时
岗位专属 异常上报及时率 班组长 日/月 提升异常触发速度和信息完整度
岗位专属 首件确认时效 质检 日/周 缩短等待放行时间
岗位专属 故障复位时长 设备技术员 日/周 考察平均修复时间和响应效率
岗位专属 重复停机率 设备技术员、班组长 周/月 约束只求快速复位、不求稳定运行
负向扣减 首件资料不完整退回 班组长 事件制 减少等待与反复提交
负向扣减 误判放行或漏检 质检 事件制 控制质量风险扩散
负向扣减 故障未闭环导致重复停机 设备技术员 事件制 防止用短期恢复替代彻底解决

设备稼动率要与有效产出绑定看

模组段现场经常出现“设备在跑,但产出没有上来”的情况。原因往往是换型准备、首件等待、节拍恢复不完整。将设备稼动率与班次有效产出一起看,可以明显减少单纯追开机时长的偏差。

良率管理要嵌入班组长考核,而不是只留给质量部门

爬坡期的良率波动,很多时候与开线节奏、参数切换、工位确认和过程纪律直接相关。若良率管理只由质检承担,生产现场容易在赶产中透支后续稳定性。将良率指标作为共享项,更符合模组段管理实际。

换型准备要前置考核,减少事后解释

换型准备是最容易被低估的节点。治具未到位、程序版本未核对、物料切换未确认、首件计划未对齐,这些问题一旦拖到切换窗口才暴露,就会被包装成设备停机。用换型准备达成率做前置指标,可以把责任从“结果争执”拉回到“准备动作是否完成”。

故障复位不只看快,还要看稳

故障复位是设备岗位的核心动作,但只盯平均修复时间还不够。若复位后短时间内再次停机,说明问题并未闭环。把重复停机率纳入设备技术员和班组长共同指标,更能推动现场追求稳定恢复。

首件确认时效决定质检协同价值

在爬坡期,质检协同的价值不止是拦截风险,还包括快速、准确、可追溯地支持恢复生产。首件确认时效过长,往往会放大整个班次的等待损失,因此应当独立纳入质量岗位绩效。

产出损失归因表怎么建:从停机事件到责任分摊口径

要降低推诿,核心不是开更多协调会,而是把归因规则提前写清楚。归因表至少要回答四个问题:事件是什么、证据是什么、责任在哪个节点、损失怎么分摊。

事件类型 典型表现 必备举证资料 优先责任判定 分摊建议
换型超时 切换超过标准窗口 换型清单、到位时间、程序版本、物料记录 先看换型准备是否完成,再看设备处理时长 准备缺项由生产主责,设备处理超时由设备主责,等待确认由质量分摊
故障复位拖延 故障已报但恢复慢 报警记录、响应时间、维修记录、配件领用记录 先分响应延迟、维修延迟、等待放行三段 按时间分段归责,避免全部落到设备侧
首件确认延迟 设备可运行但未获放行 送检时间、资料完整性、判定时间、退回记录 先看资料是否齐,再看确认是否超时 资料缺失由生产承担,确认超时由质量承担
误判放行 放行后出现批量质量波动 检验记录、追溯信息、工艺参数、复判记录 先查质量判定依据,再查现场执行偏差 质量主责,若现场违规执行则生产连带
重复停机 同类故障短期内反复发生 故障代码、维修记录、复机验证、巡检记录 优先认定故障闭环不足或恢复验证不足 设备主责,班组长对恢复验证不充分承担协同责任

这类归因表的价值,在于把“谁说得更有道理”变成“谁的节点证据更完整”。对于动力电池绩效管理而言,统一证据口径比单纯强化考核力度更重要。

案例拆解:设备稼动率拉升后,三岗为何仍然带不动产出

某企业在模组段爬坡期集中抓设备稼动率,要求设备技术员缩短停机、班组长压缩等待、质量加快放行。两个周度周期后,面板上的开机表现确实改善,但班产只小幅波动,良率管理仍不稳定。

进一步拆解后,问题集中在三个点。

第一,准备清单没有前移到换型前

班组只在切换开始时核对治具、物料和程序,导致换型准备在窗口内才暴露问题。设备技术员被迫在切换期间等人、等料、等参数,最终换型超时被计入设备稼动率损失,争议持续累积。

第二,异常升级机制停留在口头协同

故障复位发生后,设备记录的是修复完成时点,质检记录的是首件判定时点,生产记录的是恢复产出时点。三套时间线没有统一模板,导致同一笔故障复位损失在月度绩效里出现重复扣减和无人认领并存的情况。

第三,奖金口径各算各的,现场行为目标不一致

生产奖金设计偏向产量,设备奖金偏向修复速度,质量奖金偏向拦截准确率。结果是生产追速度、设备追复位、质量追稳妥,三方都完成了自己的动作,但模组段整体没有形成同向牵引。

这类案例说明,设备稼动率上行并不必然带来产出与良率同步改善。只有把班组长考核、质检协同和设备岗位考核放进同一套责任链,三岗目标才能真正一致。

奖金与扣减机制设计:共担池、单项奖与异常扣减如何组合

生产奖金设计在爬坡期不能只按个人岗位结果发放。模组段是高度协同场景,建议采用“共担池+岗位单项奖+异常扣减”的组合方式。

机制模块 适用对象 建议内容 解决问题
爬坡共担池 班组长、质检、设备技术员 与设备稼动率、有效产出、良率管理三项共享指标挂钩 统一三岗目标,避免各自为战
岗位单项奖 各岗位分别配置 班组长看换型准备达成,质检看首件确认时效,设备看故障复位与重复停机 保留岗位差异化激励
异常扣减 事件责任岗位及协同岗位 针对误判放行、重复停机、资料缺失、超时未升级等事件扣减 防止只追结果不补过程
跨班次追溯 涉及遗留问题的班次与岗位 对上班遗留未闭环异常、未完成换型准备进行分摊 避免下个班次背全部损失

这种结构更适合动力电池绩效场景。共享池让三岗愿意共同关注整线结果,单项奖让每个岗位仍有明确抓手,异常扣减则把现场最容易引发争议的行为纳入规则化管理。

实施建议:按组织阶段与适用对象分层落地

同样的协同绩效框架,在不同组织阶段的落地重点并不相同。企业可以按照现场成熟度分层推进。

适用对象一:刚进入爬坡期、数据口径尚未统一的模组段

优先模块:统一停机事件分类、换型准备清单、首件确认记录模板。

落地难点:各岗位已有自己的台账,短期内会出现口径冲突。

预期收益:先把争议从“谁主观上有责任”转到“哪个节点客观上缺动作”,为后续班组长考核和设备稼动率联动打基础。

适用对象二:稼动率改善明显,但良率和产出未同步提升的现场

优先模块:增加共享指标中的有效产出和良率管理,补充重复停机率、首件确认时效、过程巡检闭环率。

落地难点:现场容易习惯性把问题拆回各自岗位,缺少共同复盘机制。

预期收益:将恢复开机与稳定产出真正打通,减少“数据好看、结果一般”的情况。

适用对象三:准备调整生产奖金设计的企业

优先模块:建立爬坡共担池、岗位单项奖、异常扣减三段式结构。

落地难点:奖金比例和扣减边界若定义过粗,容易引发新的不公平感。

预期收益:让质检和设备岗位愿意一起承担爬坡目标,减少生产单边追产、质量单边保守、设备单边求快的分裂行为。

适用对象四:多班次运行、跨班责任交接复杂的产线

优先模块:强化跨班次追溯、遗留问题标记、异常升级与审批留痕。

落地难点:交接标准不统一,容易把上个班次问题在下个班次放大。

预期收益:让模组段管理从“按人解释”转为“按事件闭环”,提升协同透明度。

结语:把设备稼动率放回协同绩效框架,模组段爬坡才会真正稳下来

对于动力电池绩效管理来说,设备稼动率当然重要,但它更适合被放在共享结果层,而不是独立成为单岗压顶指标。模组段在量产转爬坡阶段的真实管理难题,集中在换型准备、故障复位、首件确认、良率管理和跨班次追溯这些协同节点上。

更稳妥的落地顺序是:先统一事件口径和责任链,再建立共享指标与岗位专属指标,最后再完善班组长考核与生产奖金设计。这样做,现场既能看见设备稼动率,也能看见产出损失和质量波动背后的成因,三岗协同才有可能从“互相解释”走向“共同改善”。

总结与建议

动力电池模组段在量产转爬坡阶段,把设备稼动率列为主抓指标是常见选择,但真正决定绩效体系是否有效的,是能否把换型准备、故障复位、首件确认、良率管理和跨班交接纳入同一套责任链。对企业而言,班组长考核、质检协同和设备岗位评价应同时覆盖共享结果、岗位动作和异常扣减,避免出现数据改善而产出与稳定性没有同步提升的情况。

落地时建议优先做好三件事:先统一停机与等待事件口径,再建立分节点归因和证据留存机制,最后把共担奖金池与岗位单项奖结合起来。这样既能让设备稼动率成为现场改善的牵引指标,也能让三岗围绕有效产出和质量稳定形成同向动作,减少推诿、缩短恢复周期,提升动力电池绩效体系的可执行性。

常见问题

动力电池模组段做绩效时,设备稼动率为什么不能单独作为班组长考核核心指标?

1. 设备稼动率只能反映设备开动状态,不能完整代表换型准备是否充分、首件是否及时放行以及班次产出是否真正释放。

2. 如果班组长考核过度集中在稼动率,现场容易优先追求快速开线,过程确认和良率控制会被压缩。

3. 模组段更适合把设备稼动率与有效产出、良率管理、异常升级及时率一起组合考核。

4. 共享结果指标和岗位过程指标并行,能减少生产、质量、设备之间的责任偏移。

班组长考核怎样设计,才能兼顾产量压力和良率管理?

1. 班组长指标应覆盖换型准备达成、异常上报及时率、班次有效产出和良率管理结果,避免只看单一产量数据。

2. 对于首件资料不完整、异常未升级、恢复后验证不到位等行为,建议设置事件制扣减,强化过程纪律。

3. 良率管理应作为共享项进入班组长考核,这样生产现场会更重视开线节奏、参数切换和巡检闭环。

4. 考核周期可以采用日跟踪、周复盘、月度结算的方式,既保证现场响应,也方便管理层做趋势分析。

设备稼动率提升了,但班产和良率没有同步改善,通常先查什么?

1. 先查换型准备是否前移完成,包括治具、程序、物料、工艺文件和首件计划是否在切换前已齐套。

2. 再查故障复位后的等待时间,尤其是首件确认、质量放行和恢复节拍验证是否形成新的隐藏损失。

3. 还要检查是否存在重复停机、参数漂移或巡检闭环滞后,这些问题常会让稼动率数据和真实产出脱节。

4. 如果三方记录时间点不一致,说明口径管理存在问题,需要先统一事件分类和归因规则。

设备技术员与生产主管共担产出损失时,责任怎么划分更容易被现场接受?

1. 更容易落地的方式是按节点拆分责任,例如把损失区分为准备不足、响应延迟、维修处理、等待放行和恢复验证几个阶段。

2. 每一段都要有对应证据,如报警记录、到位时间、维修记录、送检时间和复机验证记录,减少口头争议。

3. 对于换型超时,应先判断准备条件是否齐全,再判断设备处理是否超标准窗口,不宜直接全部归到设备侧。

4. 对于重复停机,设备岗位通常承担主责,但班组长如果未完成恢复验证,也应承担相应协同责任。

生产奖金设计中,三岗共担池占比一般怎么考虑更合理?

1. 共担池比例不必一开始设得过高,爬坡初期可先用中等占比建立协同意识,再根据现场成熟度逐步调整。

2. 共担池建议绑定设备稼动率、有效产出和良率管理三项共享结果,避免奖金只跟某一岗位偏好的指标挂钩。

3. 在共担池之外,仍应保留班组长、质检和设备技术员的岗位单项奖,这样各岗位会保有清晰抓手。

4. 异常扣减规则必须提前公布并且可追溯,否则奖金共担容易演变为新的分配争议。

本文由 i人事 动力电池人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/926000

(0)
