光伏EPC项目经理绩效包干:并网容缺率、签证利润率与安全工时联动考核方案(2026年版)

光伏EPC项目经理绩效包干:并网容缺率、签证利润率与安全工时联动(2026年版)

光伏EPC项目正加速向低利润、强并网、重运维的精细化阶段过渡,项目经理对项目收益的影响权重持续上升。然而,大量项目经理的绩效考核依然停留在“按时并网即满分”的简单逻辑上,工程签证利润率流失、安全工时与成本管理脱节、消缺整改责任推后等问题,往往在竣工结算阶段才集中暴露,直接侵蚀项目最终利润。

在此背景下,“绩效包干制”成为光伏EPC企业重塑项目经理经营角色的关键抓手。将并网容缺率、签证利润率与安全工时纳入同一套联动考核体系,不仅能让项目经理主动关注里程碑达成过程中的成本与风险,还可以借助分包商绩效扣减等配套机制,将成本控制压力从中后台前移至施工一线。

本文将围绕2026年行业实践,系统梳理光伏EPC项目经理绩效包干的设计要点、指标联动规则与落地路径,为工程管理、人力资源和经营决策者提供可操作的方法参考。

核心洞察:光伏EPC项目经理绩效包干的有效性,取决于并网节点、签证利润、安全工时三大指标的实质性联动,而不仅是考核维度简单叠加。只有让每一项现场决策都自带成本和安全权重,才能把项目经理从“节点执行者”转变为“项目经营者”。

一、项目经理绩效考核的现实痛点

在光伏EPC项目中,绩效考核长期围绕并网节点展开,导致项目经理的行为被单一目标驱动,成本与风险管控功能严重弱化。以下两组典型场景可以直观呈现其中的断层。

场景一:并网延期责任模糊,签证环节无人推动

某农光互补项目因并网手续容缺多次被驳回,项目经理与职能部室在延期责任认定上反复拉锯。最终并网奖被全额扣除,但事后分析发现,根本原因在于前期设计变更签证流程严重滞后,导致并网所需的过程材料缺失。而原有考核方案完全不涉及签证利润率,项目经理既无动力、也无权限推动签证闭环。直接影响是个人奖励全部损失;连锁反应是项目结算利润因签证资料缺失被大幅压减,企业整体收益受损。

场景二:签证利润被分包商蚕食,项目经理审核形同虚设

另一家中型光伏EPC企业在项目竣工结算时发现,签证利润率仅为合同目标的六成。复盘发现分包商利用审批流程冗长、信息不对称,大量堆报零星签证,而项目经理因考核只看并网节点,对签证合理性审核流于形式。结算完成后,利润黑洞已经形成,企业无法追回损失。问题的根结同样指向考核体系:没有将签证利润率与项目经理的绩效包干收益挂钩,自然难以激发审核动力。

二、绩效包干联动的五项设计原则

要解决上述痛点,光伏EPC项目经理绩效包干机制在设计阶段就需要遵循一套清晰的原则框架,确保指标联动不流于形式。

  • 风险共担原则:项目经理的包干收益直接与项目经营结果绑定,并网延期、签证利润损失和安全事故的成本,部分由项目经理绩效承担。
  • 指标可量化原则:并网容缺率、工程签证利润率、安全工时、验收缺陷扣减率等必须转化为可计算、可追溯的数字化指标,减少主观评价空间。
  • 即时反馈原则:依托月度或里程碑节点数据,让项目经理实时掌握绩效系数变化,而不是等到项目结束才知道奖励或扣罚结果。
  • 正向激励与红线扣减并重原则:达成里程碑、提高签证利润率或保持安全工时纪录,应上浮包干系数;触碰安全、质量红线则执行一票否决或刚性扣减。
  • 数据闭环原则:施工日志、签证审批、安全检查等业务数据必须与绩效系统打通,形成自动采集、计算和追溯的闭环,减少人工填报干扰。

三、并网容缺率:从“全额并网”到“可控容缺”的目标拆解

光伏EPC项目经理绩效包干:并网容缺率、签证利润率与安全工时联动(2026年版)

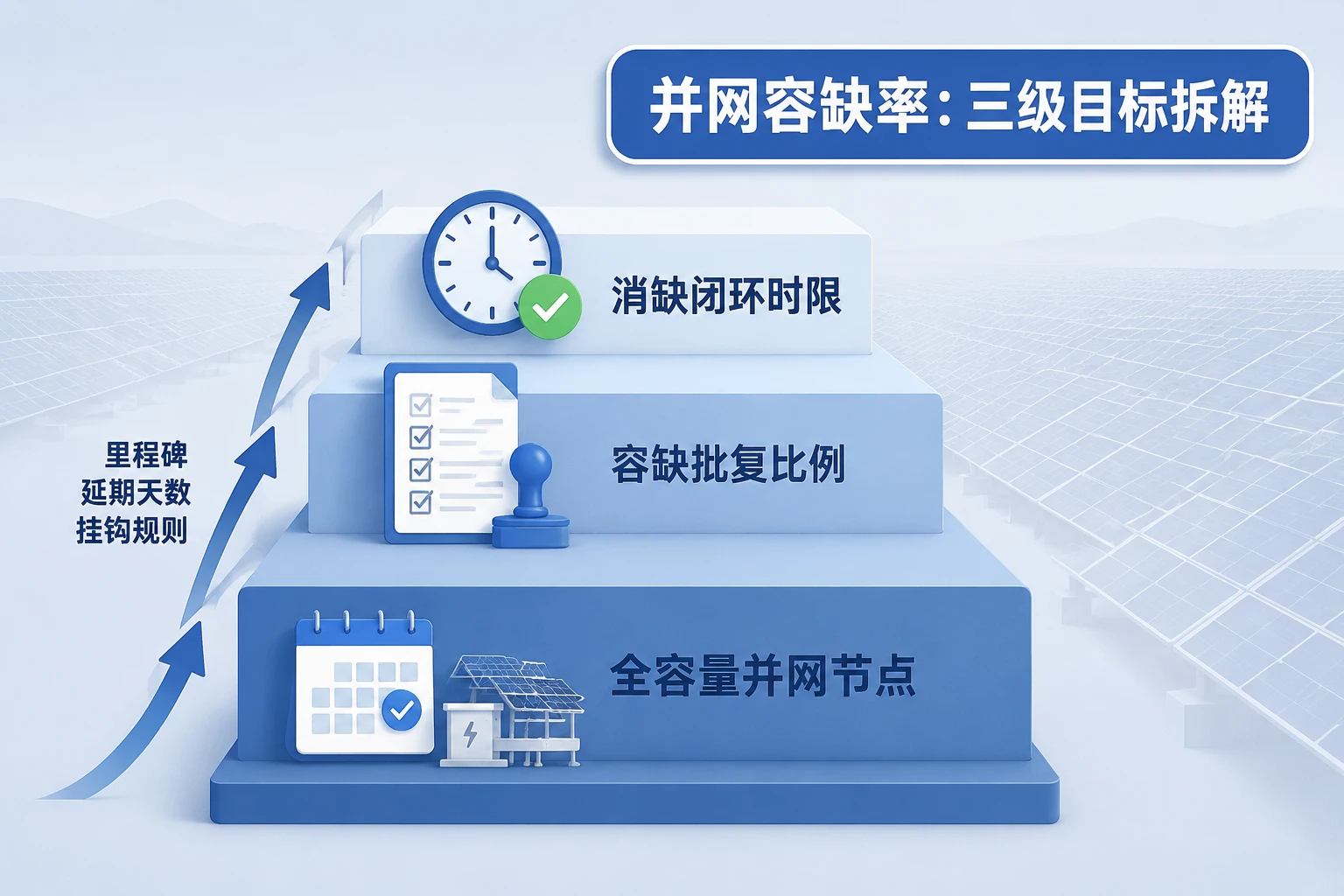

并网容缺率考核的引入,是为了打破“要么全容量并网、要么全盘否定”的粗放评价模式。实践中,大型项目往往受送出线路、地方协调等不可控因素影响,完全按合同节点实现全容量并网并不现实。将并网目标拆分为三级指标,可以更准确地反映项目经理的过程管理能力。

  • 第一级:全容量并网节点。作为刚性考核锚点,直接关联里程碑延期天数。实际并网日期晚于合同约定日期,则按日扣减绩效包干系数,扣减比例可在0.3%–0.5%之间设定,需结合项目体量校核。
  • 第二级:容缺批复比例。衡量在政府或电网容缺审批环节的推进效率。在约定容缺清单内,按期取得批复的比例越高,说明项目经理与外部协调能力越强,可对应上浮包干系数。
  • 第三级:消缺闭环时限。要求容缺事项在规定时间内完成闭环,超期未闭环则按项扣减,并影响验收缺陷扣减率指标。

这种分级考核,将并网压力从终点前移至全过程的每一个协调动作,项目经理既要紧盯最终并网日期,更要管理中间环节的推进节奏,有效改善延期责任不清的问题。

四、工程签证利润率:堵住利润黑洞

工程签证利润率是衡量项目经理成本管控能力的核心指标,计算公式为:签证净收入÷签证产值×100%。该指标直接反映签证管理工作是否在项目执行中创造了真实利润,还是仅成为分包商套取费用的通道。

在签证管理实务中,需要同步建立三项配套机制:一是签证审批流程中的项目经理第一责任制,所有分包签证必须经项目经理确认合理性后才能进入公司审批流程;二是设计变更签证的时效管理,要求变更发生后的限定天数内完成签证发起,超时则对项目经理进行预警并影响利润率考核;三是利润浮动奖惩区间,例如签证利润率超过合同基准线,超出部分可按一定比例计入项目经理包干奖励;低于基准线的80%,则按比例扣减绩效系数,低于60%则签证模块不得分。

这些设计能够让项目经理在日常施工管理中有意识地压低虚报签证、推动高利润签证的办理,从而将成本控制主动嵌入到的施工协调、物资调配和分包谈判中。

五、安全工时与无事故奖励:量化安全产出

安全管理在光伏EPC项目中常常被作为底线指标,却很少与项目经理的收益正向挂钩。安全工时联动机制的核心,是建立一套“无事故即收益”的量化换算关系。

具体做法包括:统计项目累计安全工时,设定阶梯式奖励区间,例如达到10万、30万、50万安全工时时,分别对应绩效包干系数上浮0.02、0.05、0.08。同时,发生轻伤事故时,扣减相应安全工时累计值并下调系数;发生重伤或死亡事故,则触发一票否决,取消全部绩效包干奖励。除此之外,违章行为可按次扣减安全工时池,让安全管理的日常行为也进入绩效视野。

有EPC企业在三个集中式项目中试行这一机制后,安全工时每减少一个事故等级,对应包干系数明显上浮,项目经理主动加大安全巡检和班前教育力度的行为显著增加。这一投入产出比在后续将签证利润率纳入同一系数公式后进一步放大,项目经理会综合评估每一项施工安排的成本、进度与安全帐单。

六、多指标联动计算与综合权重表

并网容缺率、签证利润率、安全工时、验收缺陷扣减、设备完好率等指标,需要整合在一个绩效包干计算模型内,才能真正实现经营风险的联动管控。以下权重分配表为一个经过行业实践检验的参考模型,企业可根据项目类型和阶段进行校正。

考核维度 核心指标 计算方式 建议权重 底线/红线规则
并网目标 并网容缺率 (已获批容缺容量÷计划容缺容量)×100% 30% 全容量并网节点每延期一天,扣减包干系数0.3%–0.5%
并网目标 里程碑延期天数 实际并网日期−合同并网日期 一票否决项 延期超过30天取消年度绩效包干奖励
成本利润 工程签证利润率 签证净收入÷签证产值×100% 25% 利润率低于合同基准80%时按比例扣减;低于60%则该模块不得分
成本利润 验收缺陷扣减率 缺陷扣减金额÷项目结算金额×100% 10% 缺陷未按期消缺,按天从包干奖励中扣除
安全与质量 安全工时 项目累计无事故工时数 20% 重伤或死亡事故一票否决;轻伤按次扣减系数
安全与质量 设备完好率 完好设备台数÷总设备台数×100% 10% 低于90%启动专项整改并扣减相关奖励
分包管理 分包商绩效扣减 基于签证规范性、施工质量、安全行为的综合评分 5% 分包商重大违规,项目经理包干系数连带扣减

权重分配的逻辑

并网目标与成本利润各自占据较大权重,体现“保并网、保利润”的双核心导向。安全工时权重虽低于前两者,但通过一票否决和阶梯奖励保持了强约束与强激励双重属性。分包商绩效扣减占比不大,却起到重要的行为导向作用——让项目经理意识到对下管理不力也会侵蚀自身收益。

验收缺陷扣减与设备完好率的嵌入方式

验收缺陷扣减率直接关联消缺闭环时限,避免将缺陷整改拖延至运维阶段。某企业实践显示,将缺陷未按期消缺按天扣减包干奖励后,消缺周期平均缩短近一半。设备完好率则对电站建成后的移交质量形成约束,推动项目经理在施工后期仍然保持较高的设备管理标准。

里程碑延期天数的一票否决价值

将里程碑延期天数设定为单独的一票否决项,是为守住业主合同红线。即使签证利润率表现优秀、安全工时纪录良好,若项目严重延期,仍会对企业信誉和商务关系造成不可逆的影响,因此必须单独设置刚性规则,避免被其他指标平均化覆盖。

绩效联动如何改变现场管理行为

当这些指标被放在同一张计算表里后,项目经理每一项现场决策都发生在多重约束之下。例如加快施工进度需要增加夜间作业,但同时会消耗安全工时池、增加违章风险;压缩某项验收环节可提前并网,但可能推高后续缺陷扣减率。这种持续的指标制衡,就是绩效联动带来的经营思维升级。

七、分包商绩效考核嵌入:倒逼过程管控

光伏EPC项目大量施工作业由分包商完成,分包签证虚报、质量返工和安全违章等风险最终都会转化为项目成本。将分包商绩效考核与项目经理的绩效包干系数联动,相当于把这些外部风险内化为项目经理的管理动作。

具体方法是在项目经理绩效模型中嵌入分包商绩效扣减因子,评分项包括分包签证规范性、施工质量检查得分、安全行为记录和工期配合度。若某一分包商在一个考核周期内触发重大违规或累计评分低于警戒值,项目经理的绩效包干系数将被连带扣减。这样,项目经理就不再是分包商的“签证传声筒”,而会主动建立分包签证预审、质量巡检和每日安全自查等过程管理动作,从源头降低风险转嫁的可能。

八、实施建议:从试点到全面推广的落地路径

绩效包干联动体系涉及指标设计、数据采集和奖金结构调整,直接全面铺开容易遇到阻力。建议分三阶段推进。

第一阶段:试点先行——验证指标阈值

适用对象:具备中等规模(例如30MW–50MW)、且项目管理团队相对稳定的在建集中式项目。
优先模块:并网容缺率与签证利润率的联动考核先行上线,安全工时模块可同步以数据收集为主,暂不设硬性扣罚。
落地难点:签证利润率的核算口径需提前统一,避免结算争议;里程碑延期天数的扣减比例需结合项目利润空间反复校核。
预期收益:单个试点项目可集中检验指标联动逻辑的有效性,将“延期归责模糊”“签证审核流于形式”等突出问题控制在最小影响范围。

第二阶段:全面推行——绩效合同固化

适用对象:所有新开工光伏EPC项目,并逐步覆盖在建工程。
优先模块:在试点验证基础上,全面推行包括安全工时、验收缺陷扣减、设备完好率、分包商绩效扣减在内的完整绩效包干模型,并在项目经理绩效合同中明确各项指标的权重和红线规则。
落地难点:需要IT系统支持自动采集施工日志、签证审批和安全工时数据,否则人工填报会大幅增加管理成本,并引发数据可信度问题。
预期收益:新开工项目从启动阶段就进入风险联动管控状态,可避免重蹈“结算即亏损”的覆辙;项目经理群体逐步形成以经营结果为导向的职业习惯。

第三阶段:持续优化——复盘与指标迭代

适用场景:企业已积累至少两个以上完整项目周期的绩效包干数据后,启动一年一迭代的指标优化工作。
优化重点:调整各指标权重区间、修订安全工时奖励阶梯、设定更精准的容缺率基准,并根据分包市场变化更新分包商绩效扣减规则。
预期收益:使绩效包干体系始终贴合企业真实项目组合和利润结构,避免制度固化后再次出现“形式上联动、实质上脱节”的问题。

结语

光伏EPC项目经理绩效包干的本质,是一套将项目经营风险从公司层面向项目经理层下沉,并用正向激励和刚性红线实现双向约束的管控工具。并网容缺率、签证利润率与安全工时的联动设计,让项目经理在追求并网节点的同时,必须同步管理成本、安全与分包行为,从而真正实现绩效联动的价值闭环。对于计划在2026年启动或优化绩效包干体系的EPC企业而言,从试点率先验证指标阈值,再逐步将考核模型固化到绩效合同和数字化系统中,是一条既可控又可持续的落地路径。

总结与建议

光伏EPC项目经理绩效包干的关键在于将并网容缺率、工程签证利润率与安全工时真正联动起来,让每一项现场决策都同时承载进度、成本与安全的权重。本文提出的三级并网目标拆解、签证利润率浮动奖罚区间、安全工时阶梯奖励以及分包商绩效连带扣减,共同构成了一套可量化、可追溯、可迭代的考核闭环。

实施层面建议采取“试点—推广—迭代”三步走策略:在中等规模集中式项目中先行验证并网容缺率与签证利润率的联动逻辑,再将完整指标模型固化到绩效合同并打通施工日志与安全工时等IT数据链路,最后每年根据项目复盘调整权重区间和奖励阶梯。企业需要特别注意里程碑延期天数的一票否决价值,以及签证核算口径的统一,否则联动极易流于形式。

绩效包干的最终目标是让项目经理从节点执行者转变为项目经营者。当每一位项目经理都开始主动权衡夜间加班、分部验收与分包签证审批对自身收益的综合影响时,这套机制才算完成了从被动考核到主动经营的价值转化。

常见问题

光伏EPC项目经理绩效包干制下,并网容缺率如何与里程碑延期天数配合使用?

1. 并网容缺率拆分为全容量并网节点、容缺批复比例、消缺闭环时限三个层级,分别考核最终并网时间、中间协调效率和缺陷整改速度。

2. 全容量并网节点直接关联里程碑延期天数,实际并网日每延后一天,按约定比例扣减绩效包干系数,一般设定在0.3%–0.5%。

3. 容缺批复比例衡量在既定容缺清单内按期取得批复的推进效率,比例越高,可对应上浮包干系数,强化过程协调激励。

4. 消缺闭环时限要求容缺事项在限定天数内完成闭环,超期后按项扣减,同时影响验收缺陷扣减率,避免将缺陷拖至运维阶段。

工程签证利润率纳入绩效包干后,如何防止项目经理与分包商合谋或虚报签证?

1. 建立签证审批项目经理第一责任制,所有分包签证必须经项目经理确认合理性后才能进入公司审批流程,压缩信息不对称空间。

2. 设置签证利润率浮动奖罚区间:超出合同基准线的部分可按比例计入包干奖励,低于基准线80%则按比例扣减绩效系数,低于60%则该模块不得分。

3. 将分包商绩效扣减因子嵌入项目经理考核,从签证规范性、施工质量、安全行为三个方面综合评分,分包商重大违规直接连带扣减项目经理包干系数。

4. 要求设计变更签证在变更发生后限定天数内发起,超时预警并影响利润率考核,减少事后补签和虚报可能。

安全工时的考核结果如何直接转化为项目经理的绩效包干系数?

1. 以项目累计安全工时为基础,设定阶梯式奖励区间,如达到10万、30万、50万安全工时时,绩效包干系数分别上浮0.02、0.05、0.08,让安全投入直接增加收益。

2. 发生轻伤事故时,扣减相应的安全工时累计值并下调绩效包干系数,使每一次可记录事件都产生即时经济影响。

3. 重伤或死亡事故触发一票否决,取消全部绩效包干奖励,形成不可触碰的安全红线。

4. 日常违章行为按次扣减安全工时池,引导项目经理在日常班前教育、安全巡检等过程中持续保持高压管理。

本文由 i人事 光伏EPC人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/936762

(0)
