泥工班组结算长期依赖施工面积计件,这种模式在推进铺贴速度上的确见效快,但副作用也越来越明显。墙面空鼓率超标、主材损耗分摊不清、返工费用归属模糊,几轮项目下来,利润被返工和材料超耗吃掉一大块。不少项目经理意识到,如果班组承包合同里只写单价和面积,等于主动放弃了质量和成本管控的抓手。
让班组自己承担一部分返工成本和材料浪费的直接后果,是改变行为最直接的经济杠杆。把空鼓率、一次性验收通过率和材料超耗比率写进承包绩效条款,不仅是为了扣款,更是为了在施工前就把质量标准转译成班组能算清的账。本文梳理的模板和测算逻辑,可以直接拆解后植入泥工班组的承包协议中。
泥工班组承包绩效的有效性,不取决于单价高低,而取决于是否将空鼓率、返工扣减和材料超耗比率三项指标与结算金额形成可验算的联动关系。只有当班组能提前算出“干好能多拿多少、干差会被扣多少”,质量自控才会从口号变成自觉动作。
为什么泥工班组绩效需要与质量、成本联动
传统按施工面积计件的方式,直接激励班组追求铺贴速度。在缺乏质量标准挂钩的情况下,砂浆饱满度、粘结层厚度、留缝宽度等工艺细节容易被忽略,现场最常见的结果就是墙面空鼓率大幅偏离验收规范。某精装住宅项目曾出现客厅地砖空鼓率达18%,远超5%的规范限值,大面积凿除重铺产生的返工费用占到原承包价的23%,工期延误超过三周。事后复盘发现,班组承包协议中没有任何质量扣款约束。
材料超耗同样是纯粹面积计价的副产品。某商业空间装修项目中,泥工班组铺贴异形瓷砖时裁切随意,主材实际损耗率达12%,是定额损耗率的2.4倍,额外增加成本约6.8万元。废料堆积还影响了现场安全文明施工评分。这两类问题叠加,暴露出同一个管理断层:班组只对面积负责,不对最终交付质量和材料成本负责。
将空鼓率、返工扣减和材料超耗比率纳入承包绩效联动,本质上是把过去由总包或公司兜底的隐性成本显性化、责任可追溯化。这对项目利润的保障、工期可控性和一次验收通过率的提升,都具有直接价值。
联动绩效模板能解决的核心问题
这套模板聚焦三个管理目标。第一,通过设定空鼓率合格线和对应的返工扣减比例,驱动班组在铺贴过程中主动控制粘结质量,减少后期大面积修整。第二,将材料超耗比率与结算金额挂钩,促使班组优化排砖方案、减少不合理裁切,从源头抑制主材浪费。第三,以一次性验收通过率作为综合质量评价依据,把返工带来的工期隐形成本转化为班组的直接利益关联,避免扯皮。
模板并非简单扣罚工具,其设计逻辑是“达标保价、超标奖励或扣减”。对于空鼓率远低于合格线的优质段,可设置单价上浮系数;反之,超出限值的部分按百分点累计扣减。这种双向调节能有效缓和班组抵触情绪,让绩效条款更像对优质施工的溢价购买。
适用边界上,该模板在精装住宅、酒店客房、商业空间等大面积泥水作业场景中应用效果更突出。零星维修或极小面积工程由于数据统计成本较高,可适当简化指标维度。
设计联动条款时的常见误区
在实践中,不少项目在引入质量联动扣款后出现班组积极性不升反降的情况,根源往往在于条款设计的三个误区。
误区一:只扣不奖,导致班组消极对抗。有些承包协议把所有质量指标都设为单向下浮项,空鼓率高于限值就扣款,但低于限值时没有任何正向激励。班组的理性选择就变成了“刚好卡在合格线,绝不做得更好”,甚至会在隐蔽部位放松标准,因为被发现的风险与收益不成正比。
误区二:综合单价基准脱离市场行情。如果联动考核后综合单价低于同区域同类项目的纯计件价格,班组会直接放弃合作。合理的做法是先以市场价确定基础综合单价,再在此基础上叠加质量、成本联动系数,让优质班组有机会挣到高于市场均价的收入。
误区三:扣减标准缺乏现场验收依据。空鼓率、材料超耗等指标若只依赖最终交付时的抽检数据,容易因取样位置争议、测量工具不一致而产生纠纷。必须明确验收方法、抽检比例和第三方确认机制,且数据应在施工过程中逐步沉淀,而非一次性事后判定。
模板结构与关键指标说明

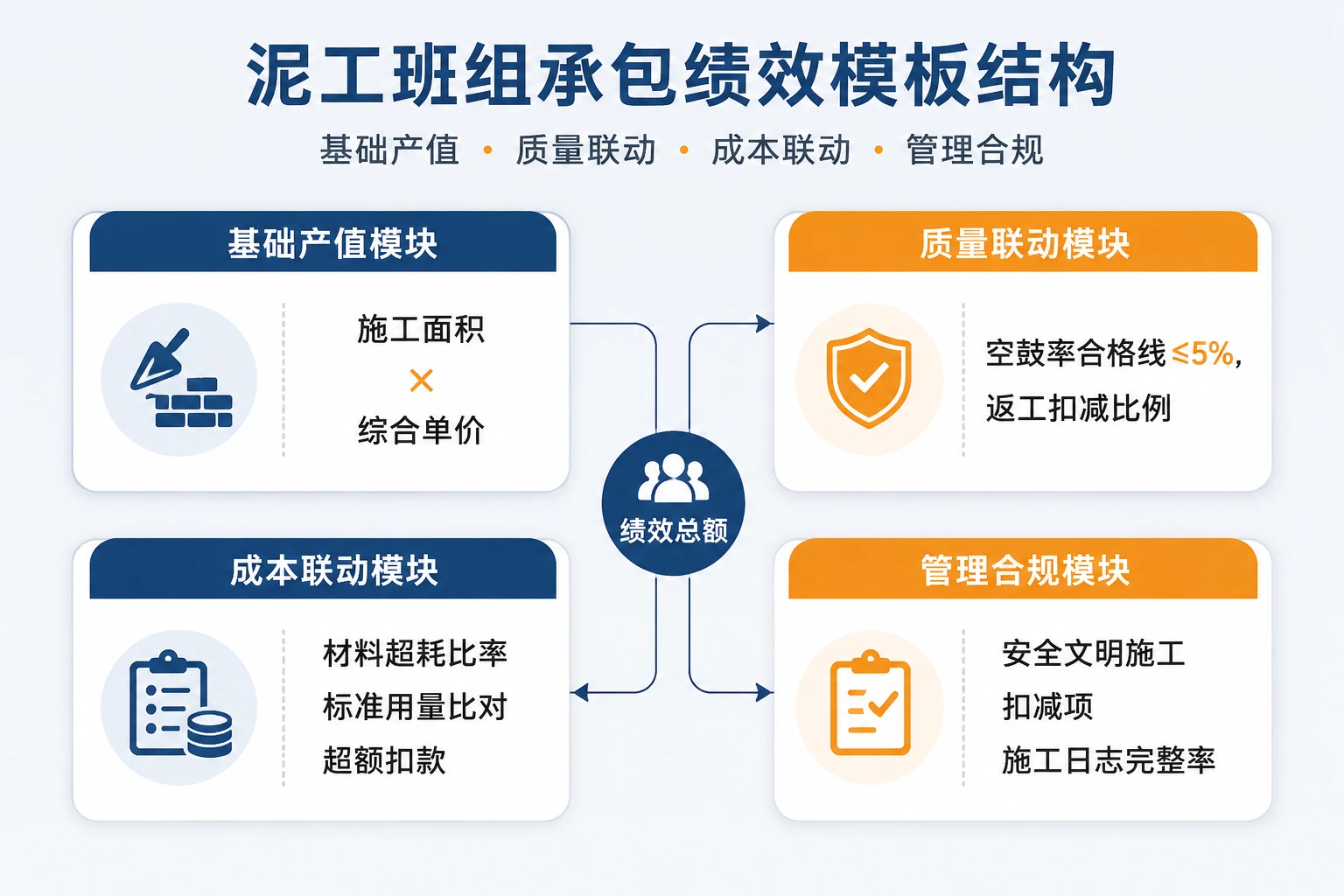

一套可复用的泥工班组承包绩效表,可由基础产值模块、质量联动模块、成本联动模块和管理合规扣减项四个板块构成。以下模板字段表展示了各模块的核心指标、计算口径和联动方式,可直接作为编制承包协议的参考框架。
| 模块 | 指标名称 | 计算口径 | 联动方式 |
|---|---|---|---|
| 基础产值 | 施工面积(m²) | 按实际完成可验收面积,扣除门窗洞口面积 | 面积 × 综合单价 |
| 基础产值 | 综合单价(元/m²) | 区分墙面、地面、特殊铺贴类型,参照市场价设定基准价 | 作为后续质量、成本联动的基础 |
| 质量联动 | 空鼓率(%) | 抽检区域内空鼓面积占比,依据《建筑装饰装修工程质量验收标准》判定 | 合格线以内保价,低于合格线分段奖励;超出合格线按百分点扣减综合单价 |
| 质量联动 | 一次性验收通过率(%) | 一次报验未出现空鼓、平整度、垂直度超标的面积占比 | 低于目标值按比例扣减结算总额 |
| 成本联动 | 材料超耗比率(%) | (实际领用量−定额用量)/定额用量×100% | 超耗部分按主材采购价的一定比例从承包结算中扣除 |
| 管理合规 | 安全文明施工 | 现场安全违规次数、材料堆放、垃圾清理情况综合评分 | 按项次或综合得分扣减 |
| 管理合规 | 施工日志完整率(%) | 实际提交完整日志天数/应提交天数 | 低于要求比例按缺漏天数扣款 |
上表中的指标并非每项都必须设置成苛刻的考核项,项目部可根据项目特征和班组成熟度选配。初期可先落地空鼓率+材料超耗比率两项核心联动,运行两个支付周期后再逐步引入施工日志完整率等管理合规指标。
空鼓率与一次性验收通过率的分工
空鼓率是一个过程质量指标,反映粘结工艺的可靠性;一次性验收通过率则是结果导向的综合质量指标。两者共同使用可以避免班组只关注某一单项指标而牺牲整体品质。实践中,空鼓率常与返工扣减直接挂钩,一旦超出限值就必须返修,且返修所需人工、材料由班组承担。一次性验收通过率则与产值结算系数联动,低于目标值时整体结算金额打折,推动班组在施工中全面提升平整度、垂直度和细部处理。
综合单价与施工面积的计算规则
综合单价必须明确定义包含和不包含的内容。例如,是否包含砂浆找平、界面剂涂刷、成品保护等辅助工序,需在承包范围中逐条约定。施工面积核算则要明确实测面积规则和扣除项,如门窗洞口、固定家具遮挡区域,避免结算时出现面积争议。
材料超耗比率的计量与联动
定额损耗率可参照企业定额或地方消耗量标准设定。材料超耗比率联动通常有两种模式:一种是超耗部分由班组承担全部或部分材料成本;另一种是将节约部分的材料成本按比例奖励给班组。后者在调动主观能动性上效果更好。无论哪种模式,都需要建立在材料领用和退库台账的基础上,确保数据可追溯。
安全文明施工与施工日志完整率的定位
这两个指标属于合规保障项,金额权重不宜过大,但必须存在。安全文明施工扣减项主要针对材料乱堆乱放、垃圾未及时清理、用电违规等直接风险行为。施工日志完整率则是对施工过程透明度的最低要求,也是后期结算和争议复盘的重要依据。
指标设定、核算与填写步骤
以下步骤直接对应模板的填写和核算顺序,便于项目管理人员操作。
第一步:确定基准综合单价和面积计算规则。收集同区域同类项目的泥工综合单价水平,区分墙面砖、地面砖、石材铺贴、特殊拼花等不同作业内容设定基准价。同时编制《施工面积计量规则》,明确测量时间点、实测方法和扣除项清单,并作为承包协议附件。
第二步:设定空鼓率合格线和返工扣减比例。参考现行验收规范,将空鼓率合格上限定为5%(或依项目要求)。可分档设定扣减比例,例如空鼓率在5%-8%之间,超出部分按面积×单价×1.2倍扣款;超过8%以上区域须无条件返工,返工费用班组自负。同时可设定激励档,空鼓率低于3%时,单价上浮2-3元/㎡。
第三步:定义材料超耗计量方式和折算扣款。明确主材(瓷砖、石材等)的定额损耗率,要求班组领用时签字确认数量。每完成一个施工段即进行材料量核算,计算材料超耗比率。超耗部分按材料采购价的80%-100%在当期进度款中扣除。节约部分按节约额的30%-50%奖励给班组。
第四步:计算综合评分与绩效发放公式。建议采用公式:结算金额=施工面积×综合单价×质量系数×成本系数−合规扣减。质量系数由空鼓率和一次性验收通过率综合确定,成本系数由材料超耗比率决定。所有系数和扣减项需在进度款支付前完成签认,并附上验收记录和材料台账作为附件。
落地应用与动态调整建议
模板落地时不能一刀切,需要根据项目阶段和泥水作业内容进行针对性调整。墙面铺贴与地面铺贴的空鼓风险和材料损耗特征不同,特殊拼花、异形铺贴的材料损耗率基准也应单独设定。初期可在标准层或示范区先行试算,核对各项指标的数据获取难度和合理性,再推至全线。
数据采集方式是决定模板能否长期运转的基础。空鼓检测应统一使用空鼓锤或红外检测仪,明确抽检点位和比例。材料退库和废料清运应有影像记录和签认单。这些证据既是对班组的约束,也是结算争议时的客观依据。
对于施工面积和综合单价的动态调整,建议在合同中预留调价机制。当市场人工价格或材料规格发生较大变化时,可启动单价复核,避免因外部因素导致班组流失。安全文明施工和施工日志完整率这两项管理指标,可在模板试行两个周期后,根据实际管理需要微调权重,避免因过多细碎扣减导致班组抗拒。
从试点到推广的推进思路
全面铺开联动绩效模板前,可先选择一个工程量适中、班组配合意愿较强的标段作为样板段。试点阶段重点验证空鼓率和材料超耗比率的数据采集流程是否顺畅、扣减和奖励幅度对班组行为的实际影响。先在班前交底中把计算逻辑讲清楚,让班组长掌握“怎么干能拿满单价”“哪些行为会触发扣减”。
试点期间宜采用过程公示,每周或每两周更新空鼓抽检结果、材料损耗情况和预估结算金额,用可视化数字替代口头管理。收集到两个完整支付周期的数据后,再复盘指标的合理性和班组的接受度,调整条款后在公司或项目层面形成企业级泥工班组绩效标准。这样形成的模板,才能贴合企业现实,而不是停留在纸面上。
让班组自己算清质量账
泥工班组承包绩效从单纯按施工面积计件,升级为与空鼓率、返工扣减、材料超耗比率联动,表面上看是约束条款变多了,实际上是为班组提供了一套可预期的收益规则。当优质施工能对应更高收入、浪费和返工会直接削减到手利润时,过程控制就不再是项目部的单向要求,而成为班组的自发选择。质量管理与成本管控两条线,最终统一在绩效结算公式之中。
总结与建议
将空鼓率、返工扣减和材料超耗比率系统植入泥工班组承包绩效,本质上是把隐性的质量与成本风险转化为班组的可预期收益规则。建议项目从一开始就明确三项联动指标的数据采集方式和验收依据,避免结算阶段陷入争议。基础综合单价参照市场行情设定,再叠加质量与成本系数,让优质班组能稳定获得高于均价的回报,从利益机制上保障一次验收通过率。
模板推行过程中优先选择标准层或配合度较高的班组进行两个完整支付周期的试点,配合每周过程公示空鼓抽检结果与材料损耗数字,用看得见的数据代替口头管理。试点完成后根据实际数据微调扣减比例与激励幅度,再提炼为企业级承包绩效标准,逐步推广至全线项目。
常见问题
空鼓率抽检发现局部超标,班组认为不是自己施工造成的,怎么处理返工扣减?
1. 在承包协议中提前约定基层验收移交程序,泥工班组接收工作面时须书面确认基层条件合格,否则后期空鼓责任难以界定。
2. 空鼓抽检应留存影像记录并标明检测点位、日期和检测人,形成可追溯的原始档案。
3. 明确空鼓成因的判定规则,如因结构沉降或材料质量问题导致的空鼓由项目部承担,施工粘结不良导致的则由班组承担。
材料超耗比率联动到结算后,怎样避免班组为节省材料而降低铺贴质量?
1. 同步设置一次验收通过率作为制衡指标,材料节约的奖励与空鼓率、平整度验收结果同时生效。
2. 将定额损耗率按铺贴类型分档设定,异形砖和特殊拼花适当放宽基准,避免不合理压缩导致边角粘结不到位。
3. 规定材料节约部分的奖励金额在竣工验收合格后方可全额兑现,防止短期行为。
返工扣减条款写进承包协议后,班组仍然因扣款金额产生争议,如何提前规避?
1. 在模板中明确空鼓率的分档扣减标准,例如5%-8%如何扣、8%以上如何扣,并附上单价上浮或下浮的具体金额。
2. 返工扣减以双方签认的现场验收记录和材料台账为结算凭据,严禁仅有口头通知而无书面留痕。
3. 进度款支付前完成质量系数和成本系数的签认,让班组清晰知晓该期被扣减的具体项和金额。
一次性验收通过率与空鼓率在绩效联动中是否会重复扣减?
1. 空鼓率单独挂钩返工扣减和单价浮动,一次性验收通过率则关联整体结算总额的系数,两者作用节点不同。
2. 一次性验收通过率还涵盖平整度、垂直度、观感等综合维度,防止班组只盯空鼓率而忽略其他验收要求。
3. 计算时可设置上限保护,同一质量问题不触发双重惩处,避免班组因条款交叉而产生抵触。
本文由 i人事 装饰工程人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/936679
