不少光伏电站升压站电气试验班组至今仍按出勤天数或固定岗位津贴核算绩效,管理人员常面临两种困境:一种是预试计划一再延期,最终不得不通过计划外停电抢赶进度;另一种是班组只管做完试验,对试验深度和过程中暴露的设备隐患缺乏跟踪。当升压站因试验不到位或停电安排随意引发主变压器陪停时,损失的不只是检修费用,还有直接的上网电量收益。
有站上电气主管算过一笔账:一次因避雷器试验延期导致主变被迫配合停运,实际停电时间超出计划一倍以上,连续数天的发电损失对度电成本极度敏感的光伏资产而言,几乎会侵蚀掉当月的运维利润边际。这表明,仅靠简单计薪已无法牵引试验质量与停电管控,绩效包干方案需要将“做完试验”和“做好试验”“管住停电”绑定在一起。
2026年,光伏电站运维团队正加速从按人头付费转向按关键结果付费。本文将围绕光伏升压站电气试验班组,给出一份可直接落地的绩效包干模板,用预防性试验完成率、设备缺陷发现数量和重复停电次数三项指标的联动扣减规则,替代模糊评价,也特别针对为凑指标而虚报缺陷或压缩试验项目的常见隐性风险,提供了核对与纠偏做法。
典型困境:为什么单纯计件或固定绩效无法解决预试质量问题
一些大型荒漠光伏电站曾出现这样的情形:预试班组按天结算劳务费,试验人员普遍缺乏压缩停电时长的动力。某电站进行110kV避雷器预防性试验时,前期准备松散、协调流程拖沓,导致主变压器被迫陪停,最终停电时间比原计划延长近一倍,电量损失明显扩大。这类问题的直接后果是预试完成率看似达标,但试验过程本身制造了新的运行风险。
另一个极端出现在某分布式光伏聚合运营单位,管理者为激励缺陷发现,简单将缺陷发现数与月度奖金直接挂钩,未设质量门槛。班组随后大量提报螺丝松动、标识褪色等低价值缺陷,而开关柜局部放电、触头过热等关键隐患反而被忽略。同时,为凑够一定数量的“缺陷发现”,班组随意安排停电检查,计划内停电次数上升,重复停电率不降反升。这说明,离开质量约束和试验深度校验的承包绩效,不仅无法暴露真问题,还可能诱导出更多管理噪音。
绩效包干模板的结构与字段设计

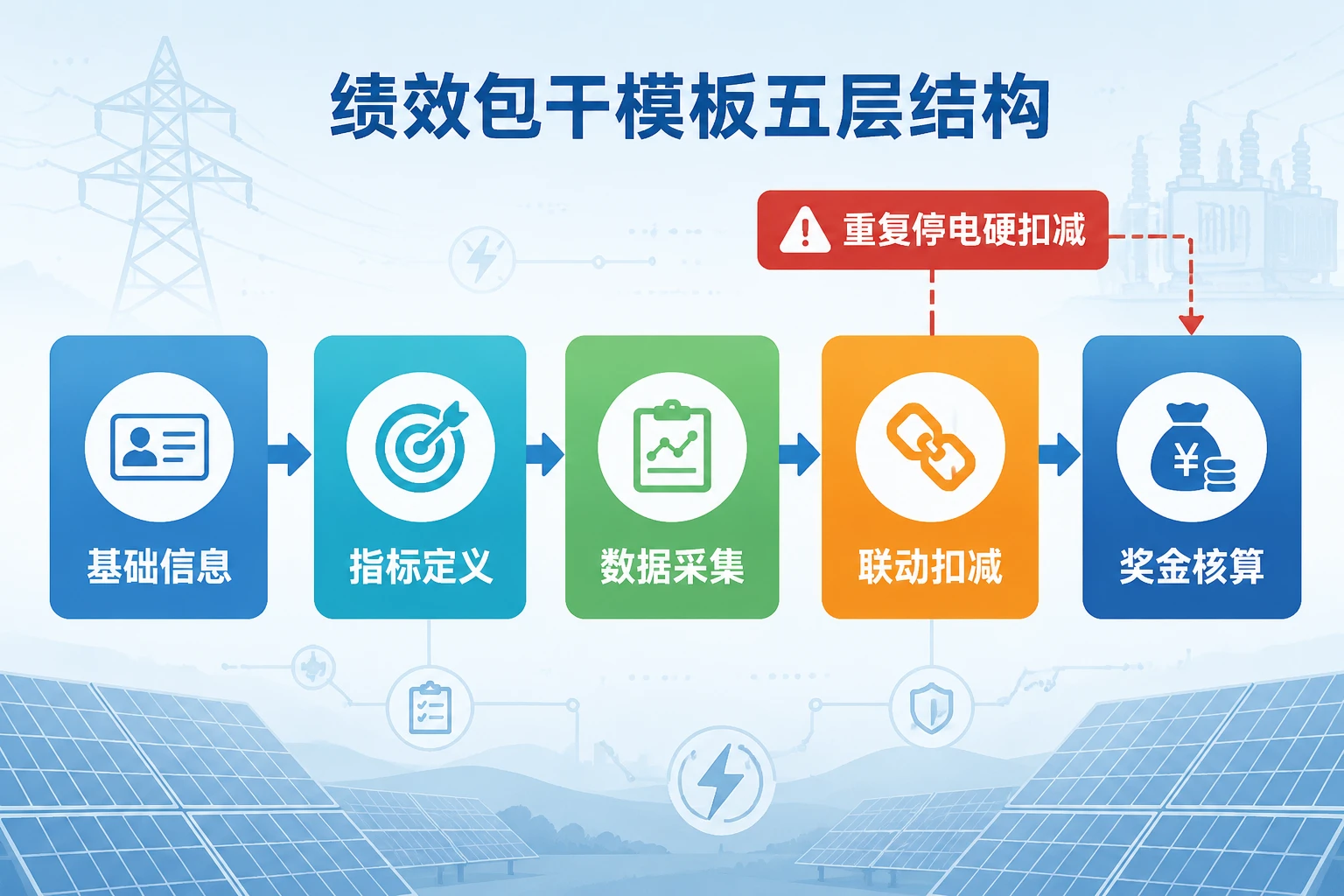

要让班组长能独立填报、让专工可快速审核,模板需要把基础信息、指标定义、数据采集、联动扣减规则和奖金核算五个层次处理清楚。下面这张字段说明表,可直接嵌入电站现有的月度绩效考核表或班组承包协议中,各站可根据电压等级和设备数量适当调整权重。
| 字段区 | 具体字段 | 填报口径与说明 | 典型数据来源 |
|---|---|---|---|
| 基础信息区 | 班组名称、考核月份、电压等级、所属馈线及主变单元 | 填写时需对应到具体的升压站间隔,按一次系统图划分责任边界 | 设备台账、一次接线图 |
| 指标定义区 | 预防性试验按时完成率:本月应完成预试项目数 / 实际按时完成项目数 | “按时”指试验日期不晚于计划窗口最后一天,同一间隔内所有测试项全部完成才计入完成数 | 年度预试计划表、调度批准的工作票 |
| 指标定义区 | 设备缺陷发现数:经专工确认为有效缺陷的数量 | 有效缺陷需满足:记录在缺陷台账中、附有试验数据或红外图谱等客观证据、分级为一般及以上缺陷;螺丝松动、标识褪色等外观类问题不由本项计分,可纳入安全文明生产单项 | 缺陷登记台账、试验报告 |
| 指标定义区 | 重复停电次数:同一间隔或设备在30天内因试验安排、返工、质量不合格等原因再次停电的次数 | 计划停电、非计划停运均计入,但调度统一安排的上级电网检修除外;受外部因素导致的被动停电不计入扣减,但需要在备注中说明 | 调度记录、工作票、运行日志 |
| 数据采集区 | 预试数据采集时间、试验设备完好率自检记录、安全违章记录 | 每次试验后24小时内由班组录入预试数据采集表,试验设备不完好或安全违章需在当日记入并签字确认 | 预试报告、试验设备完好率检查表、安全违章登记表 |
| 联动扣减规则区 | 预试完成率低于95%每下降1个百分点扣减包干奖金的2%;单次重复停电扣减包干奖金的5%,第二次翻倍;有效缺陷发现数低于基准值70%时,每少一条扣减1%,高于130%且质量抽查无问题则上浮对应比例 | 基准值根据设备类型和季节系数确定,例如迎峰度夏前基准值可上浮10%;扣减后奖金不低于基础薪酬的80% | 绩效包干方案、基准值参数表 |
| 奖金核算区 | 包干奖金 = 基数 × (100% – 累计扣减比例) | 基数由当月有效出勤和包干承包协议约定金额共同确定,扣减比例取三项指标惩罚项中的最大值叠加 | 薪酬核发表、承包绩效方案 |
为什么要将重复停电次数设为硬扣减指标
重复停电直接反映试验安排合理性和试验质量。一个间隔在短时间内因试验问题反复停电,不仅增加操作风险,还会导致发电单元被迫离网,影响功率预测准确度和双细则考核。将该指标设为硬扣减,班组在制订试验顺序时会自然倾向于合并停电窗口、优化工作票,降低重复停电次数。
设备缺陷发现数如何避免追求数量而忽略质量
在实际应用中会发现,只要给数量指标配上客观分级门槛,虚报倾向就能明显下降。模板要求缺陷必须附带试验数据或图谱证据,并由技术专工在3个工作日内确认。同时设定有效缺陷的基准值和一个合理浮动区间,超出上限且经抽查无问题的部分按比例上浮奖金,这样将追求缺陷深度的激励内嵌在规则里,而不是靠人为吆喝。
预试数据采集:为扣减规则提供可靠依据
没有准确及时的数据采集,联动扣减就会变成“商量着扣”。模板要求每次试验结束后同步更新试验设备完好率自检和预试数据采集状态,后台可以通过缺失项反向推动班组完成闭环。对于有数字化条件的电站,可以进一步将预试报告中的关键参数自动回写到绩效系统,减少人工录入口径不一致的问题。
模式对比:固定薪酬 vs 联动绩效包干
将传统固定日薪模式与本文提出的绩效包干方案对比,可以更直观地看到差异。定性层面的变化,通常反映在试验速度、停电管控和隐患暴露三个维度上。
| 考核方式 | 预试按时完成 | 停复电管理 | 隐患暴露效果 |
|---|---|---|---|
| 按出勤或固定绩效 | 容易被其他工作挤占,班长对延期容忍度较高 | 缺少主动压缩停电时长的动力,重复停电无人担责 | 只关注试验项目是否执行,忽略中间发现的异常信号 |
| 联动绩效包干 | 完成率直接与奖金挂钩,班组会主动协调窗口,提前准备 | 重复停电扣减使班组自觉合并停电任务,减少不必要的操作 | 有效缺陷计入正向激励,试验人员更加关注数据细节,隐患早发现概率提升 |
实际应用中的常见收益区间表现为:预试按期完成率通常可从80%左右提升至95%以上;同一间隔30天内重复停电次数明显下降;有效缺陷特别是触头过热、局部放电等隐性缺陷的识别数量会有所增加,而低价值缺陷的提单比例因分级门槛的引入被自然过滤。安全违章记录与试验设备完好率的纳入,也为后续扩展为全面的班组承包绩效方案留好了接口。
实施建议:三步完成从试点到推广
使用前:明确包干范围与权重初值
适合对象:电气一次班组、电气试验班组或综合检修班组中直接负责预试操作的人员。
优先模块:先从110kV及以上升压站间隔开始试点,覆盖主变、GIS/断路器、避雷器、互感器等核心设备,暂不包含二次回路传动试验。
落地难点:班组长对扣减规则有抵触。应对方式是将前两个月设为“模拟核算期”,只公布数据不实际扣减,让班组看到规则公正性和数据透明度。
权重弹性:沙漠地区迎峰度夏前预试窗口紧张,可将预试完成率扣减系数临时上浮30%,同时重复停电扣减翻倍,确保试验一次做对。
使用中:过程记录与防虚报核对
执行过程中,班组需在每次停电操作后24小时内更新工作票执行记录、缺陷登记和试验设备完好率自检。技术专工每周抽查一次,重点核对:1)缺陷是否附带图谱或数据,是否在分级定义中;2)重复停电原因是否为本次试验质量问题;3)预试数据采集是否完整。对抽查发现的虚报行为,当月安全违章项直接计为零分,并追加谈话记录。
使用后:月度核算与动态纠偏
月度结束后3个工作日内,由电气专工汇总调度记录、预试报告、缺陷台账和试验设备完好率表,按照模板进行联动计算。会议复盘重点看三项指标的趋势而非单一点值,如果预试完成率高但缺陷发现数异常低,要考虑是否存在压缩试验项目、不测全项的可能,在下月增设随机监督试验。如果重复停电主要来自外部调令,则在扣减前从分母中剔除,确保公平性。
总结:用联动规则重建对试验质量的牵引力
光伏升压站电气试验班组的绩效包干,应该让预防性试验完成率、缺陷发现数量和重复停电次数三个指标彼此约束。单独抽出一条来考核,都可能跑偏;放在同一个联动框架里,并且配好数据采集、质量门槛与动态权重,绩效包干才能真正成为故障早发现和停电损失可控的安全防线。
建议电站从一组典型间隔开始试用这份绩效包干模板,使用两个月模拟数据验证规则合理性后,再固化为正式承包绩效方案的一部分,并在后续按季度结合设备状况调整基准值与扣减系数。
总结与建议
光伏升压站电气试验班组的绩效包干,关键是建立“预防性试验按时完成率 × 设备缺陷发现数量 × 重复停电次数”三项指标互相制约的联动规则。本文提供的模板已经将指标定义、数据采集、扣减比例和奖金核算方法拆解为可直接填写的字段,电站管理者需要重点把握三个落地抓手:一是坚持用试验报告、图谱等客观证据作为缺陷有效性门槛,杜绝凑数虚报;二是在前两个月设置模拟核算期,用透明数据消除班组对扣减规则的抵触;三是每月复盘时对比三项指标的趋势,一旦出现完成率畸高而缺陷数量异常偏低,就要警惕压缩试验项目的风险。
建议先从110kV及以上升压站间隔起步,将安全违章、试验设备完好率一并纳入记录,为后续扩展为全面的班组承包绩效方案预留接口;同时结合季节与设备老化程度,每隔半年调整一次基准值与扣减系数,使承包方案始终贴合现场真实风险。
常见问题
光伏升压站电气试验的绩效包干模板适用于哪些班组?
1. 主要适用于直接负责升压站一次设备预防性试验的电气一次班组和电气试验班组。
2. 综合检修班组中承担预试操作任务的人员,也可以按相同规则纳入绩效包干范围。
3. 二次回路传动试验暂不建议直接套用本模板,需另行设计考核指标和扣减逻辑。
预防性试验完成率低于95%一定扣钱吗?有没有缓冲方案?
1. 按模板默认规则,完成率低于95%时每下降1个百分点扣减包干奖金2%,但电站可自定义触发门槛。
2. 建议前两个月作为模拟核算期,只公布数据不实际扣减,让班组适应规则后再正式执行。
3. 扣减后薪酬不低于基础薪酬的80%,避免单月极端情况直接冲击班组稳定性。
重复停电次数扣减时,外部电网调度要求的停电算不算进去?
1. 调度统一安排的上级电网检修不计入班组重复停电扣减范畴。
2. 受外部因素导致的被动停电,可以在备注中说明并从扣减分母中剔除,核算时需电气专工确认。
3. 班组自身因试验返工、停送电协调失误、质量不合格引发的重复停电,不论计划或非计划均应计入扣减。
如何避免班组为了绩效包干模板而虚报缺陷或压缩试验项目?
1. 所有计分缺陷必须附带试验数据、红外图谱等客观证据,否则不计入有效缺陷数量。
2. 技术专工每周按比例抽查,重点核对缺陷分级是否准确、数据是否完整、重复停电原因是否真实。
3. 一旦发现虚报行为,当月安全违章项直接计零分并追加谈话记录,形成可追溯的惩戒链条。
本文由 i人事 光伏人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/936641
