2025到2026年,光伏EPC行业面临的结构性压力正在从施工端向前端开发传导。消纳空间受限、备案政策收紧、配网接入排队时间拉长,叠加终端回款周期恶化,许多企业的开发激励体系却仍停留在“按装机容量提成”的旧模式上。开发经理签约越多,兆瓦数越大,个人奖金越高,但项目能否通过备案、能否获得并网接入批复、回款是否安全,这些真正决定利润质量的节点却未与激励挂钩。
结果表现为一组典型矛盾:前端线索数量快速增长,开发费效却持续恶化;合同额表面繁荣,可交付的安装容量兑现率走低;开发人员拿到提成离开,后续备案搁浅、并网延迟、回款断流等风险却全部留给了公司。本文从这一普遍症结切入,系统分析签约利润包干与里程碑考核联动机制的设计逻辑与落地路径,为光伏EPC企业重塑开发激励提供决策框架。
光伏EPC开发激励进入利润包干周期:背景与触发条件
过去三年,光伏EPC企业普遍采用“按并网容量或合同装机容量提成”的开发激励方式。这一模式在装机需求高速增长、备案和并网相对顺畅的阶段具有合理性,能够快速激励开发人员抢占项目资源。然而随着行业进入消纳瓶颈期,备案审批趋严,电网接入资源日益稀缺,仅考核装机容量的激励方式开始全面失效。
失效的首要原因在于,开发经理无需为备案成功率负责。即便大量项目在备案阶段停滞甚至被否决,前期线索获取和签单行为依然可以获得奖励,导致大量低质线索涌入开发管道,开发费效居高不下。其次,并网接入批复延迟带来的工期延长和成本超支,在传统提成模式中也缺乏追责机制。更关键的是,回款进度与开发人员收入脱钩,使得前端片面追求签约规模,完全忽视项目后续现金流安全。
这些问题正在直接侵蚀光伏EPC企业的利润底线。越来越多的企业开始意识到,必须重新设计开发经理的激励结构,将激励兑现的时间点与项目利润释放的节奏对齐。签约利润包干正是在这一背景下被重新提出并赋予新的内涵——它不再是一个简单的承包概念,而是要借助备案通过率、并网接入批复和回款进度三大里程碑考核,形成“利润分享、风险共担”的联动机制。
重构开发经理激励逻辑:从装机容量导向转向利润与节点双锚定
旧激励体系的根本缺陷在于用一个单一的结果指标(装机容量)代偿了全周期的利润考量。重构激励逻辑,需要同时设置两个锚点:一是签约利润包干基数,用于框定开发经理在单个项目上可分享的利润空间上限;二是里程碑节点考核,用于决定利润包干的实际兑现比例和节奏。
签约利润包干的设计关键,是让开发经理清楚地看到自己的收入来自项目真实利润,而不是纸面合同额。企业可以依据项目的开发成本、预期施工利润和回款折现等因素,预先计算出每个项目的签约利润包干基数,并设定开发费效红线。开发经理只有将项目总成本控制在红线以内,且保证里程碑节点按时达标,才能足额获得利润包干部分的分配。
三个里程碑节点——备案通过、并网接入批复获取、回款进度达成——作为利润包干兑现的硬性开关。任何一个节点未完成,对应的利润包干部分都将被递延、扣减或取消。这种设计强制开发经理从获取线索阶段就进行质量预判,主动筛选高备案通过率、高并网可行性和高回款确定性的项目,从而在源头调节有效线索转化率。装机容量的追逐不再独立存在,而是内化为利润和节点达成后的自然结果。
典型失速场景:备案搁浅、并网排队与回款断流如何侵蚀利润
场景一:备案未通过导致项目空转
某企业在中部省份签下多个分布式光伏项目,开发经理采用人海战术,快速锁定屋顶资源并签订协议。然而由于当地备案政策突然要求提供更严格的产权证明和消纳承诺,多个项目在备案环节被卡住。开发经理已按装机容量提成方案领取了前期奖金,后续开发停滞长达数月,线索维护成本不断上升,多个项目最终不了了之。企业不仅损失了前期开发支出,还因项目管道虚增影响了投资决策和施工排产计划。
这是典型的激励错配:开发人员只关心签约兆瓦数,而不在意备案通过率。在没有里程碑约束的情况下,大量前置投入被消耗在无效线索上,开发费效大幅恶化,也拖累了安装容量的实际兑现率。
场景二:并网接入批复延迟拖累交付
在一些配网接入资源紧张的区域,开发经理为了签单,常常低估甚至有意回避并网接入的审批难度。某项目在合同签订后,开发经理便将注意力转向新项目,而并网接入批复申请因材料不全、接入容量不足被多次退回,最终项目并网时间比预期延迟近一年。延迟期间,组件价格波动、土地租金上涨、客户关系维护等额外成本持续发生,项目利润被严重侵蚀,但开发经理的激励并未因此受任何影响。
场景三:回款进度失控拉爆现金流
回款问题在光伏EPC行业正变得日益严重。一些企业为了拿下项目放宽付款条件,开发经理也不加筛选地涌入低信用客户。结果项目并网后,款项回收周期远超预期,部分项目甚至出现坏账。开发经理在项目签约阶段就拿到了大部分奖金,而回款风险全由企业承担。现金流被拖垮,企业运营安全受到直接威胁。
以上三个场景揭示了同一症结:开发行为的收益归属和风险归属完全不对称。利润包干与里程碑联动的机制正是为了重新对齐这两者——让开发经理为备案、并网和回款的全周期质量承担责任并分享相应利润。
利润包干与里程碑联动框架:核算模型与权重设计

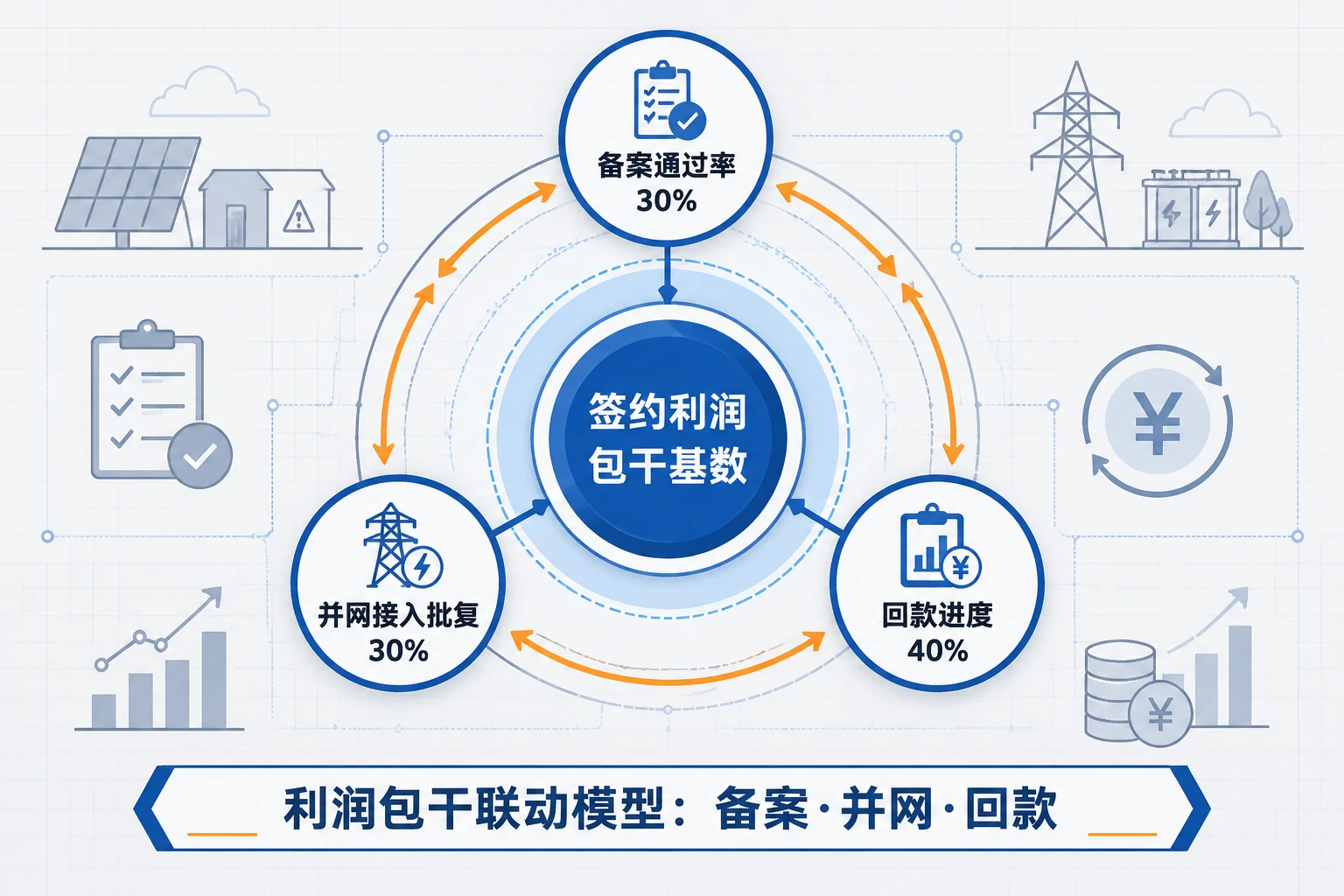

要将上述思路落地,企业需要建立一个清晰的核算模型,把签约利润包干基数、开发费效红线与三大里程碑考核集中在一张表中。下表提供了一种可参照的权重设计与结算逻辑框架。
| 考核维度 | 核心指标 | 建议权重 | 数据口径与门槛要求 | 互锁与结算规则 |
|---|---|---|---|---|
| 签约利润包干基数 | 项目预期毛利润×包干系数 | — | 以项目预算毛利润为基础,扣除开发费用和预留风险金后确定包干基数 | 开发费效超过红线时,按比例扣减包干基数;三大里程碑未全部达成,分段递延或取消对应部分 |
| 备案通过率 | 立项项目备案通过比例 | 30% | 统计期内提交备案申请且获得备案证的项目数量占比;低于门槛值则整个利润包干暂停兑现 | 备案不通过项目发生的开发成本全部从包干基数中扣除;与开发费效红线形成双控 |
| 并网接入批复 | 获得并网接入批复的项目比例 | 30% | 以电网公司出具的正式接入批复文件为准;按单个项目考核,延迟超出约定期限则扣减权重对应部分 | 并网批复延迟导致施工成本上升的部分,按约定比例由利润包干承担;可与工程端KPI互锁 |
| 回款进度 | 按合同约定节点回款达成率 | 40% | 以实际到账金额和时间双口径核算;区分质保金外的进度回款和竣工验收后回款 | 回款超期即对应包干部分递延,超期超过一定期限转为扣减,且影响开发经理后续项目包干系数 |
权重设置上,回款进度被赋予最高权重,代表了机制设计中对现金流的绝对重视。备案通过率和并网接入批复各占30%,体现对项目前期质量与可交付性的平衡要求。三个指标并非独立存在,而是通过互锁逻辑形成制约:备案通过率过低会直接冻结包干兑现,并网批复延迟会降低回款进度的达成概率,最终影响全部收益。
开发费效红线的防线作用
开发费效红线是利润包干的“前置过滤器”。企业可以根据历史数据和行业公开调研常见区间,设定每兆瓦开发费用上限或单项目开发费用占预期毛利润的最高比例。一旦开发经理负责的项目组合突破红线,利润包干基数将系统性下调,从而倒逼开发人员优化线索筛选,减少无效拜访和低质量资源投入。该指标同时与有效线索转化率紧密相关,高转化率通常对应更优的费效表现。
跨周期结算与里程碑递延规则
光伏项目开发周期长、节点间时间跨度大,利润包干不适合一次性兑现。建议采取“节点触发、分期兑付”的跨周期结算方式:备案通过后释放包干的20%,并网接入批复获取后释放30%,剩余50%与回款进度等比例挂钩。若某一节点未达成,后续对应部分递延至补救完成或直接扣减,不做回溯补偿。这种设计既保持了激励的即时感,又将长期风险留存于开发人员的利益结构中。
从数字指标到行为牵引
考核框架最容易陷入“重指标轻执行”的数字游戏。为避免这种情况,企业还需要配套行为锚定:开发经理在项目筛选时需提交备案可行性预判报告,在跟进并网接入时须有书面阶段记录,回款计划应与客户付款能力评估同步提交。这些过程管理动作虽不直接纳入计分,但作为利润包干兑现的前置条件,有效防止了数据造假和突击冲刺行为。
深度解读:备案通过率、并网接入批复与回款进度的联动考核机制
备案通过率:项目质量的第一个验证点
将备案通过率设为第一个里程碑考核,目的是将开发行为从“签合同”前置到“可落地”。开发经理不仅需要完成合同签订,更要确保项目具备通过备案的完备条件。考核口径建议设定为季度或半年度内的备案通过比例,门槛值可设为80%或85%。未达标即暂停利润包干兑现,从根本上切断低质线索向开发管道涌入的动力。该指标与有效线索转化率高度协同,两者可以共同反映开发经理前期筛选和商务推进的质量。
并网接入批复:从纸面容量到可交付安装容量的桥梁
并网接入批复的考核确保开发经理不能仅靠签约兆瓦数兑现奖金。许多项目因接入容量不足、电网批复流程复杂而长期停滞,安装容量兑现率因此大打折扣。这一指标要求开发经理在项目早期就深入了解区域电网接入条件,并与电网公司提前沟通。考核可设置获取批复的最晚时限,超时即按比例扣减对应包干部分。同时,并网接入批复的及时获取也为后续回款进度提供了基础,因为没有并网节点,回款往往无从启动。
回款进度:现金流闭环的强制锚点
回款进度占据最高权重,体现的是利润包干机制对现金流安全的底线思维。开发经理的最终收入与项目回款实际到账深度绑定,可以有效遏制盲目扩签和随意放宽付款条件的行为。考核需要区分进度回款、竣工验收回款和质保金等不同性质款项,并设定明确的回款超期分级扣减规则。公开调研常见结论显示,将回款进度纳入前端考核的企业,其开发端带来的坏账率通常可见明显下降,并且回款周期有望缩短。这一机制也与开发费效形成闭环,因为追款所需的人力和时间成本同样占用开发资源。
实施路径:从试点推行到系统固化的关键步骤
将签约利润包干与里程碑考核从方案变成制度,需要分阶段推进,避免一刀切引发反弹或考核空转。
短期(0-3个月):选定试点区域,搭建数据基底
建议选择2至3个开发项目密度适中、配网环境相对典型的区域进行试点。试点期间同步建立基础数据追踪看板,覆盖备案申请进度、并网接入批复状态、回款计划与实际到账。适用对象为核心开发团队和直接配合的项目管理人员。此阶段的优先模块是备案通过率和回款进度的试考核,暂时采用“双轨运行”方式,即同时按旧方案和新方案计算,但不实际扣减,仅用于校验数据和发现问题。主要难点在于数据时效性和准确度不足,可通过定期稽核和人工复核加以补强。预期收益是在不引发过度抵触的前提下,获得真实的指标基线值。
中期(3-9个月):正式切换考核,设置过渡保护
在试点数据稳定后,正式将开发经理的激励切换至签约利润包干与里程碑联动模式。为减少摩擦,可设置一个季度的过渡保护期,期内月度固定部分不变,利润包干部分按新规则计算但设有保底比例。优先模块扩展至并网接入批复考核,三个里程碑形成完整联动。难点集中在并网接入批复数据口径的统一,以及与工程部门信息拉通。企业需要明确不同部门之间的数据归责,避免相互推诿。预期收益是开发费效出现明显改善,安装容量兑现率提升,开发人员主动放弃低质线索。
长期(9个月以上):制度化运行与动态调整
将考核规则写入开发管理制度,并逐步迭代权重和门槛值。可引入跨周期结算自动化工具,减少手工统计滞后。此时可以将有效线索转化率、开发费效等辅助指标纳入常态化监控,持续优化包干系数。难点在于如何根据区域差异和业务结构变化调整参数,保持公平性。企业可建立每半年复盘一次的机制,根据实际回款表现和项目利润,修正包干基数和里程碑阈值。预期收益是开发激励体系具备自我校准能力,支撑企业前端行为长期与现金流质量和项目利润对齐。
用前端激励重塑项目质量与现金流韧性
光伏EPC的竞争正从装机规模之争转向项目质量和现金流管理之争。签约利润包干与备案通过率、并网接入批复、回款进度三大里程碑的联动,看似只是激励方案的技术性调整,实质上是将开发端从利润消耗单元转变为利润创造单元的制度设计。
决策者在推进这一变革时,应把握三个关键:一是利润包干基数必须与真实成本结构挂钩,避免沦为变相提成;二是里程碑指标的数据口径要严、互锁逻辑要紧,防止考核被架空;三是实施节奏上采取试点先行、数据驱动的渐进路径,在组织承受范围内完成激励逻辑的根本转型。只有当开发经理的收入真正由项目全周期利润决定,光伏EPC企业才能在前端建立起一道可预期的质量与现金流防线。
总结与建议
签约利润包干与里程碑考核联动,本质上是在开发端建立起一套“利润共创、风险共担”的治理结构。当备案通过率、并网接入批复和回款进度同时成为开发经理收入的决定变量,激励系统的重心便从签约规模转移到项目全周期质量与现金流安全。这一转变直接回应了当前光伏EPC行业备案收紧、并网排队和回款恶化的三重压力,也为降低开发费效、提升安装容量兑现率提供了可量化的管理抓手。
落地时需要守住三条底线:第一,利润包干基数必须以项目实际成本结构和风险拨备为基础,避免脱离预算的虚高承诺;第二,三大里程碑的数据口径和互锁规则必须刚性,杜绝人情调节与数据修饰;第三,推行节奏上宜采取“双轨校验—过渡保护—正式切换—动态迭代”的渐进策略,让开发团队在清晰的预期中完成行为模式转型。建议企业从回款进度的强制绑定切入,再逐步串联备案和并网指标,形成完整闭环。
长期看,这一机制的价值不仅在于控制坏账和节约开发费用,更在于重塑开发团队的专业判断力。开发经理从“拿项目的人”进化为“为项目全周期利润负责的人”,企业前端由此构筑起一道可预期的质量与现金流防线。
常见问题
签约利润包干与传统容量提成的本质区别是什么?
1. 签约利润包干将开发经理的收入与项目的最终利润和回款兑现深度挂钩,而不是仅按装机容量或合同额计算提成。
2. 它引入了备案通过率、并网接入批复和回款进度三大里程碑作为利润兑现的硬性开关,未完成节点将导致包干部分递延、扣减或取消。
3. 传统提成在签单或并网时即可兑现大部分奖金,而利润包干采取分期兑付,倒逼开发人员从源头筛选高质量、高确定性的项目。
开发经理签约利润包干后,开发费效如何控制?
1. 企业需设定开发费效红线,例如每兆瓦开发费用上限或单项目开发费用占预期毛利润的最高比例,作为利润包干基数的前置扣减条件。
2. 一旦开发经理负责的项目组合突破红线,利润包干基数将系统性下调,从而激励开发人员主动精简低效线索和无效拜访。
3. 费效红线与备案通过率形成双控,避免开发成本被耗费在备案无望的项目上,同步提升有效线索转化效率。
并网接入批复考核是否会把外部电网瓶颈的风险全部转嫁给开发经理?
1. 机制设计并不要求开发经理承担所有电网侧风险,而是推动其在项目早期深入评估区域接入条件,并与电网公司提前沟通。
2. 考核以获得正式接入批复文件为依据,并设定合理的最晚时限,超时即按比例扣减对应包干部分,但不会无限追责。
3. 企业可通过与工程端KPI互锁、设置不可抗力例外条款等方式,平衡外部客观因素与个人责任的边界。
实施里程碑考核后,开发经理短期收入下降怎么办?
1. 建议在切换初期设置过渡保护期,例如一个季度内保留月度固定部分并设定利润包干的保底比例,减轻收入波动。
2. 采用双轨运行方式,新旧方案并行计算但不实际扣减,帮助开发经理逐步适应新规则并发现自身行为调整空间。
3. 长期看,由于低质量线索减少和回款加速,开发经理的稳定收入有望回升,且收入结构的可预期性更强。
本文由 i人事 光伏EPC人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/935126
