在主机厂PPM考核标准持续收紧、售后索赔金额逐年走高的压力下,很多汽车零部件企业陷入一个典型困境:质量部门每个月的考核只看批次合格率,而主机厂数万甚至数十万元的客诉索赔却全部由公司吸收,与个人绩效几乎无关。这种“考核归考核、成本归成本”的脱节,不仅让质量主管缺少主动前移防线的动力,也为项目奖金分配埋下了公平性隐患。
更棘手的是,当零公里PPM超标、APQP节点延迟或PPAP一次通过率不达标时,影响往往跨月传导,而传统的月度考核表既没有将这些风险信号量化,也没有形成奖金扣减的联动规则。因此,引入“质量成本包干+风险扣罚联动”的机制,不是增加一张新表,而是通过一张表单把批次合格率、退货PPM、主机厂客诉索赔、节点否决项与项目奖金包干基数捆在一起,让每一分索赔都穿透到具体项目和个人。
典型痛点:当索赔与奖金脱节
场景一:索赔金额全数由公司买单,奖金照发。
某二线冲焊件供应商因连续三个月零公里PPM超标,单月被主机厂索赔合计超10万元。然而,质量主管的绩效考核仅参考内部批次合格率,该月的项目奖金仍按基数全额发放。结果是质量成本完全由公司吸收,一线管理人员未感受到任何个人收入压力,同类问题在下一个季度再次出现。
场景二:APQP节点风险未被月度表单捕获,两个月后导致SOP延期。
一家内外饰总成企业在APQP阶段发生一次交付延迟,当时未在当月绩效中兑现节点扣减。两个月后,同类问题扩散至PPAP提交环节,直接造成项目SOP延期,主机厂罚款翻倍。复盘才发现,早期的风险信号既没被表单记录,也没触发任何绩效联动,导致问题滚雪球。
场景三:售后PPM未被纳入包干基数,引发核心人才离职。
某底盘零部件企业在年度项目奖金分配时,因未将售后PPM纳入包干基数,导致量产初期客诉高发的项目与平稳运行项目拿到同等金额的奖金,核心质量工程师认为考核不公而离职。这类问题根源在于包干表没有区分零公里与售后PPM的权重,也未设置客诉否决项。
包干表的核心逻辑与适用边界

质量成本包干表的最大价值,是把质量绩效与项目奖金强关联,通过一张月度表单实现“指标采集—节点评价—扣罚计算—奖金核定”的端到端闭环。它适用于与主机厂直接配套的零部件项目,覆盖从SOP前后到量产爬坡、稳定供货的全生命周期。在与APQP/PPAP节点的接口关系上,表单需要承接节点是否按时完成、PPAP是否一次通过等信息,并将其转化为当月绩效系数的影响因子。
适用边界上,应明确以下三条规则:第一,包干表主要面向项目质量主管及核心质量工程师,而非全员;第二,单车价值高、索赔金额大的项目优先推行;第三,新品项目与量产项目因PPM基数和风险水平差异,需要分档设定包干基数,避免“一刀切”导致考核失效。
避开五个典型设计误区
- 把批次合格率等同于PPM:批次合格率掩盖了单批不合格件的数量规模,必须同时引用退货PPM,才能真实反映缺陷程度。
- 忽略零公里与售后PPM的权重差异:零公里PPM直接影响生产线停线风险,售后PPM则关联品牌声誉和长期索赔成本,两者权重通常建议设为6:4或7:3,并随项目阶段动态调整。
- 索赔扣罚与奖金包干脱节:仅在制度上规定扣罚原则,却未在表单里绑定具体扣罚公式和金额,导致执行时随意性大。
- 未设置客诉否决项:当主机厂发出严重度A级客诉或触发停线整改时,必须有“一票否决”条款,直接取消当月项目奖金,否则质量成本包干将失去威慑力。
- 忽略APQP节点对当月绩效的影响:APQP阶段的偏离往往不会立即产生索赔,但会显著拉高后续PPAP和SOP风险,节点加减分必须兑现到当月包干表,不能等到问题爆发再追溯。
月度绩效包干表模板结构拆解
以下表格给出了质量主管月度绩效包干表的核心字段与联动逻辑,企业可根据自身主机厂协议和项目阶段补充权重、偏差容忍度和具体数值。
| 考核模块 | 指标/字段 | 数据来源 | 计分/扣罚逻辑 | 联动关系 |
|---|---|---|---|---|
| 批次合格率 | 当月批次合格率(%) | ERP/MES | 目标≥98%,每降0.5%扣2分 | 影响绩效系数,进而影响奖金 |
| 退货PPM | 零公里PPM、售后PPM | QMS/客诉系统 | 分权重超标梯度扣罚,零公里超标1ppm扣100元 | 直接扣减奖金金额 |
| 主机厂客诉索赔 | 索赔金额(元)、客诉等级 | 销售/财务 | 按索赔金额5%-20%扣罚;A级客诉否决当月全部奖金 | 触发线性扣减或一票否决 |
| APQP节点偏离 | 延迟天数、关键节点标识 | 项目管理系统 | 每延迟1天扣3分,关键节点延迟超7天触发否决 | 影响绩效系数并可能触发否决 |
| PPAP一次性通过率 | 提交次数与结果 | 质量部门记录 | 非一次通过每次扣5分 | 影响绩效系数 |
| 项目奖金包干基数 | 包干金额(元) | 财务/HR | 根据项目类型(新品/量产)和阶段分档设定 | 基数×绩效系数×否决系数=实发奖金 |
| 风险扣减规则 | 否决项、扣罚比例 | 企业制度 | 客诉A级、关键APQP节点超期、PPAP两次未通过等触发否决 | 置零当月项目奖金 |
批次合格率与退货PPM联动计算逻辑
批次合格率反映的是“批内合格品比例”,当批量规模差异大时,同一合格率下的缺陷件数可能相差数十倍。因此表单中必须同时接入退货PPM,并将零公里PPM和售后PPM分开统计。典型的计算方式是:当月退货PPM=当月退货件数/当月发货总件数×1,000,000。绩效联动上,建议先用批次合格率设定基础系数区间,再用退货PPM进行二次扣减,零公里超标按更高单价扣罚。
主机厂客诉索赔与否决条款设计
客诉索赔扣罚是包干表最具威慑力的模块。需要企业与销售、项目团队共同确认当月索赔清单,区分主机厂责任争议件,防止误扣。通常做法是:一般索赔按金额的5%-10%计入个人扣罚,批量退货或停线类客诉则升至15%-20%;同时设置一条客诉否决红线——当月主机厂发出A级客诉或要求停产整改时,直接否决全部项目奖金。这样可以倒逼质量主管在收到早期客诉信号时立即启动围堵与根因分析,而非拖延至下月。
APQP/PPAP节点对当月绩效的影响
APQP节点延迟不会立刻产生外部客诉,但会累积项目风险。表单应写入当月应完成的APQP里程碑,每延迟一天扣固定分数,超过7天且为关键路径节点则触发否决。PPAP一次性通过率则直接反映工程开发质量,两次提交未通过,当月绩效系数乘以0.5,并要求质量主管提交纠正措施计划。这样的设计可以确保月度绩效包干表不完全依赖已经发生的客诉数据,而是将过程质量能力同步纳入考核,真正实现前移管理。
项目奖金包干基数与风险扣减的动态模型

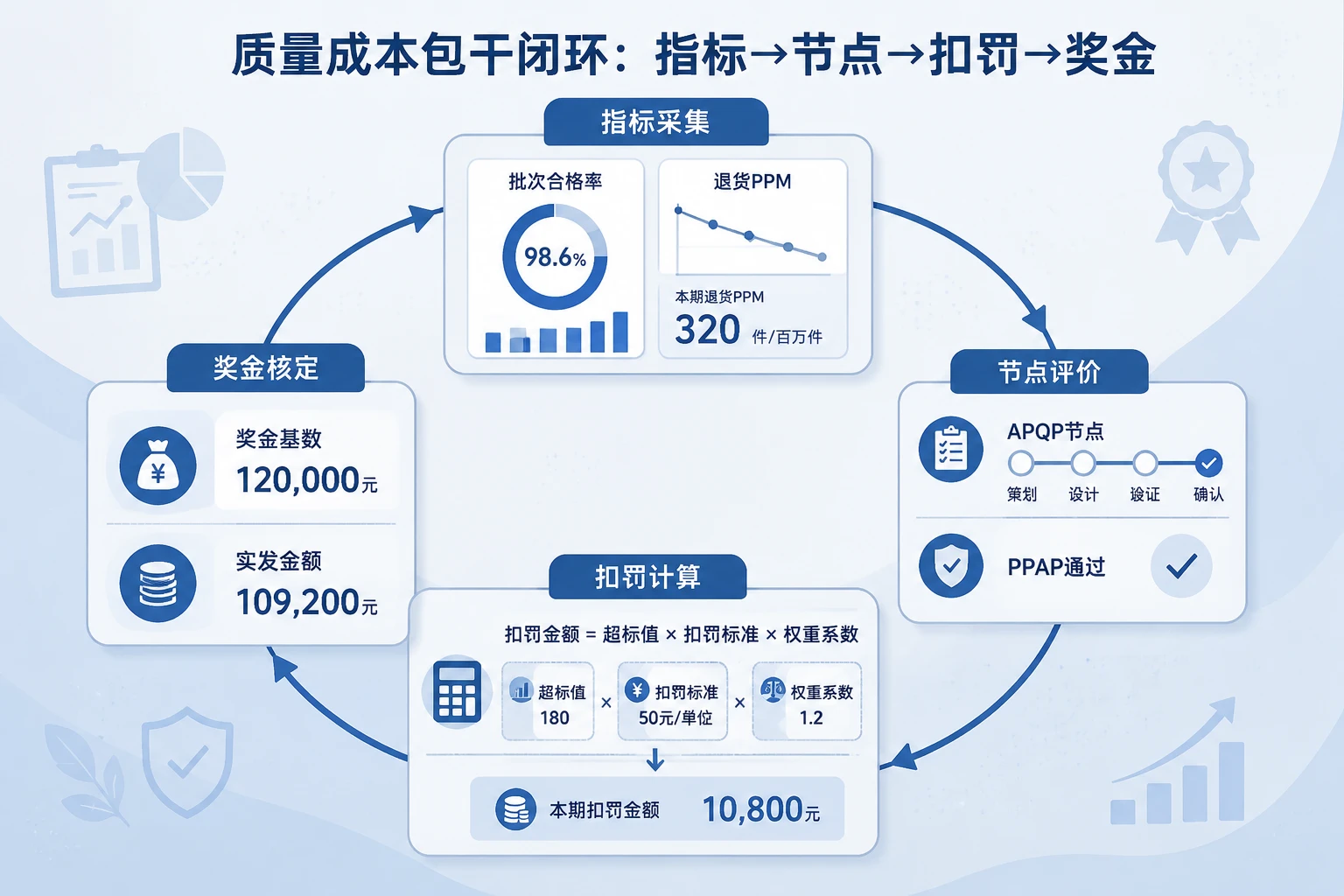

包干基数不应是一个固定数字,而应与项目阶段、车型产量、主机厂协议挂钩。建议新品项目按开发阶段分档,例如DV阶段包干基数3000元/月,PV阶段5000元/月,SOP后爬坡期8000元/月;量产稳定项目则采用基础基数+索赔挂钩系数的方式。动态模型公式可简化为:实发奖金=包干基数×(批次合格率系数×权重+退货PPM系数×权重+节点得分系数×权重)×否决系数-索赔扣罚额。每月由HR或绩效管理员根据模板生成,质量负责人审核后交财务执行。
五步填写法:从数据取数到奖金核定
第一步:从ERP/MES拉取批次合格与退货数据。统计当月所有发运批次,计算批次合格率,同时从QMS中导出退货数量和总发货量,按项目换算退货PPM。注意区分零公里退货和售后退货,分别标注数据来源。
第二步:换算月度零公里与售后PPM并赋权。以当月实际出货为分母计算PPM值,再根据主机厂协议和车型阶段设定权重(例如新品零公里权重70%,售后30%),将加权PPM填入表单相应单元格。
第三步:核对主机厂索赔清单与客诉定级。与销售、项目部门逐条确认当月接收到的客诉索赔明细,剔除主机厂责任争议索赔,标注客诉等级,并将索赔金额和否决触发条件填入表单扣罚模块。
第四步:对照APQP/PPAP进度进行节点加减分。检查项目管理系统内APQP里程碑完成情况,记录延迟天数;同时确认PPAP提交次数和通过结果,按照表单规则换算成分数增减,填入绩效系数联动区域。
第五步:按联动公式生成扣罚金额与实发奖金。将上述数据代入包干基数和扣罚公5式,自动或在Excel中计算实发奖金。审核后交由财务当月兑现,同时将包干表存档备查,作为后续项目复盘的关键输入。
落地应用的注意事项与动态调整建议
在不同主机厂协议、新品与量产项目并跑的复杂场景下,推行质量成本包干表必须考虑三个动态调整维度:
- 权重校准:新品项目侧重APQP/PPAP节点和零公里PPM,量产项目加重售后PPM和客诉索赔的扣罚权重,每季度由质量总监召集评审会,根据实际客诉分布调整一次。
- PPM基数差异处理:不同车型的装车量差异极大,直接套用同一PPM目标值会导致小批量项目永远“吃亏”。建议按车型生命周期销量预测分三档设置PPM目标值和扣罚梯度,确保公平性。
- 包干基数分档:对于同时管理多个项目的质量主管,可以按项目产值、客户等级、索赔风险分设不同包干基数,高产值高风险项目给予更高包干基数,同时承担更严格的扣罚逻辑,保持激励与责任的对称。
此外,推行前务必将客诉定级流程、APQP节点定义、数据源责任人等内容固化到企业三级文件或质量手册中,避免因口径不一致引发管理反弹。某企业推行首月因未区分主机厂责任争议索赔,误扣罚导致现场人员抵触的教训值得借鉴——只有先统一数据确认规则,包干表才能真正落地。
总结与行动提纲
汽车零部件项目质量成本包干与风险扣减,不是一个额外的管理负担,而是将质量绩效从“看报表”转向“管成本”的关键抓手。落地时建议从以下动作切入:
- 第一周:与财务对齐各项目的包干基数分档,与销售/项目部门确认客诉数据提供流程和频率。
- 第二周:与研发团队明确APQP关键节点定义、PPAP提交标准,连同权重规则一并写入绩效包干表模板。
- 第三周:选取2-3个量产项目进行试运行,使用表格完成一次完整的五步填写与奖金核定,收集反馈并调整公式参数。
- 第四周及以后:正式发布制度并推广至所有面向主机厂的项目,每月定期复盘包干表结果,持续优化权重与扣罚梯度,确保质量成本包干真正成为驱动质量前移和成本闭环的核心机制。
总结与建议
质量成本包干与风险扣罚联动的核心,是把主机厂索赔金额、APQP/PPAP节点表现和项目奖金直接挂钩,让质量主管的月度绩效真正反映其项目质量管控水平。推动落地时,建议优先在索赔金额高、车型产量稳定的量产项目中试运行,用两到三个周期的实际数据校准包干基数、PPM目标值与扣罚梯度,再逐步推广到新品开发项目。
执行过程中需要守住三条底线:客诉等级与责任认定必须先于扣罚完成,避免误伤团队动力;APQP节点延迟必须当月兑现加减分,不让跨月传导的风险被表单“过滤”掉;包干基数和权重规则至少每季度复盘一次,根据实际的客诉分布、项目阶段和客户要求进行动态校准。只有持续迭代,包干表才能从一张考核单升级为驱动质量前移的管理抓手。
常见问题
汽车零部件企业推行质量成本包干后,PPM指标要求是否需要同步调整?
1. 推行包干制通常需要重新审视PPM目标的合理区间,建议按车型产量分档设定基准值,避免小批量项目因分母过小导致PPM畸高。
2. 零公里PPM和售后PPM应分别设置目标,并与主机厂最新供应商手册中的PPM门槛保持一致,确保内部考核与外部客户要求对齐。
3. 每季度可根据实际退货数据和客诉类型调整PPM目标,但调整应经过质量总监和项目负责人共同评审,防止频繁变动削弱考核权威性。
质量成本包干表是否适用于一级供应商下面的二三级零部件项目?
1. 包干表的底层逻辑同样适用于多层供应链,但需要根据客户协议调整索赔传递机制,将主机厂索赔按责任比例分解到对应层级。
2. 二三级项目通常缺乏直接的主机厂客诉数据,可以改用上一级客户的不合格品退货率和质量扣款作为替代指标输入包干表。
3. 在非直接配套项目中推行时,建议先建立内部索赔传导规则,明确各层级质量成本的责任归属,再引入包干基数和扣罚联动。
实施PPM包干后,如何避免质量主管为了控制扣罚而压低退货数据的上报?
1. 建立独立的退货数据复核机制,由质量保证部门或客户质量工程师直接从ERP/QMS系统提取数据,不经被考核人自行汇总。
2. 将数据准确性纳入否决条款,一旦发现瞒报或人为调整退货数量,直接取消当季项目奖金并记入个人绩效档案。
3. 定期与主机厂的索赔清单进行交叉比对,当内部退货数据与主机厂认定的责任件数出现持续偏差时,启动数据溯源和流程审计。
本文由 i人事 汽车零部件人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/934200
