在光伏EPC项目中,项目经理的奖金若仅与工程里程碑挂钩,看似过程清晰,实则埋下长期隐患。并网验收往往被当作“终点”,项目经理在拿满节点奖金后,对消缺响应速度明显下降,对首年发电量是否达标也缺乏足够关注。企业频频面临并网后缺陷积压、消缺逾期、安全事故追溯无力等被动局面,投资方索赔和回款拖延不断侵蚀项目利润。
不少EPC企业已经开始将视野从“建完移交”拉长至“首年稳定运行”。一线反馈中,“光伏项目经理奖金递延与发电量担保怎么挂钩”“并网验收消缺逾期扣奖金有模板吗”这类询问越来越密集。这说明行业需要一套将质量、安全与项目利润统一纳入激励闭环的实操工具。本文提供的《光伏EPC项目经理里程碑奖金与消缺联责模板(2026年版)》正是为此设计,可直接作为绩效架构的落地表单。
为什么项目经理奖金必须与并网质量、安全深度绑定
传统模式下,光伏EPC项目经理的绩效大多聚焦于开工、基础浇筑、组件安装、并网等里程碑节点。每完成一个节点,即释放对应比例的奖金。这种设计虽然易于执行,却割裂了建设与运营的责任链条。并网验收作为一个“通过性”节点,一旦完成,项目经理的激励迅速衰减,后续发电量是否达标、消缺是否及时关闭,往往只能依靠个人责任心而非制度约束。
安全维度的脱节同样严重。安全工时统计容易流于形式,部分项目为了保节点赶工期,对班前会、隐患排查等过程管控投入不足。因安全事故导致的停工、赔偿和声誉损失,常常远超单个节点的奖金额度,却很少与项目经理的核心收入形成强关联。将里程碑奖金池的一部分递延,并与安全绩效联动,本质是把项目部对质量安全的承诺变成可验证的经济契约。
这套联动模板的核心逻辑与适用项目边界

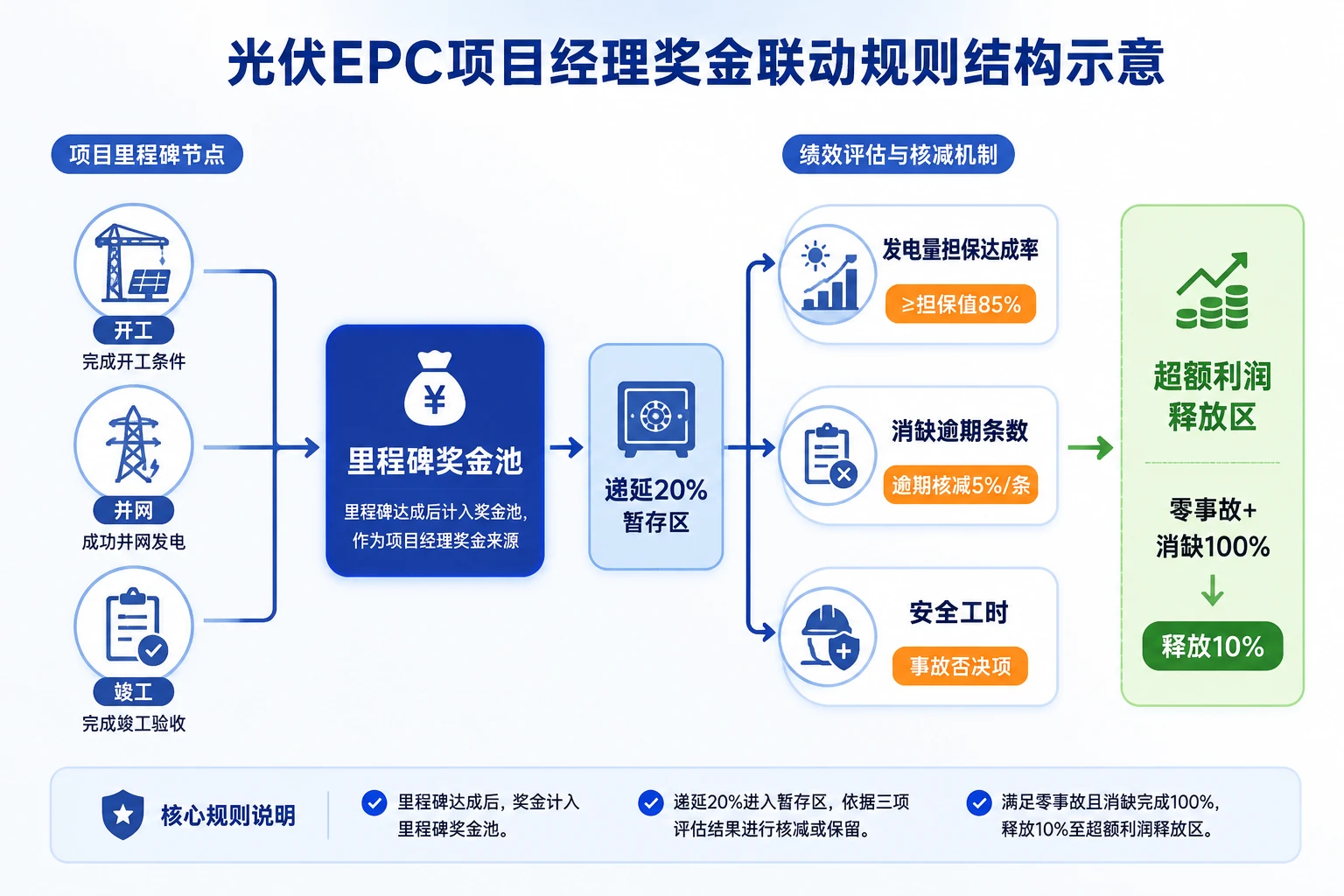

本模板的核心逻辑可以概括为“一池、一递延、三挂钩”。即设定一个全周期里程碑奖金池,将总奖金的20%递延至并网满一年结算;递延部分的最终释放金额,与发电量担保达成率、消缺逾期条数及安全工时/事故否决项三者联动计算。超前完成安全与质量目标时,还可触发超额利润分配机制,将项目超额利润的10%作为技术奖励追加给项目经理及团队。
该模板优先适用于大型地面光伏电站、复杂山地电站以及工商业屋顶分布式项目中合同额高、质量安全要求严格、存在明确发电量担保条款的EPC工程。对于小型户用光伏或纯劳务分包项目,因其担保条款和消缺闭环机制不完整,可简化部分指标后再参照使用。
常见误区澄清:递延不是克扣,联动不是变相惩罚
在与项目经理沟通中,常听到对“首年发电量低于担保值85%扣减递延30%”“消缺逾期一条核减年终奖5%”等规则的抵触。需要明确,递延部分的基准水平并未降低项目经理原本应得的奖金总额,只是在时间上把一部分收入后置,并赋予质量、安全维度的加减权。这是一种基于数据的对赌思维,而非单方面扣款。
模板同时设计了明确的正向激励通道:全年零质量事故且缺陷消除率达到100%,即释放项目超额利润的10%作为技术奖励。激励计算方式全部写入表单,项目经理可以在建设期就清楚看到高标准履约带来的个人收益增量,从而主动协调资源、管控分包商,而非仅仅“不发生事故”就万事大吉。
模板表单结构拆解:奖金池、里程碑节点与扣减释放规则

以下为模板的核心字段与联动规则总览,EPC企业可根据项目实际情况调整比例和触发线,但建议保持整体结构稳定,以年为单位持续迭代。
| 表单字段 | 字段说明与计算逻辑 | 数据来源/确认方 | 联动触发条件 |
|---|---|---|---|
| 总奖金池基数 | 按项目合同额的一定比例(如0.5%-1%)或固定金额核定,分拆至里程碑节点 | 公司薪酬委员会、项目部 | — |
| 里程碑节点1:开工及临建 | 占总池15%,完成审批后即时释放 | 项目经理确认、工程部审核 | — |
| 里程碑节点2:主体安装完成 | 占总池25%,以监理验收签认日为准 | 监理单位、业主代表 | — |
| 里程碑节点3:并网验收通过 | 占总池40%,并网后支付其中80%,剩余20%自动转入递延池 | 电网调度令、业主并网确认单 | 递延20%触发 |
| 发电量担保基准值 | 签约首年发电量(kWh),投标阶段确定,附环境修正条款 | EPC合同附件、技术协议 | 达成率与递延释放挂钩 |
| 首年发电量达成率 | 实际发电量÷担保基准值×100% | 业主或第三方检测机构月度报告 | 低于85%时,按每低1个百分点扣减递延池总额的2%,上限扣减30% |
| 消缺工单条数与闭环时限 | 并网后业主发出的缺陷通知单数量及承诺关闭时间 | 业主/监理缺陷通知系统、现场日志 | 逾期未闭环工单,每条核减年终奖5%,累计无上限,从递延池中扣除 |
| 安全工时统计 | 全周期安全工时累计数,含分包商工时 | HSE部门独立统计、交叉复核 | 发生损失工时事故即为否决项,递延池全额归零 |
| 零质量事故确认 | 以并网后12个月内未发生因施工质量导致的设备损坏或发电量中断事件为准 | 业主/运维团队书面确认 | 满足时,结合消缺100%闭环,触发超额利润释放 |
| 超额利润释放区 | 项目决算利润超出预期基准的部分,提取10%作为技术奖励 | 财务部核算、审计确认 | 全年零质量事故且缺陷消除率100%时全额释放,否则不启动 |
| 年终结算实发金额 | 递延池×(1-发电量扣减比例)-消缺逾期核减额-事故否决扣减+超额利润奖励 | HR/薪酬专员根据上述数据公式自动计算 | 并网满一年后10个工作日内完成 |
递延比例设为20%的考量
20%不是一个随意数字。根据常见项目奖金结构,并网节点奖金通常占总池的40%左右,递延其中的一半即整体20%,既能构成有效约束,又不至于过度挤占项目经理的当期现金流。递延过高达30%以上时,容易在项目一线产生抵触,反而弱化激励效果。实施时可视项目复杂度和业主严苛程度在15%-25%之间微调。
发电量达成率与扣减曲线的设计要点
模板设定了“首年发电量低于担保值85%启动扣减,扣减上限30%”的双重边界。引入启动阈值,是考虑到辐照资源年际波动等不可抗力,给予合理偏离空间;设置扣减上限,则避免极端情况下递延池被一次性清空,以致项目经理彻底放弃后段消缺配合。同时,建议在合同中约定,如因业主运维原因导致发电量异常,可凭第三方报告申请校准,数据口径必须提前在模板附录中明细。
安全工时与事故否决项的刚性执行
安全绩效在模板中具有“一票否决”属性。任何一起损失工时事故,直接导致递延池金额归零,且当年不启动超额利润释放。这对于大型地面电站和工商业屋顶项目尤具威慑力,可以倒逼项目部将安全投入前置,认真执行班前交底、高风险作业审批、分包商安全保证金等动作。安全工时统计由HSE部门独立运行,并每月向HR同步数据,避免项目经理自行修饰。
消缺逾期逐条核减的操作闭环
消缺完成率最难的是闭环验证。模板要求每一条缺陷通知单从“业主发出-现场确认-维修完成-监理复核-业主关闭”五个环节均有签字留痕,时间戳自动生成。逾期判定以约定关闭时间为准,如出现因备件采购周期等客观因素导致的延迟,需在逾期前申报延期,经业主书面同意后可不纳入核减。这一机制能有效推动项目经理在并网前就将常见缺陷提前整改,而非等到业主投诉后才被动响应。
传统激励方式与联动模板的效果对比
一些EPC企业在内部试点引入类似联动模板后,项目管理方式发生了明显改变。下表归纳了传统里程碑激励与联动模板激励在几个关键维度上的差异。
| 对比维度 | 传统里程碑激励 | 联动模板激励 |
|---|---|---|
| 责任周期 | 至并网验收基本终止 | 延伸至并网后首年完整运行周期 |
| 质量追溯 | 消缺依赖个人意愿,逾期频发 | 逾期消缺直接与年终奖金挂钩,闭环速度显著提升 |
| 安全管控 | 安全工时统计易走过场,事故损失难追溯 | 事故否决项让安全绩效与核心收入强绑定 |
| 发电量担保 | 缺乏激励动力去优化设计、施工质量以提升发电量 | 发电量达成率直接影响递延收入,主动优化系统效率 |
| 超额利润分享 | 无明确路径,优秀项目成果难反哺个人 | 零事故+100%消缺即打开利润分享通道,驱动持续改善 |
| 常见改善幅度 | 首年发电量达成率通常80%-90%区间波动 | 试点中可见达成率从89%提升至96%,零质量事故项目占比翻倍 |
六步填写与运行方法:从项目启动到奖金兑现
模板的生命周期与项目本身紧密绑定,建议EPC企业将其作为项目启动标准动作之一。具体运行可按以下六个步骤执行。
第一步:项目启动阶段设定奖金池与节点
适用对象为项目经理、HRBP和项目控制经理。在项目合同签订后两周内,依据合同额和技术协议核定总奖金池基数、四个里程碑节点金额分配比例,明确发电量担保基准值和启动扣减阈值。所有字段填入模板“基础参数区”,由项目经理签字确认、公司管理层审批后生效。此阶段最大的落地难点在于发电量担保值的合理设定,需要技术部门结合辐照数据、组件衰减率曲线综合测算,避免过高或过低。
第二步:月度采集发电量、消缺记录与安全工时
运行期,每月5日前由现场团队汇总上月实际发电量(经业主或第三方确认)、新增缺陷通知单及关闭情况、安全工时累计数据。这些数据由不同部门分别录入共享表格或信息化系统,HR与项目控制部门负责核查数据完整性。优先模块建议从消缺工单的标准化开始,因为消缺数据的可验证性最强,最容易快速跑通闭环。
第三步:里程碑节点核算与支付
每完成一个里程碑节点,由项目经理发起结算申请,附监理或业主签认文件。财务在3个工作日内支付对应节点奖金的即时部分。对于并网验收节点,自动将总奖金的20%划转至递延池,并通知项目经理当前递延金额与后续核减逻辑。这一步是实现递延机制的物理操作,必须做到零差错、全留痕。
第四步:并网满一年核算发电量担保达成率
并网运行满12个月后,采集连续十二个月的发电量数据,计算达成率。若低于85%的触发线,进入扣减计算;若达成率高于100%,可选择按合同约定给予正向系数,如超出部分按比例增加递延池。核算结果需经业主或第三方机构签字认可,避免未来争议。
第五步:依据消缺逾期条数与安全纪录计算年终扣减或释放
由项目控制部门汇总全年消缺工单闭环状态,逐条核对逾期情况,形成《消缺闭环核实表》。HSE部门出具《全周期安全绩效确认函》,载明有无损失工时事故。财务部按照模板公式计算最终实发金额,递交薪酬委员会审批。此阶段可能出现的争议集中在消缺逾期的责任归属上,需依据前期签认的记录逐项进行判定。
第六步:年度绩效面谈与奖金兑现
计算结果经项目经理本人确认后,于并网满一年后的次月工资日发放。HRBP与项目经理进行专项绩效面谈,不仅反馈扣减项,也要重点解读安全、质量优秀表现所释放的超额利润奖励。面谈记录进入个人发展档案,作为后续项目任命和薪酬定级的参考依据,帮助组织积累“重视长期价值”的绩效文化。
落地注意事项:数据真实性、跨部门协同与申诉机制
模板有效运行的前提是数据可信。发电量数据应以业主或第三方检测机构出具的月报为准,消缺闭环必须由监理签字闭环,安全工时统计须经HSE部门独立复核。任何人为修饰或延迟录入都会迅速瓦解模板的公信力。
跨部门协同是常见的“软钉子”。财务可能对消缺工单的逾期判定敏感度不足,HSE安全工时统计口径可能与生产部门不一致。建议在项目启动时成立一个由项目经理、控制经理、HSE负责人、财务BP组成的“绩效数据委员会”,每月召开一次15分钟的线上核对会,当场解决口径分歧。
必须建立正式的申诉与校准通道。当项目经理对发电量扣减比例或消缺逾期认定有异议时,可在3个工作日内通过书面方式提交申诉,由公司技术委员会或第三方专家在10个工作日内做出仲裁。申诉期间,无争议部分可先行发放,保障项目经理的基本权益,同时避免因个别争议拖延整体结算。
总结与行动建议:用一张表驱动项目全周期质量安全
光伏EPC项目的竞争已经从前期的报价、工期转向全寿命期的发电性能与安全信誉。将项目经理的里程碑奖金递延并与并网验收后的发电量达成率、消缺完成率、安全绩效联动,不是增加流程负担,而是让激励体系与项目最终价值对齐。一张结构清晰的《里程碑奖金与消缺联责模板》,可以将原本松散的责任串联成一个可追溯、可计算、可优化的闭环。
建议EPC企业在下一个大型地面电站或工商业屋顶项目启动时,将本模板嵌入标准开工流程。优先配置消缺工单标准化录入与安全工时统计两条数据线,快速跑通月度采集机制;同时利用数字化工具实现绩效数据的自动抓取与预警,降低人为操作风险。每完成一个完整项目周期后,组织复盘与模板版本迭代,逐步沉淀出适用于本企业的基准参数库,使项目经理绩效管理从“看进度”真正转向“看度电成本”与“安全价值”。
总结与建议
光伏EPC项目正在从“按期交付即成功”转向“全寿命发电价值兑现”。本文提供的里程碑奖金与消缺联责模板,通过递延20%奖金并与发电量担保达成率、消缺完成率、安全工时深度绑定,将项目经理的经济利益与电站长期质量安全对齐。模板不仅设置了清晰的扣减红线,更打通了零事故、零逾期消缺后的超额利润分享通道,使质量投入可以直接转化为个人收益。
建议EPC企业在采用此模板时,优先固化三条数据链路:消缺工单的全流程签认闭环、安全工时的独立复核、发电量数据的第三方确认。这三条链路决定了模板运行的公信力和持续性。同时,在项目启动阶段就将模板作为标准开工文件嵌入,避免事后补录或临时协商,并在第一个完整周期后组织复盘,按企业项目特征微调递延比例、扣减曲线和奖励触发条件。
长期来看,企业可以借助数字化绩效系统自动抓取表单中的关键指标,实现递延池的实时预警与预测。当多个项目的绩效数据沉淀后,便能形成本企业的基准参数库,推动光伏EPC项目经理团队从“保进度”向“保度电成本、保安全声誉”的观念转型。
常见问题
光伏EPC项目经理的里程碑奖金递延比例可以调整吗?
1. 可以调整,模板推荐的20%是基于并网节点奖金占比和项目经理现金流承受能力的平衡点。
2. 企业可根据项目复杂度、业主严苛程度在15%-25%之间浮动,但递延过低会弱化对并网后绩效的约束力。
3. 调整比例前需评估历史项目中并网后消缺压力的强度和发电量不达标的风险敞口,确保递延金额足以覆盖潜在扣减。
并网验收后消缺逾期怎么认定,延期申请会影响奖金核算吗?
1. 消缺逾期以缺陷通知单上约定的关闭时间为判定基准,从业主发出到监理复核关闭全部环节需有签字和时间戳记录。
2. 因备件采购周期、恶劣天气等客观原因导致的延迟,只要在逾期前向业主提交书面延期申请并获同意,可不计入核减条数。
3. 逾期核减直接作用于递延池中的年终奖部分,每条核减5%,因此主动管理消缺闭环凭证是项目经理的日常关键动作。
安全工时统计如何保证数据不被修饰,事故否决项是否会因小事故全额归零?
1. 安全工时由HSE部门独立统计并与分包商考勤记录交叉复核,每月同步至HR,项目部无法单独修改数据。
2. 模板中的事故否决项以“损失工时事故”为准,即导致人员缺勤一个班次以上的伤害事件,微伤、急救事件不触发否决。
3. 企业可以在模板附录中细化事故分级标准,明确哪些类型的事故对应扣减比例或否决,避免一刀切带来的争议。
首年发电量低于担保值85%时,递延奖金扣减的具体计算方式是什么?
1. 扣减是以达成率与85%的差值为基准,每降低1个百分点扣减递延池总额的2%,扣减上限为递延池的30%。
2. 例如实际达成率为80%,低于85%共5个百分点,扣减比例为10%,递延池剩余90%继续参与后续消缺与安全维度核算。
3. 若因业主运维不善导致发电量异常,项目经理可凭第三方检测报告申请校准,校准规则需提前写入模板附录。
本文由 i人事 光伏EPC人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/932477
