精装修项目现场,瓷砖切割浪费、辅料超额领用已是常态;更棘手的是,水电隐蔽工程节点一延再延,项目经理的月度收入却几乎不受影响。当甲供材损耗率持续突破定额、关键节点延期频发时,不少企业发现,问题的根源并非现场工人不熟练,而是项目经理的考核清单里根本没有材料损耗和节点进度的量化约束。
行业里已有先行者开始尝试“经营责任制”——将材料损耗率、节点延期天数与项目经理月度绩效直接绑定。但真正落到表单和执行层面,HR和工程总监往往会遇到同一类困境:定额定多少算合理?超损扣减比例怎么设计?延期扣罚与品质奖励如何平衡?本文提供的模板与联动规则,正是为解决这些落地难题而来。
使用背景:为什么精装修项目需要将损耗与延期纳入项目经理绩效
精装修工程的材料成本通常占项目总成本六成以上,其中甲供材又占大头。瓷砖、石材、腻子、管线等甲供材的损耗率,在绝大多数项目中都存在“定额形同虚设”的问题。某企业复盘多个批量精装项目后发现,瓷砖实际损耗率普遍超出定额2至4个百分点,但因为没有和项目经理的考核挂钩,超额领料审批一路绿灯,最终项目利润率被无声侵蚀。
同样被忽视的还有节点延期带来的连锁成本。水电隐蔽工程、墙地面铺贴、部品安装等关键节点一旦出现连续延期,不仅直接推高管理成本和人工窝工损失,还可能引发小业主集体索赔。某精装总包项目就因水电隐蔽工程节点反复延期,项目经理当月收入却未受任何影响,暴露出进度考核与薪酬脱节的结构漏洞。
当项目经理的责权利仍停留在固定薪酬或仅与产值挂钩时,材料和进度自然难以被自觉管控。“经营责任制+联适模板”的切入,就是要把这些隐性损失量化到个人,让项目经理在签字领料和排布计划时,能够直接感受到成本与进度的分量。
核心价值:经营责任制下考核联动的设计逻辑

有效的联责模板需要实现三重平衡:损耗与延期的扣罚要有足够痛感,但又不能脱离行业定额和不可抗力;品质交付奖励要足够有吸引力,但必须以零返修和客户满意度为硬门槛;整个联动规则必须足够简单,让项目经理自己就能按月算清绩效。

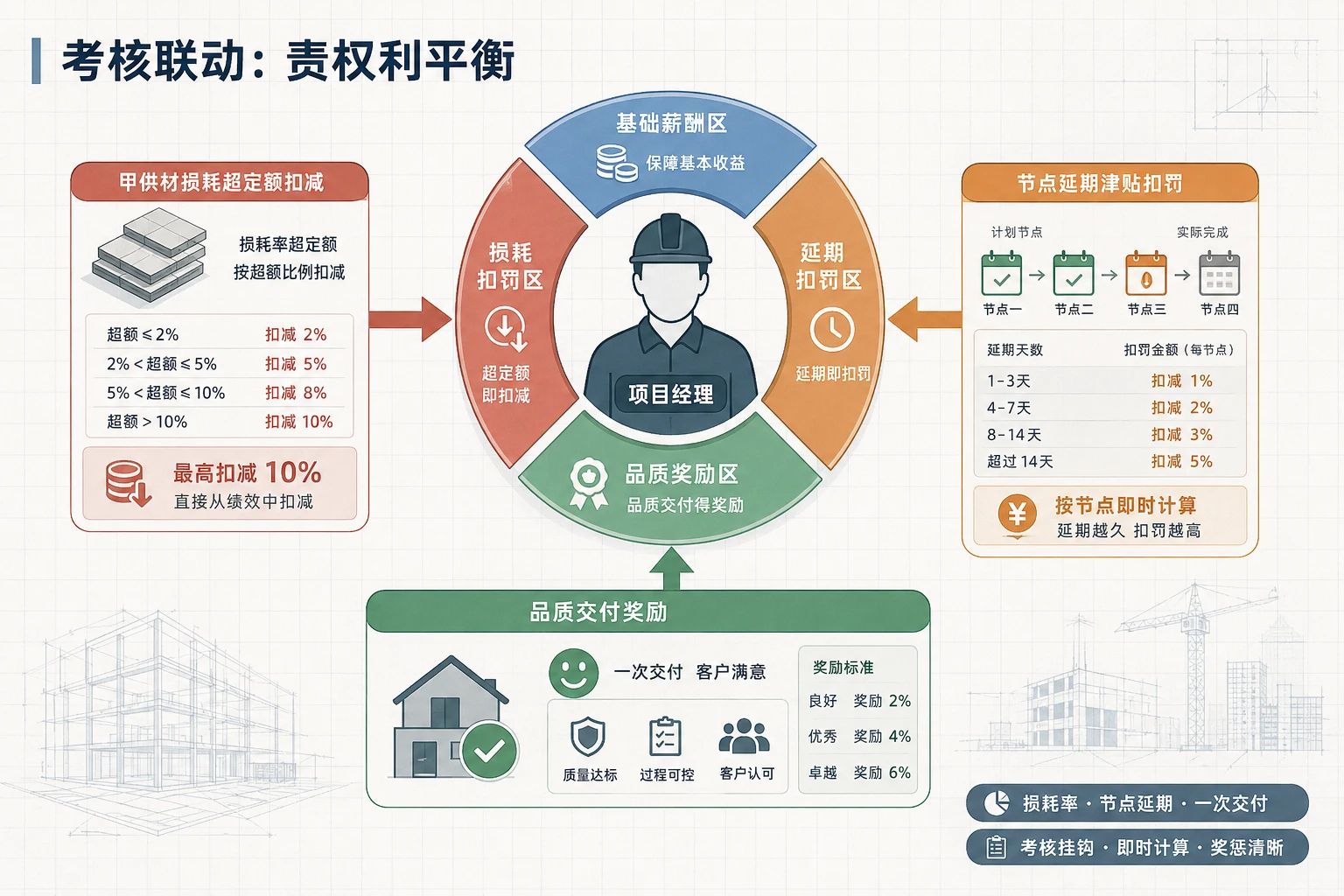

当前业内较为成熟的联动模式,是将项目经理月度绩效的30%与甲供材损耗率和关键节点延期直接挂钩。具体而言:设定主要甲供材(如瓷砖)的损耗定额,超定额3%以内只做预警提醒,超定额3%及以上则按比例扣减当月绩效;关键节点每延期一天,扣减当月津贴固定金额;同时设置季度零返修且交付评估达标的品质交付奖,对冲扣罚压力,引导项目经理关注一次交付质量。
这种设计逻辑把“成本—进度—品质”三个维度都放入同一张表里,使项目经理不能通过牺牲质量压缩损耗,也不能只顾赶工而忽视材料浪费,真正实现责权利统一。
常见误区与避坑指南
误区一:定额直接照搬国标或行业标准,不结合项目实际情况修正
国标或地方定额提供的损耗率是平均参考值,无法完全匹配不同精装标准、户型复杂度、供应商来料质量。直接套用国标定额,容易出现“定额太宽松导致无考核意义”或“定额太严苛导致项目经理集体抵触”两种极端。正确做法是依据企业近三个同类型项目的实际损耗数据,结合项目特征微调,形成分期可修订的“内部定额”。
误区二:只考核损耗率,忽略户均缺陷数
有的企业为了压降材料消耗,将损耗率作为唯一指标,结果项目经理要求班组过度节约,导致瓷砖空鼓、崩边、不平整等户均缺陷数上升,交付后返修成本反超节约的材料费。因此,模板必须将“户均缺陷数”“一次交付合格率”作为品质交付奖的否决项,损耗控制不能以牺牲交付质量为代价。
误区三:节点延期扣罚不区分责任主体
直接将所有节点延期扣罚全额落在项目经理身上,会导致项目经理在申报施工计划时预留过多缓冲,反而降低整体效率。合理的做法是区分“项目经理可控延期”和“不可抗力/上游延期”,并对后者设置免责或减责流程,同时配套施工计划报审与过程确认机制。
模板结构拆解:从字段到数据流
一份可直接套用的“精装项目经理月度绩效联责考核表”应包含五个功能区块,每个区块对应明确的数据来源和审核节点,确保考核结果可以追溯、复核。
| 功能区块 | 核心字段 | 数据来源 | 审核节点 |
|---|---|---|---|
| 基础信息区 | 项目名称、考核月份、项目经理、项目总面积、当月计划产值 | 项目立项信息、月度经营计划 | 工程部经理确认 |
| 损耗考核区 | 甲供材品类、定额损耗率、实际损耗率、超损比例、对应绩效扣减比例、当月扣减金额 | 材料领用台账、预算清单、盘点数据 | 材料员提报、成本专员复核 |
| 节点延期区 | 关键节点名称、计划完成日期、实际完成日期、延期天数、每日扣减标准、扣减金额、延期责任认定 | 施工进度计划、监理日志、现场确认单 | 施工员提报、项目经理确认、工程副总审批 |
| 交付评价区 | 户均缺陷数、一次交付合格率、客户满意度评分、交付评估等级 | 分户验收记录、交付评估报告、客户满意度调查 | 质检组、客服部 |
| 签字确认区 | 项目经理签字、成本专员签字、工程副总审批、HR备案 | —— | 存档并作为月度薪酬计算依据 |
这五个区块形成完整的数据链,让材料损耗、节点延期的每一个扣减动作都有确切的数据支撑,避免因记忆偏差或人情因素导致的考核争议。
填写步骤与计算示例:瓷砖损耗、延期扣减与品质奖核算
以下以瓷砖损耗超定额3%扣减绩效10%、节点延期一天扣减500元、季度品质交付奖最高2000元为例,逐步说明填写与计算逻辑。
步骤一:录入基础信息并确认月度绩效基数
假设项目经理月度绩效总金额为8000元,其中与损耗和延期联动的部分占30%,即2400元。该部分绩效将根据损耗考核和节点延期实际完成情况浮动。
步骤二:填报甲供材损耗数据并计算扣减
依据材料领用台账和现场盘点,计算当月瓷砖实际用量与理论用量的差值,得出实际损耗率。当实际损耗率超出定额3%以上时,按超损比例扣减联适绩效部分。示例如下:
| 考核项 | 定额标准 | 实际值 | 触发条件 | 计算规则 | 当月扣减金额 |
|---|---|---|---|---|---|
| 瓷砖损耗率 | ≤5% | 8.2% | 超定额≥3% | 绩效10%即2400×10% | 240元 |
| 节点延期天数(例:水电隐蔽工程) | 按计划完成 | 延期3天 | 每延期一天 | 500元/天×3天 | 1500元 |
| 联适绩效小计 | — | — | — | 原联动绩效2400元-扣减合计 | 2400−1740=660元 |
如果当月还有其他节点也发生延期,扣减金额累加,但建议设置扣减上限,例如月度联动绩效部分最多扣至0为止,不倒扣基础工资。
步骤三:核算品质交付奖
品质交付奖按季度核算,不与月度扣罚直接冲抵。当季度内所有竣工批次户均缺陷数低于企业内控标准、一次交付合格率达标且客户满意度评估达到“满意”等级,项目经理可获得品质交付奖2000元。这一设置让项目经理在月度被扣罚后仍有正向激励,避免因连续扣罚导致消极管理。
步骤四:签字确认并联动薪酬
考核表经各方签字后,HR将最终联动绩效金额和季度品质交付奖并入当月或次月薪资发放,同时归档备查,作为年度项目经营责任考核的依据之一。
量化收益与管理预期
从已采用类似联责模板的精装修项目复盘情况来看,推行后通常可在两个完整季度内观察到以下变化:甲供材损耗率向定额回归的速度明显加快,瓷砖等主材超定额损耗比例收窄;关键节点按期完成率提升,月度施工计划执行的可控性增强。更关键的是,项目经理从过去单纯关注产值和回款,转向主动审核领料单据、提前排除节点延误风险,管理重心自然向成本与进度靠拢。
传统管理方式下,材料浪费和延期损失多由公司承担,考核与薪酬脱节;而将损耗与延期量化嵌入月度绩效后,项目经理对每一批甲供材的进场、切割、废料清运都会给予更多关注,连锁带动班组也更规范用材。这种从“公司着急”变为“项目经理着急”的转变,正是经营责任制联责模板带来的核心价值。
应用建议:模板嵌入日常管理的配套动作
使用前:夯实定额基准与历史数据
在正式启用模板前,成本部和工程部需联合梳理近一年内类似精装项目的瓷砖、腻子、管线等主要甲供材的实际损耗数据,结合行业定额和企业目标,制定第一版内部定额。同时将关键节点清单化,明确每个节点的最晚完成标准和延误认定规则,避免后续扯皮。
使用中:建立月度对账和复核机制
每月5日前,由材料员提报上月甲供材领用与盘点数据,施工员提报节点实际完成日期,成本专员根据模板自动计算扣减金额。所有数据需经项目经理本人确认,工程副总审签,确保透明。过程中如出现因供应商材料问题导致损耗异常或上游工序延误,项目经经理可在签字时提交书面说明,由工程部裁定免责或部分免责。
使用后:按季度复盘并修订考核参数
每季度召开一次经营责任制复盘会,分析损耗率、延期天数、户均缺陷数的变化趋势,评估扣罚与奖励的激励效果,决定是否调整定额值、扣减比例或津贴标准。这一动作既能防止模板执行僵化,又能不断校准考核精度,使模板始终贴近真实业务。
总结与行动清单
精装修项目的成本与交付管理,最终要落到项目经理这一个关键支点上。一张设计得当的绩效联责模板,能把甲供材损耗率、节点延期和一次交付质量统一纳入月度和季度的薪酬计算公式,让“经营责任制”从理念转化为可执行的管理工具。
建议企业按以下顺序启动落地:先选定一个在建精装项目试点,用历史数据设定损耗定额和关键节点;其次导入本模板并培训项目经理与相关数据提报人员;第三执行一个完整季度后,依据复盘结果微调参数,再进行横向推广。当项目经理的算账方式和公司的经营目标一致时,材料浪费和交付延误便不再是无解的难题。
总结与建议
精装修项目能否在材料成本与交付进度上实现突破,最终取决于项目经理的权责是否被量化到日常考核里。这套绩效联责模板将甲供材损耗率和关键节点延期直接换算为月度绩效的增减,同时用季度品质交付奖守护一次交付合格率,形成“成本-进度-品质”三角联动的闭环。
推行初期建议遵循三项原则:第一,内部定额必须从企业自身的历史数据中生长出来,避免直接照搬外部标准;第二,扣罚与奖励的力度需要经过一个完整季度的试跑后再微调,扣罚上限和免责情形要提前写入制度;第三,模板的运转离不开材料领用台账、施工计划报审和分户验收记录的同步配套,缺少任何一环都会让考核失去公信力。
长期来看,经营责任制联责模板不仅是薪酬工具,更是一套让项目经理主动管理损耗和进度的经营语言。当每一批瓷砖的超额损耗、每一个节点的延期都直接牵连个人收入时,精装修项目的利润底线和交付信誉才能真正被守牢。
常见问题
精装修项目甲供材损耗率定多少合理?直接套用国家定额可以吗?
1. 国家或地方定额提供的是行业平均参考值,不完全匹配具体项目的精装标准、户型复杂度和材料规格。
2. 直接套用外部定额容易出现标准过松或过紧,建议以企业近三个同类项目的实际损耗数据为基准,再结合项目特征微调。
3. 以瓷砖为例,批量精装项目的内部定额通常设在4%~6%之间,但需按不同规格和铺贴方式分项设定。
4. 首版定额运行一个季度后,应根据实际数据复盘并修订,避免长期使用偏离真实的标尺。
节点延期扣罚时,如何区分是项目经理责任还是不可抗力造成的?
1. 应提前将关键节点分为“项目经理可控节点”和“上游/外部因素节点”两类,并在模板的延期责任认定栏中注明。
2. 对于上游工序延误、甲供材到货滞后、极端天气等不可抗力因素,项目经理可在签字时提交书面说明,由工程副总裁定减责或免责。
3. 施工计划报审时应要求项目经理列出每节点的前置条件和风险预案,后续判定责任时有据可查。
4. 扣罚只落在项目经理可控范围内的延期,才能让考核发挥正向约束,避免其被迫预留大量缓冲影响整体效率。
季度品质交付奖和月度损耗扣罚是什么关系?会不会抵消激励效果?
1. 两者各自独立核算,月度损耗和延期扣罚影响当月联动绩效,季度品质交付奖按整季度交付结果发放,不直接冲抵扣罚金额。
2. 品质交付奖设置零返修和客户满意度硬门槛,项目经理无法通过压缩材料消耗或赶工来获取奖励,反而需要兼顾一次交付质量。
3. 月度扣罚带来成本与进度压力,季度奖励保留品质牵引力,双重作用促使项目经理在三个方面平衡资源分配。
4. 从已试点项目反馈看,项目经理普遍将品质交付奖视为挽回月度损失的正向通路,整体管理动作更加积极。
推行绩效联责模板后,项目经理月度绩效会不会被扣到非常低?如何设置保护下限?
1. 模板在设计上明确扣减仅针对月度绩效中与损耗和延期联动的那部分,通常占比30%,并不触及基础工资和其他固定津贴。
2. 建议设置扣减上限,例如联动绩效部分最多扣至0元为止,不倒扣基本工资,以维护项目经理的基本收入安全感。
3. 同时通过季度品质交付奖提供新的增收口子,项目经理完全有机会通过提升一次交付质量弥补甚至超过月度扣罚。
4. 此外,每月对账和复核流程让项目经理能提前感知风险并及时纠偏,避免连续数月出现大幅扣减。
本文由 i人事 装饰装修工程人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/932244
