2026年工程项目节点奖金事故全额扣除与返还规则模板实操版)

2026年工程项目节点奖金事故全额扣除与返还规则模板

工程项目普遍将主体封顶、竣工验收、竣工结算等主节点设为奖金池发放里程碑,项目团队逐期兑现激励。但当重大安全质量事故发生时,奖金该怎么扣、整改完成之后能不能返还、按什么标准核算,往往是“口头约定多、书面规则少”。一旦处理失当,不是一刀切永久扣光,大幅挫伤一线积极性,就是模糊承诺返还,最终引发薪酬争议甚至劳动纠纷。

不少项目经理追问:“节点奖金出安全事故怎么扣,有没有模板”“全额扣除后,整改合格了还能返还不”。这些问题指向同一个缺失——企业缺少一套与事故等级挂钩、可量化核算的节点奖金事故扣除与返还规则。本文将围绕这一缺口,给出从模板字段、分步操作到系统落地的一整套参考方案,帮助管理者建立清晰的项目经理风险金管理闭环。

节点奖金的风险管理,关键是建立一套可核算、可验收、可返还的规则闭环,让事故扣款有据可查,整改返还有尺可量,从制度层面守住安全质量事故薪酬绩效之间的量化底线。

为什么需要一套事故关联的节点奖金扣除返还规则

在工程总承包、光伏EPC等场景中,节点奖金是实现项目激励的核心抓手。企业将整体激励盘拆分为若干节点奖励,与进度、质量、安全指标挂钩,本意是驱动团队聚焦每个里程碑。然而,多数企业在奖金方案里详细定义了“发什么”“发多少”,却对“什么时候不发”“发了能不能追回”语焉不详。

一旦发生安全质量事故,管理者面临两难:全部扣光,可能让项目部整体士气坍塌,尤其事故并非全员责任时更显不公;只扣不管返还,则等于放弃了对整改质量的约束力。个别企业曾因未事先约定返还规则,在项目经理完成整改后仍拒绝补发奖金,被认定为单方违约。还有企业采用账外操作,靠部门领导个人承诺来安抚骨干,结果换人即推倒重来,经营责任制形同虚设。这些乱象的背后,都是规则缺位。

这套规则适用哪些项目和节点奖金体系

该规则模板主要适用于设置多节点奖金池的工程项目,包括但不限于光伏EPC、风电、基建、工业厂房等。适用条件清晰:企业已划分出主体封顶、安装完成、竣工验收、竣工结算等主节点,并为每个节点预留了一定规模的奖金池;奖金的发放采用递延方式,与节点进度和相关绩效指标挂钩。

触发全额扣除或部分扣除的事故,应限定为政府监管部门或企业内部认定的一般及以上安全质量事故。对于轻微缺陷、一般性不符合项,建议另行设计单次扣分或绩效减发机制,不纳入节点奖金池的“全额扣除”范畴,防止奖金波动过大导致核心人员流失。

全额扣除与部分返还最容易踩的五个坑

第一,把“全额扣除”等同于永久作废。不少管理者和项目人员默认“出了事故奖金就别想了”,即使整改达标也不启动返还核算。这种认知直接切断了事后补救的动力,容易造成“破罐破摔”。

第二,整改完成后迟迟不核算返还。有些项目在整改验收合格后,管理层未按规定时间发起返还流程,奖金池被长期冻结。时间一长,原项目团队成员变动,责任归属不清,返还变成一笔糊涂账。

第三,事故等级模糊导致扣除幅度扯皮。一般事故和较大事故在预案中未做区分,现场实际判定时,项目经理、安全部门、人力资源各执一词,扣除比例从30%到100%反复拉扯,最终只能“领导定调”。

第四,返还系数与整改质量脱钩。整改是否彻底、是否复发了同类问题、是否因整改延误了下一个节点,这些要素没有反映在返还系数中。结果返还变成了走过场,或只凭个人印象打分。

第五,账外操作冲击薪酬合规。部分企业在奖金扣除和返还上没有走正式的薪酬绩效审批程序,而是用现金补助、报销额度等方式私下补偿,不仅违反内控制度,也为后续审计和用工风险埋下隐患。

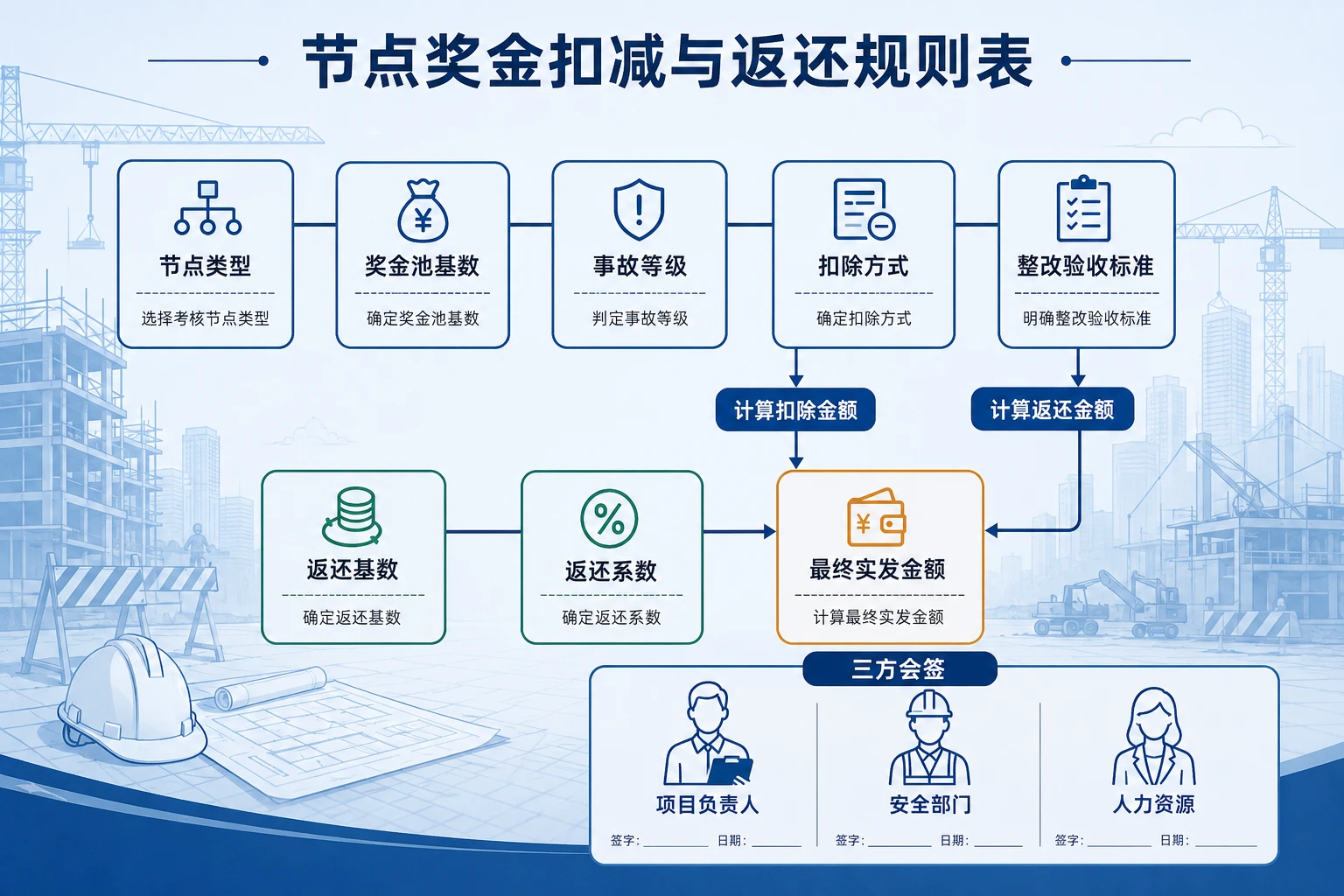

模板结构:节点奖金扣减与返还规则表的字段说明

2026年工程项目节点奖金事故全额扣除与返还规则模板

要把口头约定转化为可执行的工程项目奖金模板,核心是一张结构清晰、字段完整的核算表。下表给出了推荐的核心字段、填写口径与各字段间的核算关系,企业可根据自身组织层级和事故分级标准进行微调。

字段名称 填写说明 核算关系
节点类型 主体封顶、竣工验收、竣工结算等主节点名称 用于定位被影响的奖金池
奖金池基数 该节点原定可发放的总奖金金额(元) 所有后续扣减和返还的计算基准
事故等级 按企业或法规分级,如一般、较大、重大、特别重大 关联扣除方式与扣除比例
事故简述 说明事故时间、部位、直接原因及定性结论 为审批和审计提供依据
扣除方式 全额扣除 / 部分扣除 全额扣除时扣款=奖金池基数;部分扣除时需填写后项
部分扣除比例 仅部分扣除时填写,如30%、50% 扣除金额=奖金池基数×部分扣除比例
整改验收标准 明确整改须达到的技术、安全、管理验收条件 是否满足标准决定是否启动返还核算
整改完成日期 验收通过并签字的日期 必须晚于事故日期,且在企业规定时限内
返还基数 通常等于实际扣除金额 作为下一步计算返还金额的基础
返还系数 根据整改效果、是否复发、延时影响等综合评定,范围0%-100% 返还金额=返还基数×返还系数
最终实发金额 奖金池基数-扣除金额+返还金额 为实际发放额,应等于薪资档案中该项目金额

上述字段中,“扣款金额”和“返还金额”均须经过项目负责人、安全部门和人力资源三方会签。一旦填写完成,该表就成为节点奖金事故扣除风险金返还规则执行的唯一依据,任何口头承诺都不应替代书面核算记录。

分步填写与核算操作指南

建议项目企业按照以下六步推进每一次事故触发后的奖金处理,确保核算过程透明、可追溯。

第一步:确定受影响的节点奖金池。事故发生所在施工阶段,对应哪个或哪几个主节点,列出其奖金池基数。若事故影响跨节点,如主体封顶阶段事故导致验收节点也受影响,则需分别列出。

第二步:填报事故信息。在模板表中完整填写事故等级、事故简述,并附上安全部门出具的事故调查报告编号,使定性有据。

第三步:核定扣款金额。根据事故等级匹配预设的扣除方式:对较大及以上事故通常采用全额扣除;一般事故可适用部分扣除,比例由企业薪酬绩效制度预先规定,避免一事一议。

第四步:记录整改过程。将整改方案、整改责任人、计划完成时间在项目管理系统中留痕。模板表中的“整改验收标准”填入具体的量化验收条目,如“混凝土强度达到设计值”“安全防护通过第三方检测”等。

第五步:验收通过后核算返还。验收签字后,将“整改完成日期”填入,并由安全、质量、项目三方共同评定返还系数。返还系数的评定建议参考整改是否一次通过、是否有同类隐患复发、是否对总工期产生实质延误三个维度,各维度权重可在事前明确。核算出的返还金额须再次会签。

第六步:生成最终奖金发放清单。将最终实发金额填入当月薪资计算表,作为该节点的实发奖金进入薪酬发放流程。所有记录归档保存,保证在项目经理风险金相关审计和人员异动时能够追溯。

落地应用中的配套规则与系统衔接建议

模板只是起点,真正让规则跑起来还需匹配制度与工具。

制度层面,企业应修订《项目激励管理办法》,明确节点奖金与事故扣减的关联条款;在劳动合同或项目责任制协议中补充“安全质量事故触发奖金扣除与返还”的具体约定,确保程序合法。同时,将审批层级固化为:项目经理初核—安全管理部复核—人力资源部核算—公司管理层审批。

工具层面,建议将风险金、节点奖金等设为独立的薪资项目。在 i人事等薪资管理系统中,这类公司级薪资项目可以统一管理,规范薪资项使用。当事故扣款和整改返还数据录入后,系统可自动比对多表数据,避免财务、人力资源和项目部之间因手工拼表导致的金额偏差,使得每一笔节点奖金事故扣除风险金返还规则的核算都有据可查。

用前检查清单:在首次启用规则前,确认当前所有在建项目的节点奖金池已明确基数、事故等级标准已与安全部门对齐、模板表已纳入企业正式的薪酬表格体系。

用中衔接:每次事故发生后,人力资源部须在3个工作日内发起奖金冻结与模板填报流程,并在整改完成后规定时限内完成返还核算,避免拖延造成团队成员不满。

用后复盘:每半年对事故扣减和返还记录进行一次复盘,分析高发节点、高频事故类型,反向优化安全质量事故预防措施和经营责任制考核权重,让规则不只用于“秋后算账”,更服务于过程改进。

总结与行动清单:把风险关进规则笼子

工程项目奖金模板的真正价值,不在于惩罚性地扣钱,而在于为每一项安全质量后果提前锁定了量化处理路径。当项目经理知道扣除之后还有清晰的返还机制,整改就有动力;当企业能用一套规则代替个人裁量,薪酬激励的可预期性就大幅提升。

建议企业采取三步行动:

  • 第一步,梳理现状。列出所有在建和即将开工项目的节点奖金池,确认每个池的基数、发放条件和现有的扣款约定,识别规则缺口。
  • 第二步,对齐标准。联合安全、工程、人力资源三方,统一事故等级认定口径,明确每类事故对应的扣除方式与返还系数评定维度,并将结果写入《项目激励管理办法》。
  • 第三步,试点先行。选择一个规模适中的项目先按模板运行一个完整周期,收集节点扣款、整改返还的全部数据,总结流程堵点后再全公司推广。

用好规则与工具的组合,企业就能在工程项目的每一次奖金核算中,清晰回答“为什么扣”“扣多少”“怎么才能拿回来”这三个关键问题,让项目经理风险金的管理真正从被动应对走向主动防控。

总结与建议

节点奖金事故扣除与返还规则的核心价值,在于把安全质量后果转化为可核算、可验收、可追溯的量化闭环。企业应优先完成三件事:第一,将现有所有在建项目的节点奖金池基数、发放条件和扣款约定全面梳理成册,明确规则缺口;第二,联合安全、工程和人力资源部门,统一事故等级认定标准,并提前固化每一等级对应的扣除方式和返还系数评定维度,写入正式的《项目激励管理办法》;第三,在试点项目中全流程运行模板,用真实数据检验从事故触发、扣款核定到整改验收、返还核算的每一个环节,优化后再全公司推广。规则落地的同时,企业还应将风险金和节点奖金设为人力资源管理系统中的独立薪资项目,用系统自动比对代替手工拼表,降低核算差错和合规风险。

长期来看,这套模板的效用不止于处理单一事故。持续积累的扣减与返还数据可以帮助企业识别高发事故节点和薄弱管理环节,反向推动安全防护措施和经营责任制考核权重的优化,使奖金规则从被动扣款工具升级为主动防控引擎。

常见问题

项目经理风险金在发生一般安全事故后,是否可以只扣部分而不是全额扣除?

1. 一般安全事故通常适用于部分扣除,具体比例应在企业的《项目激励管理办法》中提前明确,如30%或50%,避免一事一议造成的扯皮。

2. 部分扣除的前提是事故等级已经被安全部门书面认定为“一般事故”,较大及以上事故则多采用全额扣除。

3. 决定部分扣除时,必须在节点奖金扣减与返还规则表中载明扣除方式为“部分扣除”,并写明扣除比例和对应的奖金池基数,用于后续核算。

4. 即便只采用部分扣除,剩余未扣部分通常仍需在整改验收合格后方可释放,以保持对整改质量的约束力。

整改验收合格后,之前被全额扣除的节点奖金能按什么规则返还?

1. 返还规则的核心公式为:返还金额=返还基数×返还系数,其中返还基数一般等于实际扣除金额。

2. 返还系数由安全、质量和项目三方根据整改是否一次通过、同类隐患是否复发、是否对总工期产生实质延误三个维度综合评定,范围在0%至100%之间。

3. 返还核算必须在整改完成日期填入模板表,且经三方会签后生效,任何口头承诺都不足以作为补发依据。

4. 如果整改验收未达到预设的标准,返还系数可以评定为0%,这意味着扣除的奖金不再返还,企业须在事前将这一规则在劳动合同或项目责任制协议中明确约定。

工程项目奖金模板中的风险金返还规则,能否在不同项目间通用?

1. 模板的主体结构(节点类型、奖金池基数、事故等级、扣除方式、整改验收标准、返还基数、返还系数、最终实发金额)在企业内部可以通用,以保证核算口径一致。

2. 不同项目的具体返还系数评定权重、部分扣除比例和整改验收指标,可根据项目类型(如光伏EPC、基建、工业厂房)和业主合同要求做微调,但调整后的规则必须写入该项目专用的《项目激励管理办法》附表。

3. 通用模板的最大优势在于,当项目经理在不同项目间调动时,风险金核算逻辑不变,避免因规则差异引发争议。

4. 企业应每隔一年至两年对模板进行一次修订,将复盘中发现的高发事故节点和改进措施吸纳进新的模板版本,持续迭代。

本文由 i人事 工程项目人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/930417

(0)
