光伏EPC多项目里程碑奖金池怎么设计:项目经理绩效、延期扣减与责任划分(2026年版) | i人事-智能一体化HR系统

光伏EPC多项目里程碑奖金池怎么设计:项目经理绩效、延期扣减与责任划分(2026年版)

光伏EPC多项目里程碑奖扣责任与奖金池释放设计(2026年版)

光伏EPC项目进入多项目并行施工阶段后,里程碑奖金池往往会从激励工具变成争议焦点。原因通常并不在于企业有没有设奖金池,而在于节点兑现口径不统一、跨专业穿插影响难拆分、延期扣减责任无法被清晰证明。

尤其在土建、安装、电气、调试、资料报审与并网配合同时推进的场景下,一个并网节点背后往往串着多条链路。只要其中一环没有前置签认材料,项目经理绩效考核就容易与现场负责人、资料员的实际贡献脱节,奖金发放时也更容易出现项目部内部扯皮。

本文聚焦光伏EPC项目里程碑奖金池设计,结合节点兑现、资料协同、多项目并行和延期扣减等高频问题,给出一套更适合写入绩效规则的责任划分与分段释放框架。

里程碑奖金池能否真正发挥作用,取决于三件事:节点是否可签认,责任是否可拆分,延期扣减是否可复核。对于光伏EPC项目,奖罚规则必须落到具体业务动作,而不是停留在岗位名称。

多项目并行施工下,里程碑兑现为什么总会引发责任争议

并行施工期的核心矛盾,是节点看起来属于一个结果,实际却由多个角色共同完成。企业如果仍然把“并网完成”“验收通过”设为单点兑现条件,就会把过程中的协同问题全部压缩到最终奖扣时集中爆发。

项目管理实践看,争议最常出现在三个位置:前序交面不完整、跨专业返工反复、资料协同滞后。只要这三个位置没有被写进节点条件,里程碑奖金池就很难做到公平释放。

先定三条原则:节点可签认、责任可拆分、奖扣可复核

要让项目经理绩效和延期扣减具备执行性,企业需要先把原则写清,再去设计奖金池释放比例。

节点可签认:每个关键节点必须有签认材料

例如交面确认、设备到货确认、调试记录、隐蔽验收资料、报审台账等,都应成为节点兑现的前置证据。没有签认材料,后续复核时只能依赖口头说明。

责任可拆分:同一节点允许设置主责与协同责任

一个并网节点可以对应项目经理主责统筹、现场负责人主责执行、资料员主责报审闭环。这样更符合光伏EPC项目的实际链路,也有利于明确延期扣减对象。

奖扣可复核:延期原因必须分类处理

管理失误、协同失误、外部因素和业主原因不能混为一类。只有先分清可控、半可控、不可控,再谈扣减比例,奖罚规则才具备说服力。

典型争议场景拆解:工期延期到底该扣谁

下面两组高频场景,基本覆盖了光伏EPC项目里程碑奖金池争议的主要来源。

场景一:土建晚交面,安装无法进场

问题:基础和支架区域交面延迟,安装班组已到场,但无法展开实质作业。项目经理认为属于前序交付问题,现场负责人认为自己已经完成了人员与机具准备。

直接影响:安装节点兑现被迫顺延,项目经理绩效与现场负责人考核同步承压,班组待工成本上升。

连锁反应:如果企业没有提前确认交面条件、资源切换方案和预警动作,这类延期很容易被简单归入“现场执行不到位”,从而引发奖扣不服。更常见的后果,是后续为了追回工期压缩调试与资料整理时间,给并网节点埋下新风险。

场景二:并网未完成,问题出在资料不齐

问题:验收和并网手续推进受阻,表面看是资料员提交滞后,实际原因可能是隐蔽验收记录未及时归档、设备资料不完整、调试报告晚交或签证版本不一致。

直接影响:并网节点无法按期兑现,里程碑奖金池集中发放被延后,项目经理、资料员和各专业负责人之间出现责任争议。

连锁反应:如果企业只按“资料岗位负责资料”一刀切扣罚,后续资料协同会更被动,前端专业人员缺少及时提交记录的约束,资料问题会反复在多个项目中复制。

场景三:电气调试反复返工,延期责任指向混乱

问题:调试阶段多次返工,现场容易把延期集中归到电气或调试岗位,但实际可能涉及设备到货偏差、安装质量缺陷、联调组织不足或外部送电窗口变化。

直接影响:节点兑现口径混乱,现场团队对项目经理绩效结果缺少认同,后续复盘也难以形成改进动作。

连锁反应:如果没有“直接责任+前置责任+外部因素”的拆分方法,延期扣减会持续依赖主观判断,奖金池释放规则就很难稳定执行。

责任划分模型:项目经理、现场负责人、资料员分别对哪些节点负责

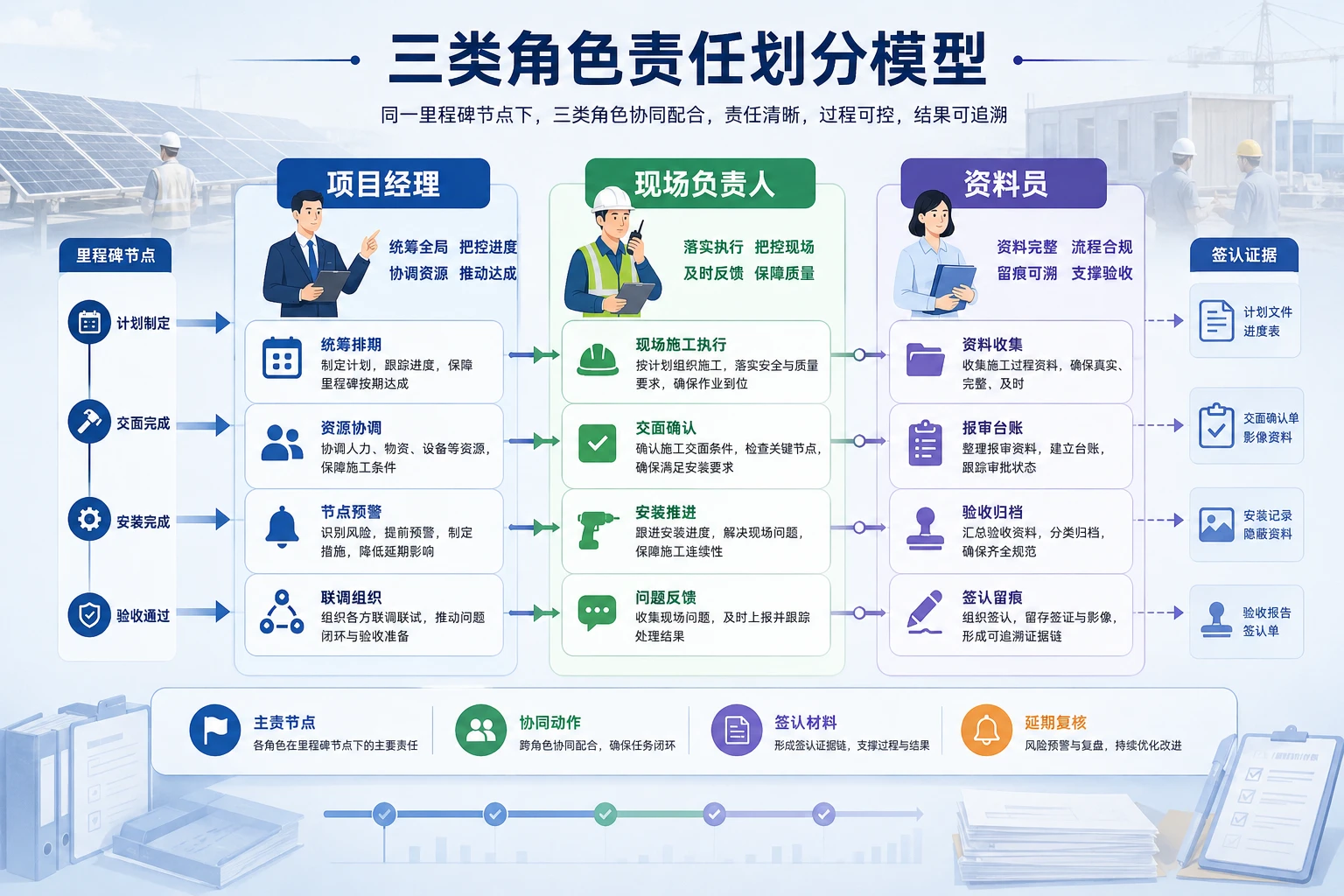

光伏EPC多项目里程碑奖扣责任与奖金池释放设计(2026年版)

责任边界要写到节点上,才能真正服务于项目管理。下表可作为光伏EPC项目里程碑奖金池和项目经理绩效规则的基础版本。

角色 主责范围 协同责任 常见免责条件 建议签认材料
项目经理 总进度统筹、资源协调、关键节点预警、跨专业穿插组织 交面条件确认、并网前联调组织、外部窗口协调 已发出预警并完成资源调整建议,延期主因属于外部或前序不可控 周计划、预警记录、协调纪要、节点确认单
现场负责人 现场执行、班组组织、施工面安排、机具与工序衔接 交面复核、质量缺陷整改、调试配合 前序交面未满足进场条件,且已形成书面确认与调整记录 交面确认、施工日志、资源到位记录、整改闭环单
资料员 资料完整性、时效性、版本准确性、报审流转 收集各专业原始记录、催办签证、并网资料归档 前端专业资料未按时提交,且已形成催办与退回记录 资料台账、报审记录、退回记录、版本更新记录

项目经理绩效要看统筹动作,不只看最终节点

项目经理在光伏EPC项目中承担的是总协调责任,因此绩效规则不能只看节点结果,还要看预警、资源调度、交面确认和联调组织这些中间动作。缺少过程动作记录,最终很难证明其是否尽到管理责任。

现场负责人适合绑定“可施工条件”与“现场组织效率”

现场负责人最容易被动背负延期责任,但很多延期并非纯粹执行问题。更合理的做法,是把其责任绑定在进场条件复核、班组调配、施工面切换、返工处理和整改闭环上。

资料协同不能只考核资料员单岗

资料协同本质上是全链条动作。资料员应对资料时效和准确性主责,但隐蔽记录、设备清单、调试报告、签证资料等原始输入来自各专业负责人,因此应设置资料协同责任项。

跨专业穿插场景下,要保留“共享责任”口径

土建、安装、电气、调试之间经常互为前序与后序。只设单一主责会放大争议,设置共享责任或协同扣减上限,更符合多项目并行的实际组织方式。

奖金池释放规则怎么定:从单点奖罚改为分段释放

里程碑奖金池最常见的问题,是把大部分奖金压在并网或验收后一次性兑现。这样虽然简单,但会放大单点争议,也不利于项目过程管理。更稳妥的方式,是按阶段分段释放,并给每段设置清晰前置条件。

阶段 建议释放逻辑 前置条件 主要关联角色 延期扣减关注点
开工准备 完成基础准备后释放首段 开工条件确认、资源计划到位、交底完成 项目经理、现场负责人 准备不足、交面条件漏审、资源组织滞后
主体施工 按区域或子节点滚动释放 交面签认、施工进度达成、质量问题闭环 项目经理、现场负责人 前序交付延迟、施工组织失衡、返工管理
并网前准备 满足联调和资料条件后释放关键段 设备资料齐套、调试记录完整、报审资料提交 项目经理、资料员、相关专业负责人 资料协同滞后、联调组织不充分、版本错误
并网/验收 完成目标节点后释放主段 并网手续完成、验收通过、问题清单关闭 项目经理、资料员、现场负责人 并网窗口变化、遗留问题处理、证据不完整
回款或尾项关闭 保留尾段作为闭环激励 竣工资料移交、尾项处理、关键回款条件满足 项目经理、资料员 尾项拖延、资料移交不完整、责任难复盘

分段释放能降低集中争议

把里程碑奖金池拆成多个阶段后,每一段都对应更具体的业务动作。这样做的价值,在于把奖扣争议前移,而不是集中到并网后一次解决。

并网节点仍可保留高权重,但不宜独占兑现

并网是光伏EPC项目的重要结果节点,但它受到多专业与外部条件共同影响。保留较高权重是合理的,同时应给开工准备、施工推进、资料报审和尾项闭环留出释放空间。

尾段奖金有助于资料闭环和验收配合

很多项目在并网后容易忽视资料整理和尾项处理,最终影响验收与回款。保留尾段奖金,能够把资料协同从“配合动作”变成真正受重视的交付动作。

延期扣减口径表:按可控、半可控、不可控三类原因处理

延期扣减如果没有原因分类,执行时就容易一刀切。对于光伏EPC项目,建议先按照可控程度划分,再确定扣减对象和复核资料。

延期原因类别 典型情形 建议扣减对象 复核重点 处理建议
可控原因 预警缺失、资源组织失衡、资料提交拖延、内部协调不及时 主责岗位为主,必要时叠加协同责任 是否有明确计划、催办、调整与签认记录 按责任强弱分层扣减,避免平均分摊
半可控原因 前后工序衔接不畅、交面条件模糊、返工由多因素叠加造成 主责岗位+前置责任岗位共同承担 是否提前确认条件、是否及时发出预警、是否完成替代方案 采用共享责任或上限扣减机制
不可控原因 业主原因、外部审批变化、送电窗口调整、极端天气等 原则上不直接扣个人结果项 是否形成外部证明、是否及时上报并调整计划 以计划修订和过程响应评价为主

扣减对象要与举证能力挂钩

谁能对过程动作负责,谁就更适合作为扣减对象。反过来看,缺乏举证链条的岗位,不应承担模糊的结果性责任。

共享责任适合处理跨专业穿插

对于交面、联调、资料报审这类天然需要多方协同的事项,设置共享责任更稳妥。这样既能避免责任真空,也能减少将全部风险压给某一个岗位。

跨专业穿插怎么考核:把协同动作写进节点条件

跨专业穿插的难点,不在于大家不知道要协同,而在于协同行为没有进入考核口径。要改善节点兑现争议,企业需要把“应协同什么”写成可检查动作。

交面条件必须清单化

交面不是一句“可以施工”就结束,应明确范围、障碍清理状态、前序质量问题、施工面可用时间和交接双方确认。只有清单化,安装阶段的延期扣减才有依据。

联调前置动作必须可追踪

电气调试前的设备资料、安装质量确认、联调人员到位情况,都应成为节点兑现前的必要检查项。缺少这些动作,调试返工容易被误判成单一岗位问题。

资料协同要前移到施工过程

资料问题多数不是并网前突然出现,而是在施工阶段逐步积累。把隐蔽验收、签证、调试记录、设备资料提交时间纳入过程检查,能明显减少最终节点卡点。

多项目兼任人员如何落地管理:角色归属、审批路径和责任留痕

多项目并行时,最容易被忽视的风险是同一员工在不同项目兼任不同岗位。奖金兑现和延期扣减一旦发生争议,大家往往先问一句:他在这个项目里到底是以什么身份承担责任。

较稳妥的做法,是先明确兼任项目中的岗位身份,再按项目维度保留过程记录和审批痕迹。这样在节点兑现、项目经理绩效复核和延期扣减时,企业能更快区分其在不同项目中的责任边界。

适用对象一:区域化经营、多个项目同时推进的企业

优先动作:先梳理兼任人员名单,明确其在每个光伏EPC项目中的岗位角色、汇报关系和参与节点。

落地难点:很多企业默认“人是同一个人,责任自然清楚”,但一旦项目之间工期重叠、岗位职责变化,这种默认会失效。

预期收益:节点兑现时能按项目区分责任,避免一个项目的延期扣减误伤另一个项目的贡献。

适用对象二:项目经理、现场负责人交叉兼任较多的组织

优先动作:把兼任人员涉及的关键节点、审批事项和协调职责单独列出,避免口头授权。

落地难点:兼任人员常常承担协调性工作,但没有正式留痕,后续很难证明其是否履行了预警、确认或催办责任。

预期收益:对于交面、联调、资料催办等灰区任务,能形成更清晰的责任归属链。

适用对象三:希望把责任复核做得更细的企业

优先动作:在审批与过程记录中按所处项目角色发起对应事项,减少身份混淆。像i人事这类支持兼任审批思路的工具,更适合用于多项目兼任人员的角色留痕与审批分流。

落地难点:如果项目角色没有先定义清楚,再好的系统也只能记录混乱结果。

预期收益:奖金池释放、延期扣减和责任复核时,证据链会更完整,管理口径更统一。

实施建议:按组织阶段推进里程碑奖金池与责任体系

对于不同管理成熟度的企业,落地顺序应有所区别。一次性把规则做得很细,未必最有效,先解决争议最集中的部分更重要。

阶段一:先统一节点兑现口径

适用对象:当前奖扣争议多、节点定义模糊的企业。

优先模块:关键节点清单、签认材料清单、角色主责表。

落地难点:业务部门容易习惯按经验判断,不愿补充过程记录。

预期收益:先减少“节点到底算不算完成”的争议。

阶段二:再补延期扣减分类

适用对象:已有奖金池,但延期责任经常一刀切的企业。

优先模块:可控/半可控/不可控分类、共享责任口径、复核流程。

落地难点:需要跨项目、工程、资料等岗位统一举证标准。

预期收益:让项目经理绩效和延期扣减更有说服力。

阶段三:最后做多项目兼任留痕

适用对象:人员跨项目支援频繁、岗位兼任普遍的企业。

优先模块:项目角色归属、兼任审批、过程留痕口径。

落地难点:需要先梳理组织角色,再固化审批路径。

预期收益:减少责任归属混乱,为里程碑奖金池释放提供更稳定的证据基础。

把光伏EPC项目的奖扣争议,变成可执行的责任机制

光伏EPC项目中的里程碑奖金池,真正难的从来不是比例设计,而是节点兑现、资料协同、跨专业穿插和延期扣减能否形成统一口径。企业只要把节点拆小、把责任写清、把复核证据留足,项目经理绩效就能从结果导向走向过程与结果并重。

对于多项目并行、兼任岗位较多的企业,建议优先从角色归属和过程审批留痕入手,再逐步完善奖金池释放和延期分类规则。这样更容易把争议控制在节点发生时,而不是拖到奖金发放时集中爆发。

总结与建议

光伏EPC项目在多项目并行施工阶段,里程碑奖金池能否起到正向激励作用,核心取决于规则是否落到可验证的业务动作上。企业应先统一节点定义、签认材料和责任边界,再设计分段释放比例与延期扣减口径,这样项目经理绩效、现场执行评价和资料协同考核才有共同依据。

从落地顺序看,建议优先完善三件事:第一,按开工、主体施工、并网前准备、并网验收、尾项关闭建立分段释放机制;第二,按可控、半可控、不可控原因设置延期扣减和共享责任上限;第三,对多项目兼任人员补齐项目角色归属、审批路径和过程留痕。这样可以把奖扣争议前移到节点发生时处理,减少奖金发放阶段的集中冲突,也更有利于形成稳定的项目管理闭环。

常见问题

光伏EPC项目的里程碑奖金池,分几段释放更容易执行?

1. 多数光伏EPC项目适合按开工准备、主体施工、并网前准备、并网验收、尾项关闭五段设计,既能覆盖主要交付链路,也便于责任复核。

2. 并网节点可以保留较高权重,但不建议占比过大,否则资料、联调和外部窗口变化会把争议集中到最后一段。

3. 每一段都应绑定前置条件和签认材料,例如交面确认、调试记录、报审台账和尾项关闭清单,避免只按时间点发放。

4. 如果项目体量较小,也可以压缩为三到四段,但资料闭环和回款条件最好保留独立的尾段激励。

项目经理绩效在光伏EPC项目里,为什么不能只看并网结果?

1. 并网结果受到土建交面、设备到货、安装质量、联调组织、资料报审和外部送电窗口等多重因素影响,单看结果容易失真。

2. 项目经理绩效更适合同时考察周计划兑现率、关键节点预警、资源协调动作和跨专业协调记录,这些内容更能反映管理能力。

3. 当延期发生时,过程记录能帮助企业判断项目经理是否已经完成预警、调整和协调义务,从而减少模糊扣罚。

4. 如果只看最终节点,项目经理往往会把精力放在结果解释上,而不是过程纠偏和风险前移。

资料员在并网延期中承担多大责任,如何避免被一刀切扣减?

1. 资料员应对资料完整性、提交时效和版本准确性承担主责,但前提是各专业原始资料能够按要求及时提供。

2. 企业应把隐蔽验收记录、设备资料、调试报告、签证文件等原始输入责任同步写入协同考核,避免把全链条问题压到资料岗位。

3. 资料员要保留催办记录、退回记录、版本更新记录和报审流转台账,这些证据是延期复核的重要基础。

4. 如果前端专业迟交、漏交或多次变更版本,延期扣减应按主责与协同责任分摊,而不是默认由资料员单独承担。

多项目兼任同一名员工时,项目经理绩效和延期扣减怎么区分到具体项目?

1. 企业应先明确该员工在每个光伏EPC项目中的岗位身份、汇报关系和关键节点职责,避免默认以同一身份覆盖所有项目。

2. 审批、预警、协调、催办等过程动作要按项目维度留痕,这样在奖金池释放或延期复核时才能准确归属责任。

3. 对于兼任项目经理或现场负责人的人员,建议把交面确认、资源调配、联调组织等关键动作单独形成项目记录。

4. 具备兼任审批思路的系统工具可以帮助企业按项目角色发起事项,减少身份混淆和跨项目责任串线。

延期扣减比例应该怎么定,才能让现场团队更容易接受?

1. 延期扣减应先区分可控、半可控和不可控原因,再讨论比例,先分类后扣减比直接统一比例更容易形成共识。

2. 可控原因适合由主责岗位承担主要扣减,半可控原因可以设置共享责任或扣减上限,不可控原因原则上不直接扣个人结果项。

3. 扣减比例应与举证能力挂钩,谁对过程动作有明确记录,谁就更适合承担对应责任,否则容易引发申诉。

4. 企业最好在制度中同步写明复核流程、审批层级和所需证据清单,让扣减标准具备稳定性和可预期性。

本文由 i人事 光伏EPC人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。

利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。

利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。

原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/928382

(0)
