综合体、园区、写字楼混合业态项目里,物业报事管理往往同时来自客服台电话、业主群、商户微信群、巡检发现和外包人员上报。入口一多,最先失控的通常不是处理动作,而是记录口径:谁受理、谁派单、谁接单、何时到场、何时返单,常常分散在聊天记录和口头沟通里。
这会直接影响派单接单流程的清晰度,也会让响应时效失去证据链。月底做工程主管考核或外包班组管理时,项目部只能看到“有没有做完”,却看不到“是否按时、是否合规、是否复核”。本文给出一套可复用的四表模板,适合项目现场直接落地。
如果你当前正遇到“前台会登记、主管会派单、班组也会处理,但奖扣台账总是落不到人”的问题,这套结构可以先拿去试运行,再逐步纳入项目制度、交接与绩效管理。
为什么综合体项目需要统一报事协同模板
统一模板的价值,在于把分散入口变成统一口径,把临时沟通变成固定动作。
在多工种、多班次、多外包参与的现场,单靠群消息转发很难支撑正式管理。客服前台记录偏简略,工程主管更关注现场处置,外包班组习惯用结果回报,三方关注点不同,最后常常缺的是“同一张单据上的完整链路”。
一旦缺少统一模板,项目会面临三个常见后果:超时争议说不清、返修责任分不明、月度奖扣落不准。对管理层来说,这比单次超时更麻烦,因为它会持续拉低团队执行力。
这套模板适用于哪些项目,边界在哪里
这套结构更适合以下场景:商业综合体、产业园、写字楼混合业态项目;客服前台、工程主管、秩序或保洁等多工种共同参与的项目;存在外包班组管理需求、需要做月度奖扣和复盘的项目。
如果项目规模很小、报事量低、只有单一工种闭环处理,例如小型单体楼宇且报事均由驻场工程员直接处理,那么不一定需要四张表全部上齐,可以先保留登记、响应、复核三段。
如果项目存在主管轮岗、夜班交接频繁、外包更换较多,建议完整使用四张表,并同步配置固定的工作交接单,避免未结报事和返修事项在人员变动时断档。
报事协同流程里最常见的断点与责任误区
很多项目不是没有流程,而是流程没有证据。
场景一:前台只转截图,派单时间无法确认
某企业的综合体项目,报事同时来自商户微信群、客服台电话和夜班巡查。前台习惯把截图直接发给工程主管,主管再语音分派。问题在于,群里有消息,现场也有人去处理,但系统外的派单动作没有形成记录。
直接影响是月底核对时只能看到“处理完成”,看不到正式派单时间和接单时间。连锁后果是超时责任容易引发争议,前台、主管和班组都认为自己没有问题,奖扣台账自然难以服众。
场景二:返单只有“已完成”,复核无法落地
某园区项目引入多家外包班组后,班组接单响应速度看起来不慢,但返单内容过于简单,常见表述只有“已处理”“已恢复”。
直接影响是项目经理无法判断是否按标准完成,也无法区分是前台录入不完整、主管派单延迟,还是外包班组未按承诺时间到场。连锁反应是返单复核模板形同虚设,工程主管考核缺少依据,外包班组管理越做越依赖主观判断。
场景三:主管轮岗后,未结事项责任断档
项目主管轮岗时,如果没有固定交接模板,未完成报事、返修事项和重复投诉只能靠聊天记录倒查。新主管接手后往往需要重新识别优先级,导致前后两任主管的考核口径出现偏差。
这种问题短期看是交接效率低,长期看会削弱项目的制度稳定性。尤其在高频投诉点位上,责任边界一旦模糊,重复报事会持续增加。
四张表怎么搭:把物业报事管理和响应时效串起来

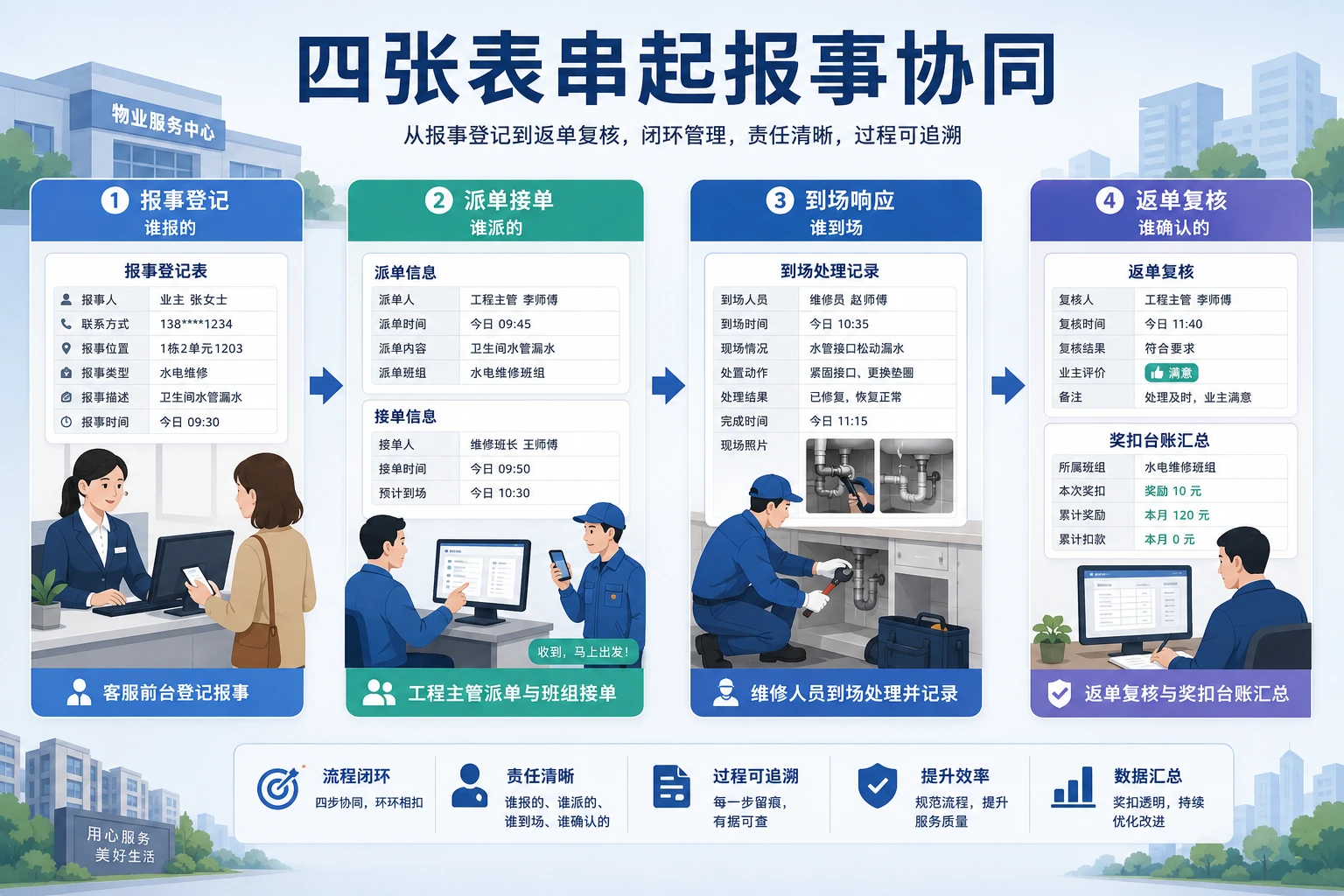

建议将模板拆成四张表,分别解决四类问题:谁报的、谁派的、谁到场、谁确认的。
| 表单名称 | 主要使用人 | 核心作用 | 关键字段 | 输出结果 |
|---|---|---|---|---|
| 报事登记表 | 客服前台/值班人员 | 统一受理入口,完成基础分级 | 来源、时间、位置、事项分类、紧急等级、联系人、承诺时限 | 形成正式报事编号 |
| 派单接单流转表 | 工程主管/班组负责人 | 固化派单接单流程,明确责任人 | 派单时间、派单人、接单人、转派原因、预计到场时间 | 形成责任链条 |
| 到场响应记录表 | 执行班组/维修人员 | 留存现场响应和处置证据 | 实际到场时间、处置动作、材料使用、升级上报、离场时间 | 形成现场处置记录 |
| 返单复核与奖扣台账 | 客服前台/工程主管/项目经理 | 完成结果确认、超时判断和奖扣归属 | 完成时间、客户确认、复核结论、超时原因、责任归属、奖扣标准 | 形成月度考核依据 |
报事登记表:前台受理环节要填哪些信息
前台登记决定后面能否顺利流转。字段建议至少包含:报事编号、报事来源、受理时间、报事人姓名或商户名称、联系电话、发生位置、事项分类、紧急等级、问题描述、初判责任工种、承诺响应时限、受理人。
填写口径上要注意三点:位置要具体到楼层/商铺号/设备间,事项分类要能对应工种,紧急等级要有统一标准。比如同样是漏水,营业区与后勤设备区的优先级就可能不同,不能只写“漏水”两个字。
派单接单流程:工程主管和班组如何留痕
派单接单流程建议单独成表,不要混在前台登记里。因为派单和接单是责任转移的关键节点,也是后续核定响应时效的起点。
建议字段包括:报事编号、派单时间、派单人、派往工种、接单人、接单确认时间、预计到场时间、是否转派、转派原因、升级上报对象。这样设计后,哪怕现场有二次分派,也能看清是主管判断变化,还是原工种无法承接。
到场响应记录:现场处理必须写清动作而不是结论
到场记录是最容易被简化的一环,但它直接决定复核是否有依据。建议记录:实际到场时间、到场人员、现场情况、处置动作、临时控制措施、材料或配件使用、是否影响营业或办公、是否需要复访、离场时间。
“已完成”“已恢复”不应作为完整返单内容。至少要写明做了什么,例如“更换阀门接口并试压”“临时封堵后安排次日复修”“已通知外包电工复检”。这也是外包班组管理中最常见的短板。
返单复核模板:怎样把处理结果和客户确认挂钩
返单复核模板建议由客服前台或指定复核人执行,字段包括:完成时间、返单时间、返单人、客户确认方式、客户确认结果、复核结论、是否一次修复、是否超时、超时原因、是否复发、复发说明、复核人、复核时间。
如果客户暂时无法确认,也要留“未确认原因”,避免项目在未闭环情况下直接做完成结案。对商户类报事,建议保留现场联系人姓名与确认时间;对公共区域问题,可由巡检复核替代客户确认。
奖扣台账:工程主管考核与班组责任如何落表
奖扣台账不建议从“结果满意不满意”直接下结论,而是按节点判断。可拆为:受理及时性、派单及时性、接单及时性、到场及时性、返单完整性、复核通过率、重复报事率、责任归属说明。
这样做的好处是,工程主管考核与班组执行责任可以分开核算。前台录入不全、主管派单延迟、班组超时到场、返单内容缺失,分别对应不同责任主体,奖扣才更稳定。
可直接使用的模板字段表
下面这张字段表可作为项目首版模板使用,适合先在 Excel、表单工具或项目内控台账中落地。
| 环节 | 字段名称 | 填写要求 | 判断口径 |
|---|---|---|---|
| 报事登记 | 报事编号 | 一事一号,不重复 | 用于全流程追踪 |
| 报事登记 | 报事来源 | 电话/微信群/巡检/现场反馈/外包上报 | 统一来源分类 |
| 报事登记 | 受理时间 | 以首次明确接收时间为准 | 作为时效起点 |
| 报事登记 | 发生位置 | 精确到楼层、区域、房号或设备点位 | 避免模糊定位 |
| 报事登记 | 事项分类 | 水、电、空调、土建、弱电、保洁联动等 | 用于分派工种 |
| 报事登记 | 紧急等级 | 高/中/低三级 | 对应承诺到场时限 |
| 派单接单 | 派单时间 | 主管正式派出时间 | 核定主管动作是否及时 |
| 派单接单 | 接单确认时间 | 班组明确接收时间 | 核定班组是否及时响应 |
| 派单接单 | 预计到场时间 | 按等级和工种填写 | 形成到场承诺 |
| 到场处置 | 实际到场时间 | 到达现场即记录 | 核定响应时效 |
| 到场处置 | 处置动作 | 写动作,不写空泛结果 | 用于复核和追责 |
| 到场处置 | 材料使用 | 有则写明,无则填无 | 便于成本追溯 |
| 返单复核 | 返单时间 | 完成后即时提交 | 判断返单是否拖延 |
| 返单复核 | 客户确认 | 已确认/未确认/无法确认 | 闭环状态判断 |
| 返单复核 | 复核结论 | 通过/补充说明/返修 | 决定是否结案 |
| 奖扣台账 | 超时原因 | 客观写明原因 | 区分系统原因与责任原因 |
| 奖扣台账 | 责任归属 | 前台/主管/班组/交叉责任 | 用于奖扣落人 |
| 奖扣台账 | 奖扣标准 | 按项目制度引用 | 保持月度口径一致 |
传统记录方式与标准模板方式的差异
同样在做报事处理,两种方式的管理结果差异很大。
| 对比项 | 传统群消息/口头协调 | 标准模板方式 |
|---|---|---|
| 报事入口 | 多头进入,记录分散 | 统一登记,来源可追溯 |
| 派单责任 | 谁看到谁转发,责任模糊 | 派单人、接单人、时间清晰 |
| 到场证明 | 依赖口头说明 | 实际到场时间可核对 |
| 返单质量 | 常见“已完成”式表述 | 动作、结果、复发风险完整记录 |
| 超时争议 | 月底集中扯皮 | 可按节点逐项判断 |
| 月度奖扣 | 项目经理主观判断较多 | 奖扣台账口径更稳定 |
| 人员交接 | 靠聊天记录补漏 | 可转入工作交接单持续跟踪 |
从现场经验看,标准模板不一定会立刻减少所有报事量,但通常能显著减少超时争议、重复问责和返单无依据的问题。对项目经理来说,这类收益比单纯压缩几分钟响应时间更有管理价值。
从表单到执行:一套实际操作步骤怎么跑起来
模板能否有效,取决于现场动作是否固定。建议按以下步骤执行。
步骤1:前台统一受理并完成首轮分级
所有入口先回到统一登记表。前台负责补齐位置、分类、紧急等级和联系人信息,不能只转截图。若信息不完整,先补录再派单。
步骤2:工程主管按工种和时限派单
主管根据事项分类和等级做正式派单,记录派单时间、接单对象和预计到场时间。涉及跨工种时,主责工种先明确,协同工种后补充,避免多人同时被动接单。
步骤3:班组接单并记录到场响应
班组接单后需确认接收时间,到场即记录现场情况与处置动作。若无法按时到场,应先填写延迟原因并升级,不要等事后补记。
步骤4:返单复核并判断是否真正闭环
返单后由客服前台或复核人核对描述完整性、客户确认状态和是否需要返修。未确认、描述不清或疑似临时处理的单据,不建议直接结案。
步骤5:月度汇总进入奖扣台账
将每单的超时、返修、复发、返单缺失等情况汇总,按责任归属进入月度奖扣台账。这样既可支撑班组管理,也能沉淀项目层面的高频问题点位。
实施建议:用前、用中、用后分别抓什么
想把这套模板真正跑起来,建议分三个阶段推进。
使用前:先统一口径,再上表单
适用对象:项目经理、客服负责人、工程主管。
优先模块:报事分类、紧急等级、承诺到场时限、责任工种清单。
落地难点:不同岗位对“紧急”理解不一致,外包班组对返单标准不清楚。
预期收益:避免模板上线后仍因口径不一而反复返工。
使用中:先抓三项必填,再逐步扩展
适用对象:客服前台、工程主管、外包班组负责人。
优先模块:受理时间、派单接单时间、实际到场时间。
落地难点:现场忙时容易漏填,尤其是夜班与临时抢修。
预期收益:先把响应时效的主链条跑通,再补充返单细项和复盘字段。
使用后:把复盘结果纳入考核和交接
适用对象:项目经理、区域负责人、人事或运营支持。
优先模块:月度奖扣汇总、重复报事分析、未结事项清单。
落地难点:考核对象多、岗位差异大,容易用同一标准考所有人。
预期收益:可将客服前台、工程主管、协同管理岗位分开设置考核模板,再按项目、部门或关键人员制定对应考核计划;如遇主管轮岗或班组更替,可通过固定交接模板沉淀未结报事和待办边界。对于已有绩效与交接流程基础的企业,可考虑借助 i人事 这类工具承接模板标准化后的执行与管理。
落地顺序建议:先留痕,再考核,最后做持续优化
这套模板最适合的落地顺序,是先把物业报事管理中的受理、派单、到场、返单四个动作记录完整,再把月度奖扣台账与项目复盘挂起来,最后再纳入正式的工程主管考核和外包班组管理机制。
如果一开始就直接做奖扣,现场通常会先抵触;如果先把派单接单流程和响应时效证据留住,再讨论责任与改进,执行会更稳。长期看,真正有价值的不是一张台账,而是一套可复用、可交接、可持续复盘的现场协同标准。
总结与建议
对于综合体项目来说,物业报事管理要真正落地,重点是把报事登记、派单接单、到场响应、返单复核和奖扣台账连成一条完整链路。四张表的价值,在于让客服前台、工程主管和外包班组都使用同一套记录口径,后续无论做响应时效统计、责任追溯,还是月度考核汇总,都有据可查。
实际推进时,建议先从高频报事和高争议场景试运行,例如漏水、停电、空调异常、商户投诉等事项,优先抓住受理时间、派单时间、接单确认时间和实际到场时间四个核心字段。运行稳定后,再逐步补充返单描述、复核结论、复发标记和奖扣标准,并同步纳入工作交接和绩效管理,这样更容易形成持续执行的现场机制。
常见问题
物业报事管理中,多个报事入口同时存在时,怎样避免重复登记和重复派单
1. 建议统一设置正式受理入口,并要求所有电话、微信群、巡检和现场反馈最终回到同一张报事登记表。
2. 每一单都应生成唯一报事编号,后续派单、接单、到场和返单都沿用同一编号,避免多头流转。
3. 对于同位置、同问题、短时间内重复上报的事项,可设置合并规则,由前台或主管判断后并单处理并备注来源。
派单接单流程里,接单确认时间和实际到场时间为什么要分开记录
1. 接单确认时间反映班组是否及时响应指令,实际到场时间反映现场执行是否按承诺完成,两者对应的管理责任不同。
2. 如果只记录到场时间,项目很难区分是主管派单晚、班组接单慢,还是途中调度导致到场延误。
3. 分开记录后,工程主管考核和外包班组管理都能按节点判断,奖扣依据会更清晰。
响应时效应该从报事人发消息开始算,还是从前台正式受理开始算
1. 项目内部最好统一以正式受理时间作为主时效起点,并在制度中明确口径,避免月底统计时出现不同算法。
2. 如果项目对客户体验要求更高,也可以同步保留原始上报时间,用于分析前台转化和内部受理是否存在延迟。
3. 无论采用哪种口径,都要确保所有岗位使用同一标准,否则响应时效数据难以用于考核。
外包班组返单经常只写已处理,项目该怎么提升返单复核质量
1. 返单模板应明确要求填写处置动作、使用材料、是否临时处理、是否需要复访和现场确认结果,不能只写结论。
2. 复核人发现描述过短时,应退回补充而不是直接结案,让班组逐步形成完整返单习惯。
3. 项目还可以挑选典型报事做示范样单,让外包班组清楚什么样的返单内容才算合格。
奖扣台账怎样设计,才不会让工程主管和班组都觉得不公平
1. 建议按受理、派单、接单、到场、返单、复核几个节点拆分责任,不同岗位只对自己可控环节负责。
2. 超时原因要区分客观因素和责任因素,例如封场、停梯、客户无法进入现场等情况应单独备注。
3. 月度奖扣前最好安排一次台账复核,由项目经理、客服和工程共同确认口径,减少事后争议。
本文由 i人事 物业服务人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/928324
