并网窗口缩短后,光伏EPC绩效管理最容易失真的环节,往往不是节点有没有完成,而是节点完成之后,经营结果、施工组织结果和资料闭环结果并没有被放进同一套清算逻辑。很多项目在并网节点管理上看似达标,到了奖金发放阶段却出现争议:项目经理认为经营压力由自己承担,施工负责人强调抢工落地主要靠现场,资料员则承担了结算、验收、签证资料的后端收口,但奖金归属仍沿用固定比例分配。
这类问题在地面电站项目中尤其集中。并网前的赶工、分包补价、夜间施工、返工与安全风险,都会在短周期内放大;并网后的签证回收责任、资料完整性、结算兑现节奏,又直接影响项目毛利和奖金最终能否站得住。若制度只奖励“按时并网”,就容易形成奖已发、款未回、账未清的后遗症。
因此,项目经理奖金池不能只围绕一个时间节点设计,而要把并网节点管理、分包协同考核、项目毛利扣减、签证回收责任放进一张清算表里。本文将从典型失控场景入手,拆解三条责任线,并给出适用于光伏EPC项目的里程碑奖金设计方法。
一、并网窗口缩短后,项目奖金分配为什么更容易失真
并网周期被压缩后,项目现场的责任交叉明显增加。项目经理要对经营结果负责,现场施工负责人要对进度组织、分包衔接和现场执行负责,资料员则承担资料闭环、验收流转和签证材料完整性的关键动作。三类岗位投入阶段不同,但都对并网节点与最终收益产生影响。
传统固定比例分奖在这种场景下容易失效,原因主要有三点:
第一,节点达成和利润兑现脱节。并网节点完成了,但抢工成本、分包补价和返工损失在后续才体现,项目毛利扣减晚于奖金发放。
第二,资料闭环滞后于施工完成。项目表面交付了,竣工资料、调试记录、验收手续和签证提报未同步闭环,奖金归属却已经锁定。
第三,分包协同考核分散。进度、质量、安全和返工各自管控,无法对同一责任人形成联奖联扣,导致现场冲刺容易只看速度。
二、先厘清三条责任线:经营结果、施工组织、资料闭环
做光伏EPC绩效设计,先要把责任线分开,再把奖金池联起来。岗位可以协同,但责任口径不能混。
1. 经营结果线:项目经理承担总责
项目经理对应的是经营责任制的主线,核心包括节点兑现后的项目毛利、成本偏差、签证回收进度、结算推进以及跨部门协调结果。并网本身可以作为触发条件,但项目经理奖金池不能在并网当天全部锁定,应保留与毛利校正、回款兑现相关的递延部分。
2. 施工组织线:现场施工负责人承担过程责任
现场施工负责人考核应聚焦现场可控动作,包括分包到场兑现、工序衔接、抢工组织、返工控制、安全事件控制、调试配合和现场资源效率。该岗位应分享并网节点奖金,但要接受分包协同考核和质量安全扣减。
3. 资料闭环线:资料员承担后端兑现责任
资料员奖金归属不应只被定义为辅助支持。对于地面电站项目,竣工资料、验收记录、调试归档、签证附件、业主流转资料与并网手续资料是否完整,直接影响并网后结算和签证回收。资料员应在并网节点及后续清算中保留独立权重。
三、典型失控案例:并网完成了,奖金却发不清、扣不准、追不回
以下场景在光伏EPC项目中非常常见,问题通常不是制度完全缺失,而是制度缺少联动口径。
案例一:抢并网成功,但项目毛利被赶工成本吞掉
问题:某企业项目在并网窗口前完成送电,为赶工临时增加机械、夜间施工和分包补价,现场节点如期实现。
直接影响:并网奖按原办法即时发放,项目经理和施工负责人都拿到了阶段奖金,但成本偏差在后续结算中逐步显现。
连锁反应:项目毛利扣减没有追溯到节点奖金,后续成本责任无人承接;经营结果与奖金发放口径脱节,导致项目部内部对光伏EPC绩效公允性产生争议。
案例二:具备并网条件,但资料闭环慢,奖先发、款后拖
问题:现场工程已具备并网条件,但竣工资料、调试记录、验收流转和并网手续推进偏慢,资料员在既有分奖规则中的权重较低。
直接影响:并网节点勉强完成后,奖金先行发放;而资料闭环滞后导致签证确认和结算推进持续后移。
连锁反应:项目回款与账务清算滞后,资料员奖金归属与其实际责任不匹配,项目经理则在后期承担回收压力,形成“前端拿奖、后端补洞”的局面。
案例三:分包协同只看进度,返工和安全损耗没有进入扣奖
问题:项目部把分包协同只当作进度管理,没有同步纳入返工、工序冲突、安全事件和到场兑现率。
直接影响:并网冲刺阶段表面进度达标,但实际返工和管理损耗较高,现场施工负责人考核口径偏窄。
连锁反应:奖金分配缺乏扣减依据,后续质量修复成本和安全整改成本回流到项目毛利,进一步侵蚀项目经理奖金池。
案例四:签证发生了,但签证回收责任没人真正扛
问题:施工过程中持续发生业主变更和现场签证,资料收集不完整、提报不及时,项目经理认为现场已执行,资料员认为缺少前端确认。
直接影响:签证金额没有按节奏提报与确认,签证回收责任模糊。
连锁反应:奖金清算时才暴露签证未兑现,项目毛利被侵蚀,且很难明确由谁承担前端缺口与后端流转失误。

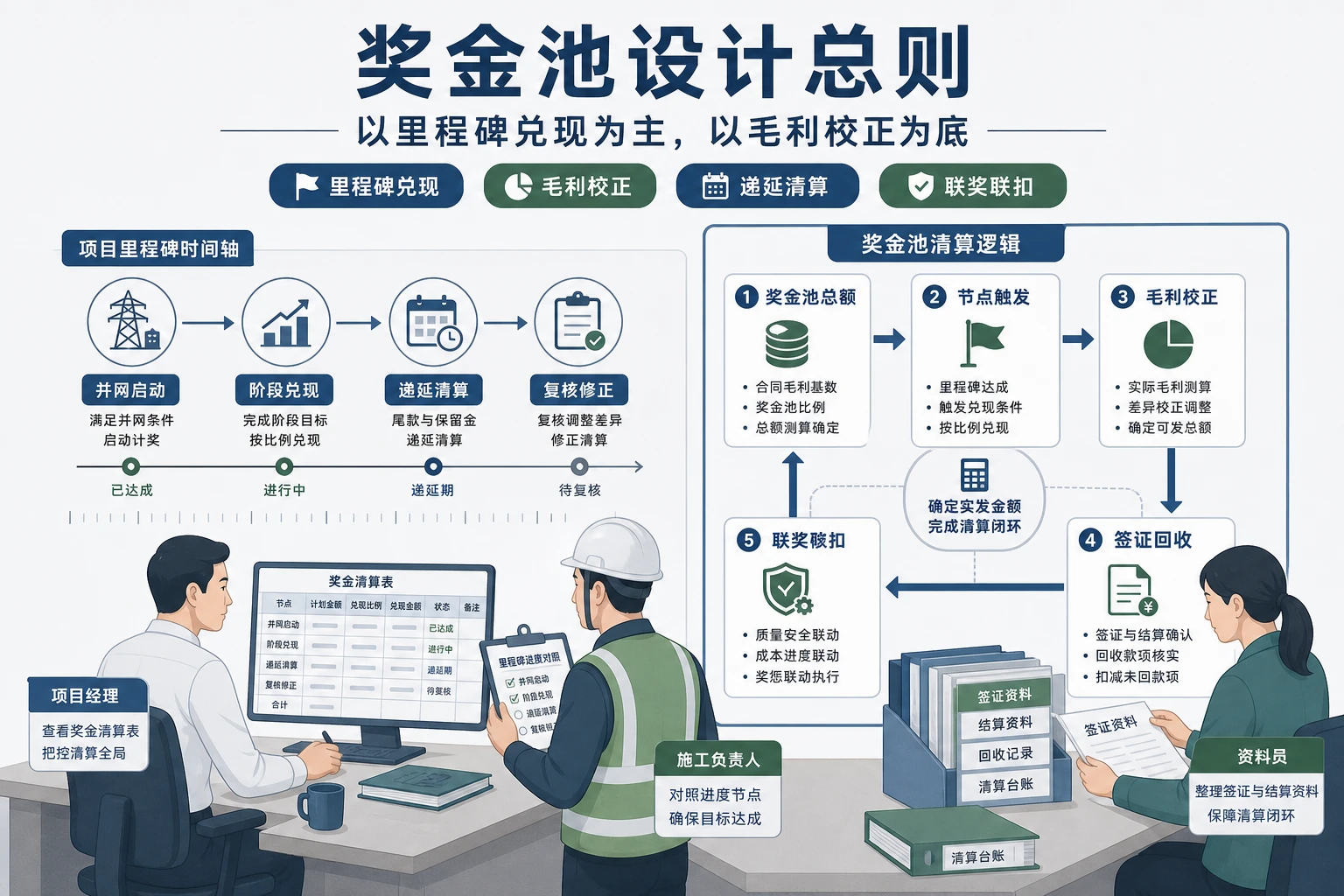

四、奖金池设计总则:以里程碑兑现为主,以毛利校正为底

项目经理奖金池要解决的,不只是怎么分,更是何时发、何时扣、何时复核。制度设计建议遵循以下四条总则。
| 设计模块 | 建议做法 | 对应责任人 | 清算口径 |
|---|---|---|---|
| 奖金池总额 | 与项目经营目标挂钩,按项目阶段设定可发放上限 | 项目经理主责 | 立项或开工时预设,过程可修订 |
| 节点触发 | 以并网里程碑、阶段验收、资料闭环等事件触发发放 | 项目经理、施工负责人、资料员共享 | 满足前置条件后释放相应比例 |
| 联奖联扣 | 将分包协同、返工、安全、签证提报时效、回收结果纳入同一规则 | 多角色分担 | 按责任归属分项加减 |
| 递延发放 | 并网后保留部分奖金递延到结算、签证确认或回款节点 | 项目经理主责,资料员参与 | 后置清算,避免奖先发透 |
| 毛利校正 | 按成本偏差、签证兑现、结算偏差对已计提奖金做修正 | 项目经理承担主修正责任 | 最终清算时统一校正 |
这张表格附近要重点强调一点:并网节点管理可以决定奖金是否启动,项目毛利扣减和签证回收责任则决定奖金最终能否坐实。两者必须联动,不能拆开。
1. 奖金池总额要先与经营责任绑定
很多企业先讨论分配比例,后讨论经营口径,顺序容易反。建议先确定项目奖金池的计提基础,再拆分岗位权重。若总额本身没有经营约束,再精细的岗位分配也难以解决失真问题。
2. 并网节点可以触发发放,但不宜一次性发完
里程碑奖金设计适合采用“前置兑现+后置清算”的结构。并网完成后释放一部分,保证项目团队对节点冲刺有即时反馈;剩余部分递延到资料闭环、签证确认、阶段结算或回款节点,保证经营结果能够回写到奖金中。
3. 联奖联扣比单项处罚更适合项目场景
光伏EPC项目往往由多岗位协同完成单一目标。如果进度、返工、安全、签证提报各自单独考核,结果是每个人都能解释自己完成了本职工作,但项目整体收益仍然失衡。联奖联扣可以把跨岗位动作放进同一张责任表。
4. 递延清算机制能减少“并网完成但结果失真”
递延不是拖延发奖,而是留出经营结果显现的时间窗口。特别是签证回收责任、结算偏差、补价争议这类问题,通常在并网后才会逐步落地,制度必须允许二次校正。
5. 复盘口径必须在项目开始前写清楚
包括节点定义、证据材料、责任划分、扣减条件、争议处理路径。没有统一口径,后续的奖金清算表就会沦为事后协商,难以沉淀为稳定的光伏EPC绩效制度。
五、岗位奖金归属怎么划:项目经理、施工负责人、资料员的拆分规则
岗位分配建议按“并网前、并网时、并网后”三段拆分,而不是全程固定比例。因为三类岗位在不同阶段的贡献重心并不一样。
| 阶段 | 主要目标 | 项目经理奖金归属 | 现场施工负责人考核重点 | 资料员奖金归属 |
|---|---|---|---|---|
| 并网前 | 资源组织、分包协同、进度兑现 | 承担整体经营与资源配置责任,分享主导权重 | 重点考核工序衔接、到场兑现、返工控制、安全稳定 | 提前介入资料收集、验收计划、签证底稿准备 |
| 并网时 | 节点达成、手续完整、调试配合 | 对节点达成与跨方协调结果负责 | 对现场执行质量和冲刺效率负责 | 对并网手续、验收资料、调试记录完整性负责 |
| 并网后 | 签证回收、资料闭环、结算兑现、毛利校正 | 承担签证回收责任与经营结果修正主责 | 对返工尾项、遗留整改、现场收口负责 | 重点承担签证提报时效、资料闭环、结算资料流转责任 |
项目经理奖金池:应承担最终清算责任
项目经理应拿到最高的经营权重,但也应承接最大的修正责任。若并网后出现明显的成本偏差、签证未回收、结算落差,项目经理奖金池中应保留足够递延部分用于毛利校正。
现场施工负责人考核:重点放在分包协同考核
该岗位奖金不应只与并网时间点挂钩,还要看抢工代价、返工损失、安全事件和工序协同效率。特别是分包到场、工序穿插和临时补价触发,应形成量化记录,作为联奖联扣依据。
资料员奖金归属:应覆盖并网节点与后端清算
资料员不宜只在结算末端拿少量奖励。对地面电站项目而言,资料质量与签证回收、验收节奏、回款兑现紧密相关。建议将资料员奖金归属拆为两段:一段与并网资料完整性挂钩,另一段与签证资料有效回收和结算闭环挂钩。
共享指标与独立指标要同时存在
共享指标适合放在并网节点达成、项目整体协同和重大风险控制上;独立指标则应用于分包协同、签证提报时效、资料闭环质量、项目毛利扣减等有明确责任边界的事项。这样既能促成协同,也能防止责任漂移。
六、把分包协同纳入考核:进度、质量、安全与返工的联动扣奖机制
分包协同考核是并网节点管理中的关键控制点。只盯主线进度,通常会把后续成本压力留给项目清算阶段。
1. 把分包到场兑现率纳入前置条件
若核心工序分包到场延迟、人员机具不匹配、关键工序交接失效,即使最终并网,也应在现场施工负责人考核和项目经理奖金池中体现扣减,因为这类问题往往会诱发抢工成本。
2. 把返工与质量缺陷作为并网奖扣减项
返工不是单纯的质量问题,它会挤占工期、增加人工机械和材料消耗,并对项目毛利产生直接影响。建议在里程碑奖金设计中设置返工损失归口规则,既影响现场岗位,也回写经营结果。
3. 把安全事件与赶工组织放在同一评价口径
并网冲刺阶段常见“先赶工、后整改”的做法,短期看对进度有帮助,长期看会推高损耗和管理风险。安全事件不宜作为孤立处罚项,应同步影响分包协同考核和阶段奖金释放比例。
4. 对分包补价设预警而非事后争议
对临时补价、追加机械、夜班费用等应形成事前审批或事中备案。这样在奖金清算时,项目经理、施工负责人和成本管理口径才有共同依据,避免全部争议堆到并网后解决。
七、签证回收与结算兑现如何进入奖金清算表
签证回收责任长期被弱化,是很多光伏EPC项目奖金失真的根源。施工过程中发生的变更,如果没有被有效提报、确认和兑现,最后都会进入项目毛利扣减。
1. 签证责任链要拆成四个动作
建议至少拆分为:现场事实形成、资料证据收集、提报时效控制、业主确认与回收跟进。项目经理负责统筹与对外推进,资料员负责材料完整性与流转时效,现场岗位则负责事实留痕和原始记录配合。
2. 签证提报时效可以单独设考核
很多签证最后收不回来,并非金额有争议,而是提报太晚、附件不全、事实证据不足。签证提报时效适合作为资料员奖金归属的重要指标,也应成为项目经理奖金池中的前置条件之一。
3. 业主确认与回收结果适合做递延清算
并网后未确认的签证,不建议全部按预期金额计入已兑现奖金。更稳妥的做法是设置预确认、已确认、已回收三层口径,对应不同的释放比例,避免高估项目经营结果。
4. 资料闭环要与结算推进联动
资料闭环不能只看归档完成,还要看是否支撑结算和签证兑现。对资料员的考核口径,建议从“是否提交”升级到“是否可用于确认、结算和回收”。
八、一张方法表讲清楚:节点、责任人、奖金归属、扣减条件、清算时点
如果要把制度写进项目经营责任制文件,建议至少形成如下方法表结构。它既适用于制度发布,也适用于项目复盘。
| 节点/事项 | 责任主岗 | 协同岗位 | 奖金归属方式 | 前置条件 | 扣减条件 | 清算时点 |
|---|---|---|---|---|---|---|
| 并网里程碑达成 | 项目经理 | 施工负责人、资料员 | 共享节点奖金 | 送电及必要手续完成 | 重大返工、重大安全事件、资料缺口 | 节点达成后阶段发放 |
| 分包协同兑现 | 施工负责人 | 项目经理 | 独立考核并联动项目奖金池 | 关键工序按计划衔接 | 分包延误、补价失控、返工损失 | 月度或阶段复核 |
| 签证提报 | 资料员 | 项目经理、现场岗位 | 独立指标+共享递延奖金 | 资料完整、提报及时 | 提报超时、附件缺失、事实留痕不足 | 提报完成后计入阶段成绩 |
| 签证确认与回收 | 项目经理 | 资料员 | 递延发放 | 业主确认或形成有效结算依据 | 长期未确认、金额偏差大 | 结算或回款节点 |
| 项目毛利校正 | 项目经理 | 施工负责人、资料员 | 最终统一修正 | 成本与结算数据基本明确 | 成本偏差、未回收签证、遗留整改费用 | 项目最终清算 |
九、传统方式与联动方案的模式对比
对比的重点不在于工具形式,而在于管理口径是否完整。以下是常见做法与更适合当前项目场景的方案差异。
| 维度 | 传统固定分奖 | 联动式项目奖金池方案 |
|---|---|---|
| 奖金触发 | 并网即发 | 并网触发,分段释放 |
| 岗位分配 | 固定比例,前后阶段不变 | 按并网前、并网时、并网后动态分配 |
| 分包协同 | 多为进度单项考核 | 进度、返工、安全、补价联动扣奖 |
| 签证管理 | 多在结算阶段被动处理 | 纳入提报、确认、回收全过程责任链 |
| 毛利修正 | 奖金发完后较难追溯 | 通过递延清算和毛利校正回写奖金 |
| 争议处理 | 依赖事后协商 | 依赖预设口径、责任台账和节点证据 |
从实践经验看,采用联动式方案后,企业通常更容易实现三类改善:一是并网节点管理与经营结果口径趋于一致;二是分包协同考核不再停留在主观评价;三是资料员奖金归属和签证回收责任得到制度化承接。即便短期内未必带来立刻可见的数字变化,也能显著减少项目清算时的大额争议。
十、实施建议:按适用对象和落地阶段分层推进
制度能否落地,关键在于是否与组织成熟度相匹配。建议分层实施,而不是一步到位追求最复杂方案。
场景一:项目制管理基础较弱的企业
适用对象:岗位责任边界不清、项目复盘数据积累较少的企业。
优先模块:先建立并网节点管理口径、岗位责任台账、签证资料清单和基础项目奖金池规则。
落地难点:历史上多依赖经验分奖,部门之间容易对责任归属有不同解释。
预期收益:先把节点、责任人和证据链固定下来,减少发奖时的口径争议。
场景二:并网冲刺频繁、分包管理压力大的企业
适用对象:多项目并行、分包资源波动大、赶工常态化的企业。
优先模块:重点上分包协同考核、返工与安全联动扣减、临时补价备案机制。
落地难点:现场数据采集不及时,补价、返工、工序冲突往往缺少统一记录。
预期收益:把抢工代价前置暴露,避免并网之后再集中吞噬项目毛利。
场景三:后端结算和签证争议集中的企业
适用对象:项目已能基本按时并网,但签证确认慢、资料闭环弱、清算周期长的企业。
优先模块:强化签证回收责任、签证提报时效、资料员奖金归属、递延清算机制。
落地难点:前端现场与后端资料岗位习惯分割管理,缺少共同责任链。
预期收益:让并网后的结算兑现能力进入光伏EPC绩效主体系,减少“节点完成但经营结果滞后”的问题。
场景四:已有项目奖金制度,准备升级为经营责任制的企业
适用对象:原有制度能够发奖,但经常在毛利修正、签证扣减、岗位归属上产生争议的企业。
优先模块:重构项目经理奖金池,增加递延比例、联奖联扣和最终清算规则。
落地难点:既有利益格局已形成,调整分配方式时需要充分说明责任变化逻辑。
预期收益:把单纯节点奖升级为贯穿经营结果的责任奖,提高制度稳定性和可复制性。
十一、结语:光伏EPC绩效设计,应把并网成果和经营兑现放在同一张表里
对于当前地面电站项目来说,并网节点管理仍然重要,但它已经不足以单独定义项目奖惩。企业若想让光伏EPC绩效真正服务经营,就需要把项目经理奖金池从“节点完成即分配”升级为“节点触发、过程联动、结果清算”的体系。
更稳妥的落地顺序是:先划清项目经理、现场施工负责人、资料员三条责任线,再建立分包协同考核与签证回收责任的联动规则,最后通过递延发放和项目毛利扣减完成最终修正。这样设计的里程碑奖金池,既能支持并网冲刺,也能守住项目经营底线。
总结与建议
在并网窗口持续压缩的背景下,光伏EPC绩效设计需要从“按时并网即可发奖”转向“节点触发、过程联动、结果清算”的完整机制。项目经理奖金池应同时覆盖并网节点管理、分包协同考核、签证回收责任和项目毛利扣减,避免前端节点完成、后端经营结果失真。对地面电站项目而言,项目经理、现场施工负责人、资料员三类岗位都应有清晰的责任边界,也要在关键里程碑上形成共享与联动。
落地时建议企业优先做好三件事:第一,在项目启动阶段就写清节点定义、前置条件、扣减项和清算时点,减少事后协商;第二,将分包到场、返工、安全、补价、签证提报时效纳入同一张责任台账,形成可追溯证据链;第三,对项目经理奖金池设置合理递延比例,并在结算、签证确认、回款等节点进行二次校正。这样既能保留并网冲刺的激励强度,也能把奖金最终落到真实经营结果上。
常见问题
光伏EPC绩效为什么不能只按并网时间点发放奖金?
1. 并网节点只反映阶段性交付结果,无法单独覆盖抢工成本、分包补价和返工损失对项目毛利的影响。
2. 很多签证回收、资料闭环和结算兑现问题会在并网后集中暴露,若奖金一次性发完,后续缺少有效修正空间。
3. 光伏EPC绩效更适合采用分段释放机制,让并网节点、资料完成度和经营结果分别对应不同奖金比例。
项目经理奖金池一般保留多少递延比例更合适?
1. 递延比例通常要结合项目周期、签证规模、业主结算习惯和分包波动情况设定,不能采用单一固定值套用全部项目。
2. 对于并网后签证确认和回款压力较大的地面电站项目,递延部分应能覆盖主要毛利修正风险,否则清算口径容易失效。
3. 企业在制度设计时应先明确递延对应哪些事项,例如签证确认、结算偏差、遗留整改和回款兑现,再反推递延比例。
4. 递延比例一旦确定,需在开工前写入项目责任书,避免并网后因利益分配重新解释规则。
并网节点管理中,项目经理、施工负责人、资料员的奖金归属怎么划分更稳妥?
1. 项目经理应承担总经营责任,奖金权重可以更高,但必须同步承担毛利校正、签证回收和最终清算责任。
2. 现场施工负责人更适合围绕分包协同、工序衔接、返工控制、安全稳定和冲刺效率分享节点奖金。
3. 资料员应同时参与并网手续完整性和并网后资料闭环、签证提报、结算资料流转等后端奖金归属。
4. 更稳妥的做法是按并网前、并网时、并网后三段设置不同权重,而不是全周期固定比例。
分包协同考核进入奖金池后,最容易被忽略的扣减项有哪些?
1. 返工损失常被当作质量问题单独处理,但它会直接挤占工期并吞噬项目毛利,应进入联动扣奖。
2. 临时补价、夜班费用和追加机械投入如果没有事前审批或事中备案,后续很难准确归责到项目经理奖金池或现场岗位奖金。
3. 关键分包到场兑现率、工序交接失误和资源错配是并网冲刺阶段常见风险,建议作为前置条件管理。
4. 安全事件不宜只做行政处罚,它还会影响现场效率、整改成本和后续结算,应同步进入分包协同考核。
签证回收责任放进项目奖金清算表时,先考核提报还是先考核回收结果?
1. 更合理的方式是分层考核,先管提报时效和资料完整性,再管业主确认和回收结果,避免把不可控因素全部压给单一岗位。
2. 资料员适合重点承担证据完整、附件合规、流转及时等前端动作责任,因为这些事项可量化、可追溯。
3. 项目经理应承担对外协调、确认推进和回收兑现责任,因为签证能否转化为经营结果,最终取决于外部谈判与结算推进。
4. 清算表中可设置预确认、已确认、已回收三层口径,对应不同释放比例,提高项目经理奖金池的准确性。
本文由 i人事 光伏EPC人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/927284
