月末集中退场,是工业设备租赁企业最容易出现设备租赁绩效失真的阶段。表面上看,项目在当月完成了退场、回收、结算,奖金也具备发放条件;但在实际经营中,停租日期认定、进退场验收结果、缺件追索、维修整备和租金回收责任往往并不同步,导致项目收益被提前确认,后续又因为赔损、待修和尾款拖延出现利润回吐。
这类问题在驻场项目管理中尤其明显。设备在场期间利用率看起来不错,项目经理和驻场人员认为经营结果良好;设备一旦集中退场,验收差异、辅件缺失、客户签认资料不完整、整备复用周期拉长等问题会快速暴露。奖金结算机制如果只按单一指标执行,很容易形成“先发奖金、后补损失”的反复调整。
本文聚焦月末集中退场场景,拆解项目点经营责任如何定义,进退场验收与租金回收责任如何留痕,缺件追索与设备完好率考核如何进入奖金清算口径,并给出一张可直接落地的项目奖金清算表结构。
一、月末集中退场为什么容易放大项目点经营失真
集中退场会把平时分散出现的问题压缩到同一时间窗口。项目、驻场、仓储、维修、财务都要在很短时间内完成数据确认,任何一个节点口径不统一,都会直接影响项目利润和奖金结算机制。
常见失真主要集中在三个方面:一是设备在场利用情况与最终租金产出脱节;二是进退场验收滞后,停租日期和责任认定出现偏差;三是赔损追索和整备复用结果晚于奖金发放,形成收益先确认、损失后暴露。
二、项目点经营责任制要先回答哪四个口径问题
奖金清算表要能落地,首先要统一口径。没有统一口径,后续再精细的经营看板也无法形成一致决策。
1. 设备利用责任归谁
设备在场期间的利用率、闲置时长、调度等待和停工原因,需要区分项目可控与客户原因。驻场项目管理中,项目经理和驻场人员应对可调度、可协调、可预警的利用问题负责,否则出租率数据会高估项目经营能力。
2. 停租日期按哪个节点认定
集中退场时最常见的争议,就是客户通知停用日、现场点验日、设备回场签收日三者不一致。企业必须事先定义停租日期规则,并要求客户签认资料、现场影像留证和回场记录互相匹配。
3. 租金回收责任边界在哪里
租金回收责任不能笼统归给财务。项目端负责合同执行、异常沟通和收款推动,财务负责账款确认、开票与核销,销售或商务负责客户关系协调。责任边界清楚,奖金结算机制才有依据。
4. 奖金何时触发清算
项目结束不等于奖金可以一次性全额发放。对于月末集中退场项目,更稳妥的做法是设置分段清算:先按已确认经营结果预结,再按进退场验收、缺件追索、尾款回收和整备复用情况复核冲回。

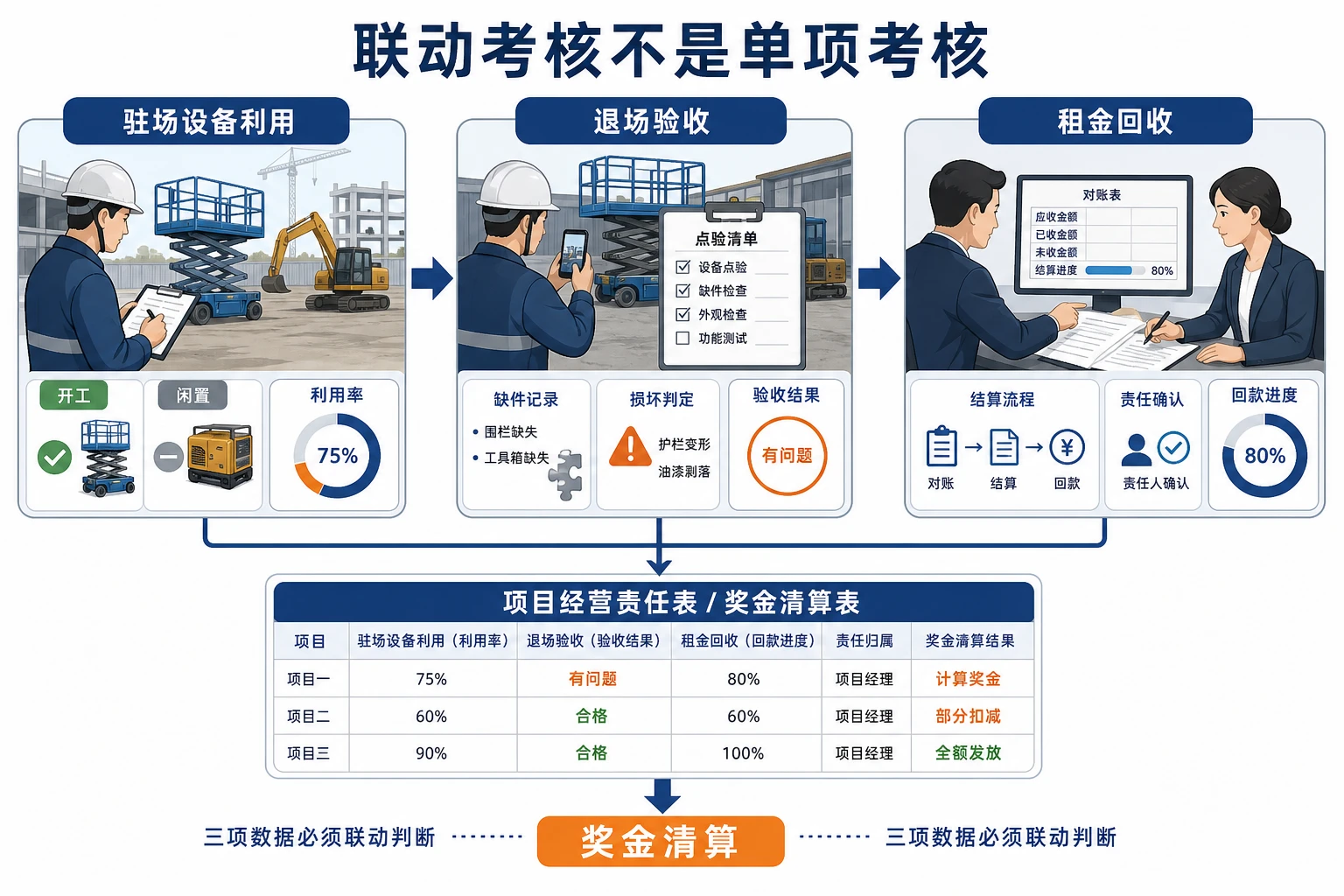

三、驻场设备利用、进退场验收与租金回收为什么必须联动考核

设备租赁绩效的本质,是设备在一个项目周期内带来的可确认净收益。这个结果由三个连续环节构成:在场利用决定租金产出,进退场验收决定损失认定,租金回收责任决定收益是否真正落袋。
如果只看利用率,容易忽略缺件追索和待修损耗;如果只看回款,容易忽略设备完好率考核和复用效率;如果只看验收,又可能忽略项目在场阶段对收入创造的贡献。联动考核的意义,在于把三套原本分散的数据变成同一项目的经营闭环。
四、典型失控案例拆解:奖金先结、缺件后追、整备滞后导致利润回吐
以下两组场景,基本覆盖了月末集中退场阶段最常见的奖金误算来源。
案例一:停租口径不一致,租金确认与奖金结算脱节
某企业的驻场项目在月末集中撤场时,客户先通知停用,现场设备随后分批拆除,真正完成回场签收已是数日之后。项目侧按客户通知日理解为停租,财务侧按回场签收日停租。
直接影响是当月租金确认金额出现偏差,项目经营看板和财务报表无法对齐。连锁反应包括:奖金结算机制失去统一依据、客户对停租天数提出异议、项目经理与财务围绕租金回收责任反复沟通。
如果此时奖金已经按项目侧口径发放,后续一旦租金被核减,企业就会进入奖金追回或下期冲减,团队对结算公平性的信任会明显下降。
案例二:出租率漂亮,回场验收后利润被吃掉
某企业一个驻场项目在考核期内出租率较高,团队提前拿到较好的设备租赁绩效评价。但设备退场后,仓储复检发现辅件缺失、局部损坏,部分设备还进入较长待修状态。
直接影响是缺件追索金额未及时确认,维修费用和待修损失进入后置暴露。连锁反应包括:整备复用周期被拉长、下一轮投放延后、设备完好率考核下降,最终项目从账面盈利变成低毛利甚至利润回吐。
这类场景说明,奖金结算机制如果只按当期出租率或表面回款执行,很容易高估项目真实经营结果。
案例三:现场点验与回场复检冲突,责任长期悬空
驻场人员完成了退场点验拍照,仓储团队回场后又发现数量和状态与现场记录不完全一致。由于缺少统一的验收分层标准,现场点验、回场复检、维修判责三套结论相互冲突。
直接影响是缺件追索和损坏判责无法及时落地。管理后果是项目经理、驻场、仓储和维修团队围绕责任归属反复协调,项目奖金长期暂挂,组织内部摩擦上升。
五、项目奖金清算表应包含的六个关键模块
一张合格的项目奖金清算表,既要支持月末汇总,又要能承接复核、冲回和责任拆分。建议至少包含以下六个模块。
| 模块 | 核心字段 | 管理目的 | 与奖金结算机制的关系 |
|---|---|---|---|
| 项目基础信息 | 项目编号、客户、设备类别、驻场周期、责任人 | 明确项目点经营责任主体 | 确定奖金归属对象与口径范围 |
| 设备利用数据 | 在场天数、有效使用天数、闲置原因、出租率 | 反映设备租赁绩效的收入基础 | 作为预结奖金的重要依据 |
| 进退场验收结果 | 到场交接、退场点验、停租日期、客户签认、影像资料 | 锁定进退场验收口径 | 决定租金停算和责任认定起点 |
| 缺件追索与损坏判责 | 缺件清单、损坏类型、可追索金额、责任方、复核状态 | 形成缺件追索闭环 | 作为奖金暂扣、核减、冲回依据 |
| 整备复用周期 | 回场日期、待检天数、待修天数、复用上线日期、完好率 | 纳入设备完好率考核和资产周转 | 影响后置奖金释放比例 |
| 租金与回款完成率 | 应收租金、已收金额、未收原因、赔损款回收进度 | 落实租金回收责任 | 决定最终奖金清算与冲回 |
在表格落地时,建议把“预结金额、暂扣金额、复核调整、最终发放金额”放在同一区域,避免经营数据和奖金结果分离。
1. 先做预结,再做终结,适合月末集中退场
月末项目多、节奏快,所有设备都等到完全复核结束后再发奖金,执行上容易积压。更实际的做法是设置预结与终结两段:先按已确认租金、在场利用与初步验收结果计算预结,再对缺件追索、赔损回收、整备复用周期进行复核。
2. 进退场验收要分层,不能只保留一个结果
建议至少区分现场点验、回场复检、维修判责三层记录。这样做的价值在于,能明确问题发生在哪个环节,也能减少现场和后端团队对同一问题的重复争议。
3. 缺件追索进入清算表时,要区分“已确认”和“待复核”状态
很多企业争议的根源,不是缺件本身,而是未确认项目被直接扣罚。清算表中应单独标注已签认、待签认、待追索、已回收、不可追索等状态,并对应不同的暂扣比例。
4. 整备复用周期是经营指标,不只是设备管理指标
设备回来了但不能及时二次投放,资产周转就会被拖慢。把整备复用周期纳入奖金结算机制,能促使项目端在退场前完成资料、辅件、状态交接,也能推动仓储和维修按节点协同。
5. 经营看板要能看到项目真实净收益
项目经营看板不应只展示出租率和回款率,还应同步展示停租争议数、待复核缺件金额、设备完好率考核结果、待修天数和奖金暂扣余额。管理层只有看见这些后置变量,才能判断当期盈利是否可靠。
六、进退场验收责任如何拆分到项目经理、驻场人员、仓储与维修团队
责任拆分越清楚,奖金结算争议越少。对于工业设备租赁企业,建议围绕关键节点建立角色责任矩阵。
| 环节 | 项目经理 | 驻场人员 | 仓储团队 | 维修团队 |
|---|---|---|---|---|
| 发车前检查 | 确认项目需求与清单 | 核对到场准备 | 完成出库复核与附件确认 | 确认设备基础状态 |
| 到场交接 | 推动客户签认 | 完成现场交接与拍照 | 提供出库记录 | 提供关键状态说明 |
| 退场申请 | 确认停租触发条件 | 提交退场计划与清单 | 安排回场接收资源 | 预估检修能力 |
| 退场点验 | 确认责任边界 | 完成数量、状态、影像留证 | 接收现场资料 | 识别明显损坏风险 |
| 回场复检 | 复核异常项目 | 配合差异说明 | 完成数量和状态复检 | 判断维修等级与可用性 |
| 缺件追索与判责 | 对接客户及商务追索 | 补充现场证据 | 出具差异清单 | 出具损坏判定意见 |
这张矩阵的重点,不在于把责任简单分给某一个岗位,而在于确保每个关键节点都有可追溯资料。没有客户签认资料、现场影像留证和复检记录,再严格的奖金结算机制也会失去依据。
七、缺件追索与损坏判责怎样进入奖金清算口径
缺件追索进入奖金清算,最容易出现两个极端:一种是全部立即扣罚,导致前端抵触;另一种是长期不处理,导致奖金高估。更稳妥的方式,是设置分层处理规则。
可追索与不可追索要先区分
可追索一般包括客户签认明确、现场留证充分、责任边界清晰的缺件和损坏;不可追索通常指正常折旧、无证据支持的争议项或合同边界不明确的耗损。两类金额不能混算。
设置暂扣、复核、冲回三步规则
对已发现但未最终确认的异常,先暂扣部分奖金;对复核后确认由项目承担的损失,做正式核减;对已追索回收或责任不成立的项目,再做冲回。这样既能保护公司利益,也能降低团队对一次性扣罚的抵触。
缺件追索金额不等于最终扣罚金额
清算时还要考虑客户责任、内部流转责任和保险或合同约定补偿等因素。项目奖金只对项目可控责任部分负责,能避免把所有损失都简单压到一线团队。
八、整备复用周期如何从设备管理指标转成经营奖金指标
很多企业把整备复用周期看成后端设备管理问题,结果是项目端在退场时只关心“回来了没有”,不关心“能不能快速再投放”。在月末集中退场阶段,这种分割尤其容易造成资产周转损失。
把设备完好率考核和复用上线时间挂钩
项目退场后,如果设备完好、资料完整、附件齐全,整备复用周期通常更短。将设备完好率考核纳入项目奖金,可以倒逼前端在退场阶段把工作做完整。
把待修天数纳入后置奖金释放条件
对于高价值设备或辅件复杂设备,可设置“复用上线达标后释放后置奖金”的规则。这样能避免项目只完成回收动作,却把后续待修压力全部留给仓储和维修。
按设备类别设计分段标准
并非所有设备都适合同一周期要求。标准化程度高、维修复杂度低的设备,可采用较严格的复用时限;结构复杂或需专项检测的设备,则适合设定不同的观察期和责任界面。
九、传统方式与联动机制的模式对比
对于多数工业设备租赁企业,奖金争议并非来自“有没有考核”,而是来自“考核是否能反映项目真实结果”。以下是两种模式的典型差异。
| 对比维度 | 传统方式 | 联动机制 |
|---|---|---|
| 项目收益确认 | 按当月出租率或回款粗略确认 | 结合利用、验收、追索、回款综合确认 |
| 停租日期 | 各部门口径不同 | 按统一规则和签认资料认定 |
| 缺件追索 | 后置处理,常晚于奖金发放 | 进入清算表,支持暂扣与复核 |
| 整备复用周期 | 不进入项目经营结果 | 纳入设备完好率考核和后置奖金 |
| 奖金发放 | 一次性发放,后续频繁追回 | 预结、暂扣、冲回、终结分段执行 |
| 经营看板 | 重收入指标,轻责任闭环 | 可同步看到收益、风险与责任状态 |
从实务经验看,联动机制未必让当期奖金发得更快,但通常能显著减少后续争议、反复追责和利润回吐。这对于设备租赁绩效治理比单次激励更重要。
十、实施建议:按组织阶段和适用对象分层推进
项目点经营责任制和奖金结算机制不宜一口气做得过重。更高效的做法,是按企业当前基础分阶段推进。
场景一:项目量大、月末退场频繁的企业
适用对象:多项目并行、驻场设备多、跨区域调度频繁的租赁企业。
优先模块:统一停租口径、进退场验收模板、项目奖金清算表、经营看板。
落地难点:现场资料标准不一,项目与财务口径长期分离。
预期收益:先解决奖金先发后调的问题,让项目经营结果有统一结算基础。
场景二:缺件追索争议多、赔损难落地的企业
适用对象:辅件复杂、现场交接频繁、客户签认资料薄弱的企业。
优先模块:缺件追索规则、现场影像留证、分层验收、暂扣冲回机制。
落地难点:责任边界难定义,前后端互相举证成本高。
预期收益:减少责任悬空和内部扯皮,让缺件追索真正进入奖金清算口径。
场景三:设备回收快但复用慢的企业
适用对象:退场回场速度尚可,但待检、待修和再投放周期长的企业。
优先模块:设备完好率考核、整备复用周期统计、后置奖金释放规则。
落地难点:项目端和维修端目标不一致,容易出现“回收完成就算结束”的心态。
预期收益:把资产周转纳入项目经营,让退场质量直接影响奖金结果。
场景四:刚开始建立设备租赁绩效体系的企业
适用对象:目前仍依赖人工表格,部门间口径分散的企业。
优先模块:先统一字段,再统一流程,最后统一奖金规则。
落地难点:一开始容易想把所有细节都纳入考核,导致执行复杂。
预期收益:先跑通基础闭环,逐步把经营责任、租金回收责任和奖金结算机制连接起来。
十一、结语:先统一口径,再建立联动清算,设备租赁绩效才真正可用
月末集中退场并不可怕,可怕的是项目经营结果仍按分散口径判断。对于工业设备租赁企业,真正稳健的做法,是先统一停租日期、验收节点、责任边界和清算时点,再把驻场设备利用、进退场验收、缺件追索、整备复用周期和租金回收责任纳入同一套奖金结算机制。
这套机制的价值,不只在于减少奖金争议,更在于让设备租赁绩效能够反映项目真实净收益。项目点经营责任制一旦建立起来,经营看板看到的就不再是表面出租率,而是可追溯、可复核、可持续优化的经营结果。
总结与建议
月末集中退场阶段,设备租赁绩效很容易被表面出租率、阶段性回款或单次验收结果误导。企业要把项目真实收益看清楚,必须把驻场设备利用、进退场验收、缺件追索、整备复用周期和租金回收责任放到同一张经营责任表与奖金清算表中,用统一口径做预结、暂扣、复核和终结。
从执行层面看,建议优先抓住三件事:先统一停租日期和验收分层标准,再把缺件追索状态与金额纳入奖金暂扣规则,最后将整备复用周期和设备完好率考核接入经营看板。这样既能减少奖金先发后调带来的争议,也能推动项目、仓储、维修和财务围绕同一结果协同,缩短设备复用周期,提升奖金结算机制的稳定性和公信力。
常见问题
设备租赁绩效为什么不能只看出租率或回款率
1. 出租率只能反映设备在场期间的使用情况,不能覆盖退场后的缺件、损坏和待修损失。
2. 回款率能够体现资金回收进度,但如果停租口径、验收结论和赔损认定未统一,项目收益仍可能被高估。
3. 完整的设备租赁绩效应同时纳入利用效率、进退场验收结果、缺件追索回收和整备复用时长,才能反映项目净收益。
月末集中退场时,进退场验收应该先统一哪些关键口径
1. 首先要明确停租日期的认定规则,区分客户通知停用日、现场点验日和回场签收日的适用条件。
2. 其次要统一验收分层,至少区分现场点验、回场复检和维修判责三个节点,避免一份记录承担全部责任判断。
3. 还要统一客户签认、影像留证、附件清单和异常说明的资料要求,让后续缺件追索和奖金复核有据可查。
奖金结算机制中为什么要设置预结、暂扣和终结三段流程
1. 预结可以满足项目周期结束后的及时激励需求,避免全部奖金长期挂账影响团队积极性。
2. 暂扣能够覆盖退场后仍在复核中的缺件、损坏、赔损和尾款风险,减少奖金先发后追回的管理成本。
3. 终结环节用于根据最终验收、追索回收和整备复用结果完成调整,让奖金与项目真实经营结果保持一致。
缺件追索进入奖金清算表时,怎样避免一线团队觉得扣罚过重
1. 应先区分已确认责任金额和待复核金额,不能把所有异常都按最终损失直接计入扣罚。
2. 项目奖金只对项目可控责任部分承担结果,客户责任、保险补偿和内部流转责任应单独拆分。
3. 设置明确的冲回规则很重要,后续一旦追索回收到账或责任不成立,应及时恢复对应暂扣金额。
整备复用周期怎样与项目奖金结算机制挂钩才更合理
1. 可以把回场后待检天数、待修天数和复用上线日期设为后置奖金释放条件,推动前后端围绕复用效率协同。
2. 设备类别不同,复用标准也应分层设置,标准化设备和复杂设备不宜套用同一考核时限。
3. 若项目退场资料完整、附件齐全、设备状态清晰,通常能显著缩短整备周期,因此这部分应在奖金规则中体现正向激励。
经营看板增加哪些字段,才能真正支撑月末项目奖金清算
1. 除出租率和回款率外,建议同步展示停租争议数、待复核缺件金额和客户未签认项目数量。
2. 整备复用相关字段应包含回场日期、待修天数、复用上线日期和设备完好率考核结果。
3. 奖金清算区应单列预结金额、暂扣金额、复核调整金额和最终发放金额,方便管理层快速判断项目结果的可靠性。
本文由 i人事 工业设备租赁人力数字化解决方案团队 联合出品。如需预约演示或获取行业案例,请访问i人事官网。
利唐i人事(AiHR)隶属于上海利唐信息科技有限公司,深耕人力资源领域10年,布局全国40+城市,是国内领先的AI薪酬绩效数字化专家。公司发布5i架构,以HRClaw原生AI操作系统为核心底座,沉淀十年中大型企业管理逻辑,构建AI原生能力,精准落地管理实务,实现从管理工具到业务增长引擎。
利唐智语,作为国内首个AI原生人才和组织进化系统,利用管理者数字分身技术,让AI面试官与AI面谈官成为企业的智慧触角。通过将职场对话资产化,我们不仅记录当下,更在量化未来——让管理者的决策告别经验直觉,步入精准科学的新时代。
原创文章,作者:hr,如若转载,请注明出处:https://docs.ihr360.com/blog/927112
